Categories
AROUND CHIANG RAI SOCIETY & POLITICS

เชียงรายเดินหน้าเมกะโปรเจกต์ 1,953 ล้าน เปลี่ยนใช้แม่น้ำลาวแทนน้ำกกดึงน้ำสะอาดจากแม่น้ำลาวป้อน 24 ท้องถิ่น เพิ่มกำลังผลิต 4,000 ลบ.ม.ต่อชั่วโมง

Summary
  • เชียงรายเตรียมเลิกใช้แม่น้ำกกทำประปาเนื่องจากพบสารหนูปนเปื้อนสูงเกินมาตรฐาน 5 เท่า

  • ทุ่มงบ 1,953 ล้านบาท เปลี่ยนไปใช้แหล่งน้ำดิบจากแม่น้ำลาวซึ่งปลอดภัยและอยู่ในอธิปไตยไทย

  • ก่อสร้างสถานีผลิตน้ำแห่งใหม่ กำลังผลิต 4,000 ลบ.ม./ชม. เพิ่มขึ้นจากเดิม 2 เท่า

  • ครอบคลุมการให้บริการ 24 ท้องถิ่น ใน 4 อำเภอ ดูแลประชาชน 80,000 ครัวเรือน

  • โครงการมีกำหนดแล้วเสร็จและเปิดใช้งานเต็มรูปแบบภายในปี 2570

เชียงรายเดินหน้าประวัติศาสตร์ เปลี่ยนแหล่งน้ำดิบจาก “แม่น้ำลาว” แทนน้ำกก รองรับประปา 24 ท้องถิ่น ผลิตได้ 4,000 ลูกบาศก์เมตรต่อชั่วโมง


เชียงราย, 30 เมษายน 2569 — ในช่วงเวลาที่แม่น้ำกกกลายเป็นแหล่งน้ำที่ผู้คนเริ่มไม่กล้าวางใจ เทศบาลนครเชียงรายกำลังเปิดหน้าใหม่ของประวัติศาสตร์การจัดการน้ำสะอาดในภาคเหนือ ด้วยแผนยักษ์ที่จะพลิกโฉมระบบประปาของเมืองเชียงรายจากรากฐาน

วันที่ตัดสินใจ ประชุมสำคัญที่เปลี่ยนทิศทางน้ำสะอาดของเชียงราย
เมื่อวันที่ 29 เมษายน 2569 นายวันชัย จงสุทธานามณี นายกเทศมนตรีนครเชียงราย พร้อมด้วยนายธเนศ โกมลธง รองนายกเทศมนตรีนครเชียงราย และเจ้าหน้าที่ที่เกี่ยวข้อง นั่งลงร่วมโต๊ะประชุมกับตัวแทนระดับสูงจากโครงการก่อสร้างปรับปรุงซ่อมแซมและขยายระบบการประปาส่วนภูมิภาค สาขาเชียงราย เพื่อหารืออย่างเป็นทางการถึงทิศทางครั้งสำคัญที่สุดในรอบหลายทศวรรษของระบบน้ำประปาจังหวัด
การประชุมครั้งนี้ไม่ใช่เพียงการอัปเดตความคืบหน้าตามปกติ แต่คือการยืนยันมติร่วมกันว่า “แม่น้ำลาว” จะเป็นแหล่งน้ำดิบหลักแห่งใหม่ที่เข้ามาแทนที่แม่น้ำกก ซึ่งเป็นแหล่งน้ำดิบหลักที่ใช้มาเนิ่นนาน แต่ขณะนี้กลายเป็นแหล่งน้ำที่แบกรับภาระของปัญหาสารปนเปื้อนข้ามพรมแดนที่ควบคุมได้ยาก

รากเหง้าของปัญหา ทำไมแม่น้ำกกจึงไม่ปลอดภัยอีกต่อไป

เพื่อเข้าใจว่าทำไมเชียงรายต้องเปลี่ยนแหล่งน้ำดิบ ต้องย้อนกลับไปที่ต้นน้ำซึ่งอยู่ในพื้นที่รัฐฉาน ประเทศเมียนมา ที่นั่น กิจกรรมเหมืองแร่และเหมืองแร่หายาก หรือ Rare Earth Elements ขยายตัวอย่างรวดเร็วโดยขาดการควบคุมด้านสิ่งแวดล้อม สารหนู หรือ Arsenic รั่วไหลปนเปื้อนลงสู่แหล่งน้ำธรรมชาติ ไหลตามน้ำข้ามพรมแดนเข้าสู่ประเทศไทย
กรมควบคุมมลพิษ ได้บูรณาการแผนการตรวจวัดคุณภาพน้ำอย่างเข้มข้นตั้งแต่เดือนมีนาคม 2568 โดยกำหนดจุดตรวจวัดทั้งหมด 15 จุดตลอดแนวแม่น้ำกก ผลที่ได้คือตัวเลขที่น่าตกใจ ในช่วงกลางเดือนพฤษภาคม 2568 พบว่าค่าสารหนูเกินมาตรฐานความปลอดภัยที่กำหนดไว้ไม่เกิน 0.010 มิลลิกรัมต่อลิตรถึง 11 จาก 15 จุดตรวจ โดยจุดวิกฤตที่สุดคือบริเวณพื้นที่ชายแดนไทย-เมียนมา ตำบลท่าตอน อำเภอแม่อาย จังหวัดเชียงใหม่ ซึ่งบันทึกค่าสารหนูได้สูงถึง 0.030 มิลลิกรัมต่อลิตร หรือสูงกว่ามาตรฐานความปลอดภัยถึงสามเท่า
สถานการณ์ยิ่งทวีความรุนแรงในช่วงเดือนมิถุนายน-กรกฎาคม 2568 เมื่อกรมควบคุมมลพิษรายงานว่าพบค่าสารหนูเกินมาตรฐานในทุกจุดตรวจวัดตลอดแนวแม่น้ำกก ส่วนแม่น้ำสายที่บริเวณบ้านป่าซางงาม อำเภอแม่สาย จังหวัดเชียงราย บันทึกค่าสารหนูสูงถึง 0.052 มิลลิกรัมต่อลิตร หรือสูงกว่ามาตรฐานถึง 5 เท่า ตัวเลขเหล่านี้ไม่ใช่แค่สถิติ แต่หมายถึงน้ำที่ประชาชนอาจสัมผัสทุกวัน
ผลกระทบต่อสุขภาพเริ่มปรากฏให้เห็นเป็นรูปธรรม ในเดือนกุมภาพันธ์ 2569 คณะวิจัยจากมหาวิทยาลัยแม่ฟ้าหลวงเผยแพร่ผลการศึกษาที่พบการสะสมของสารหนูในเส้นผมและเล็บของกลุ่มตัวอย่างประชากรที่อาศัยอยู่ริมแม่น้ำกก ซึ่งเป็นหลักฐานทางการแพทย์ว่าประชาชนในพื้นที่ได้รับสารโลหะหนักเข้าสู่ร่างกายมาเป็นระยะเวลาพอสมควรแล้ว กระทรวงสาธารณสุขจึงเร่งขยายกลุ่มเป้าหมายการตรวจคัดกรองจาก 300 ราย เพิ่มขึ้นเป็นกว่า 1,400-1,500 ราย และวางแผนเฝ้าระวังสุขภาพระยะยาว 5 ปี

บาดแผลทางเศรษฐกิจ ความสูญเสียที่วัดเป็นตัวเลขได้

สารหนูไม่เพียงคุกคามสุขภาพ แต่กัดกร่อนเศรษฐกิจฐานรากของเชียงรายอย่างลึกซึ้ง การวิเคราะห์ผลกระทบในสามลุ่มน้ำหลักคือ แม่น้ำกก แม่น้ำสาย และแม่น้ำรวก ชี้ให้เห็นความสูญเสียทางเศรษฐกิจที่อาจพุ่งสูงถึง 3,786 ล้านบาทต่อปี คิดเป็นราวร้อยละ 15 ของมูลค่าผลิตภัณฑ์มวลรวมภาคการเกษตรของจังหวัด
พื้นที่เกษตรกรรมที่ตกอยู่ในความเสี่ยงครอบคลุมกว่า 403,382 ไร่ โดยพืชที่ได้รับผลกระทบหนักที่สุดคือ “ข้าว” ซึ่งระบบนิเวศแบบนาเปียกทำให้รากต้นข้าวแช่อยู่ในน้ำปนเปื้อนตลอดฤดูกาล เฉพาะในห้าตำบลริมแม่น้ำสายและรวก ความเสียหายของผลผลิตข้าวถูกประเมินไว้สูงถึง 364 ล้านบาท นอกจากนี้ยังมีฟาร์มเพาะเลี้ยงสัตว์น้ำอีกกว่า 284 แห่งที่ได้รับผลกระทบโดยตรง คิดเป็นมูลค่าความเสียหายในภาคการประมงกว่า 92 ล้านบาทต่อปี

ทางออกที่รอมานาน แม่น้ำลาวคือคำตอบที่ชาวเชียงรายรอ

ภายใต้แรงกดดันจากวิกฤตสิ่งแวดล้อมที่ไม่อาจแก้ที่ต้นทางได้ในระยะสั้น เทศบาลนครเชียงรายและการประปาส่วนภูมิภาคได้ตัดสินใจดำเนินการในสิ่งที่หลายฝ่ายรอคอย นั่นคือการหันไปพึ่งพา “แม่น้ำลาว” ผ่านฝายแม่ลาว ของกรมชลประทาน ซึ่งตั้งอยู่ในอำเภอพาน จังหวัดเชียงราย แหล่งน้ำแห่งนี้มีต้นกำเนิดอยู่ภายในอาณาเขตของประเทศไทยอย่างสมบูรณ์ ปราศจากความเสี่ยงด้านมลพิษข้ามพรมแดน มีปริมาณน้ำต้นทุนสม่ำเสมอตลอดทั้งปี และผ่านการศึกษาลงพื้นที่จนได้รับการยืนยันว่ามีศักยภาพเพียงพอ
นายวันชัย จงสุทธานามณี นายกเทศมนตรีนครเชียงราย กล่าวถึงเหตุผลของการผลักดันโครงการนี้ว่า การดำเนินการครั้งนี้มีเป้าหมายสำคัญเพื่อแก้ไขปัญหาสารปนเปื้อนในแม่น้ำกก และสร้างความเชื่อมั่นให้กับทั้งประชาชนและนักท่องเที่ยว จากการศึกษาและลงพื้นที่พบว่าแม่น้ำลาวมีศักยภาพเพียงพอทั้งด้านปริมาณและความต่อเนื่องของน้ำตลอดปี ทำให้เทศบาลนครเชียงรายพร้อมสนับสนุนการวางระบบท่อส่งน้ำผ่านเขตเทศบาลเพื่อรองรับโครงการในระยะยาว

ตัวเลขที่บอกทุกอย่าง โครงการระดับเมกะโปรเจกต์ 1,953 ล้านบาท

โครงการนี้ไม่ใช่การซ่อมแซมเล็กๆ น้อยๆ แต่คือการปฏิรูปโครงสร้างพื้นฐานด้านน้ำครั้งประวัติศาสตร์ ด้วยกรอบวงเงินลงทุนกว่า 1,953.088 ล้านบาทที่นำเสนอต่อคณะรัฐมนตรี
หัวใจของโครงการคือการก่อสร้างสถานีผลิตน้ำประปาแห่งใหม่บนพื้นที่กว่า 30 ไร่ บริเวณฝายแม่ลาว ซึ่งจะติดตั้งระบบกรองและสูบจ่ายน้ำที่ทันสมัย โดยมีขีดความสามารถในการผลิตน้ำประปาสะอาดสูงสุดถึง 4,000 ลูกบาศก์เมตรต่อชั่วโมง เทียบกับกำลังผลิตเดิมจากแม่น้ำกกที่ทำได้เพียง 2,000 ลูกบาศก์เมตรต่อชั่วโมง นั่นคือการเพิ่มกำลังผลิตขึ้นเป็นสองเท่าเต็ม


การเดินระบบท่อเป็นอีกหนึ่งความท้าทายทางวิศวกรรมที่มีขนาดใหญ่โต ข้อมูลจากขอบเขตของงาน หรือ TOR ระบุว่าจะมีการวางท่อส่งน้ำแรงดันสูงระยะทาง 37 กิโลเมตร เพื่อลำเลียงน้ำดิบจากฝายแม่ลาว วางท่อจ่ายน้ำครอบคลุมพื้นที่รับบริการระยะทางมหาศาลถึง 167.40 กิโลเมตร และปรับปรุงท่อเดิมที่เสื่อมสภาพอีก 16.24 กิโลเมตร รวมโครงข่ายท่อทั้งหมดกว่า 220 กิโลเมตรที่จะถักทอเป็นเส้นเลือดน้ำสะอาดของเชียงราย


ครอบคลุมกว้างขวาง 24 ท้องถิ่นใน 4 อำเภอ เป็นประโยชน์แก่ชาวเชียงรายกว่า 80,000 ครัวเรือน

หนึ่งในจุดเด่นสำคัญของโครงการนี้คือขอบเขตการให้บริการที่ครอบคลุมกว้างขวาง โครงข่ายประปาแม่น้ำลาวได้รับการออกแบบให้รองรับผู้ใช้น้ำสูงสุดถึง 80,000 ครัวเรือน ผ่านองค์กรปกครองส่วนท้องถิ่นรวม 24 แห่ง ใน 4 อำเภอสำคัญ ได้แก่ อำเภอเมืองเชียงราย อำเภอแม่ลาว อำเภอเวียงชัย และอำเภอพาน
ในปัจจุบัน มี 11 องค์กรปกครองส่วนท้องถิ่นที่ได้รับน้ำประปาจากระบบนี้อยู่แล้ว ประกอบด้วย เทศบาลนครเชียงราย เทศบาลตำบลนางแล เทศบาลตำบลบ้านดู่ เทศบาลตำบลสันทราย เทศบาลตำบลท่าสาย เทศบาลตำบลท่าสุด องค์การบริหารส่วนตำบลรอบเวียง องค์การบริหารส่วนตำบลริมกก เทศบาลตำบลเวียงชัย เทศบาลตำบลสิริเวียงชัย และเทศบาลตำบลเวียงเหนือ
เมื่อโครงการขยายตัวเต็มรูปแบบ จะมีอีก 9 แห่งที่เข้ามาอยู่ในโครงข่าย ครอบคลุมเทศบาลตำบลป่าอ้อดอนชัย ดอยฮาง แม่ยาว เมืองชุม ดงมะดะ แม่ลาว ป่าก่อดำ องค์การบริหารส่วนตำบลบัวสลี และธารทอง ยิ่งไปกว่านั้น ยังมีพื้นที่ขยายเขตเพิ่มเติมนอกเหนือจาก TOR อีก 4 แห่ง ได้แก่ องค์การบริหารส่วนตำบลแม่กรณ์ จอมหมอกแก้ว แม่ข้าวต้ม และป่าก่อดำ ที่แสดงความต้องการใช้น้ำเข้ามาแล้ว
นายวันชัย จงสุทธานามณี ยืนยันเพิ่มเติมว่า หากโครงการสำเร็จจะสามารถผลิตน้ำประปาได้มากถึง 4,000 ลูกบาศก์เมตรต่อชั่วโมง ครอบคลุมการให้บริการมากถึง 24 องค์กรปกครองส่วนท้องถิ่นใน 4 อำเภอ และสร้างความยั่งยืนให้กับชาวเชียงรายได้มากกว่า 20 ปี

เส้นทางสู่วันนี้ การหารือที่สะสมมาตั้งแต่ปี 2568

การตัดสินใจครั้งสำคัญนี้ไม่ได้เกิดขึ้นในคืนเดียว แต่เป็นผลของกระบวนการหารือที่ยาวนานและรอบคอบ
เมื่อวันที่ 19 กรกฎาคม 2568 นายวันชัย จงสุทธานามณี ได้เข้าร่วมประชุมร่วมกับผู้ว่าราชการจังหวัดเชียงราย และหน่วยงานด้านชลประทานและการประปา เพื่อวางแนวทางจัดหาแหล่งน้ำดิบใหม่ ที่ประชุมมีข้อสรุปตรงกันว่าแม่น้ำลาวเป็นทางเลือกที่เหมาะสมที่สุด
จากนั้นในวันที่ 2 สิงหาคม 2568 รองเลขาธิการนายกรัฐมนตรีฝ่ายการเมืองได้ลงพื้นที่ติดตามแผนบริหารจัดการน้ำด้วยตัวเอง พร้อมยืนยันการสนับสนุนจากรัฐบาลในการแก้ไขปัญหาน้ำกกและพัฒนาระบบน้ำในพื้นที่
นายวันชัย จงสุทธานามณี ยืนยันเดินหน้าบูรณาการทุกภาคส่วน เพื่อพัฒนาระบบบริหารจัดการน้ำอย่างยั่งยืน ทั้งการป้องกันอุทกภัย การควบคุมคุณภาพน้ำ และการจัดหาแหล่งน้ำดิบที่ปลอดภัย เพื่อยกระดับคุณภาพชีวิตของประชาชนในระยะยาว

ความคืบหน้าและกรอบเวลา คาดแล้วเสร็จภายในปี 2570

ขณะนี้โครงการอยู่ในระหว่างการมอบหมายให้บริษัทที่ปรึกษาดำเนินการศึกษาความเป็นไปได้และผลกระทบสิ่งแวดล้อม โดยคาดว่าจะแล้วเสร็จภายในปี 2570 รัฐบาลและกระทรวงมหาดไทยได้ให้คำมั่นสนับสนุนงบประมาณ และโครงสร้างพื้นฐานทั้งหมดมีเป้าหมายเปิดใช้งานเต็มรูปแบบในปีเดียวกัน
เพื่อเปรียบเทียบให้เห็นภาพ โครงการลักษณะใกล้เคียงกันในภาคเหนืออย่างโครงการส่งน้ำในจังหวัดเชียงใหม่ที่ผ่านมา มักใช้เวลาก่อสร้าง 3-4 ปี แต่โครงการแม่น้ำลาวได้รับการผลักดันด้วยความเร่งด่วนเป็นพิเศษ เนื่องจากวิกฤตสิ่งแวดล้อมที่กดดันอยู่ทุกวัน
ขณะเดียวกัน ในพื้นที่อำเภอชายแดนตอนเหนือของจังหวัดเชียงรายที่ได้รับผลกระทบจากแม่น้ำสายและแม่น้ำรวก การประปาส่วนภูมิภาค สาขาแม่สาย ก็ดำเนินโครงการคู่ขนาน ด้วยการก่อสร้างสถานีผลิตน้ำประปาแห่งใหม่ในเขตอำเภอเชียงแสน วงเงิน 916.094 ล้านบาท โดยจะเปลี่ยนไปสูบน้ำดิบจากแม่น้ำโขงแทน ซึ่งมีปริมาณน้ำมหาศาลพอที่จะเจือจางสารปนเปื้อนลงสู่ระดับที่ระบบกรองสามารถจัดการได้ โครงการนี้มีกำหนดแล้วเสร็จในปี 2570 เช่นกัน

การทูตสิ่งแวดล้อม ไทยยกระดับปัญหาน้ำกกสู่เวทีระหว่างประเทศ

การสร้างระบบประปาใหม่ช่วยป้องกันในประเทศ แต่การแก้ปัญหาที่ต้นเหตุต้องอาศัยการทูต รัฐบาลไทยได้ยกระดับปัญหานี้สู่การเจรจาระดับทวิภาคีกับเมียนมา โดยรองนายกรัฐมนตรีนายประเสริฐ จันทรรวงทอง ได้รับมอบหมายเป็นประธานคณะเจรจา พร้อมใช้ข้อมูลวิทยาศาสตร์จากภาพถ่ายดาวเทียมของสถาบัน Stimson Center และรายงานผลตรวจคุณภาพน้ำของกรมควบคุมมลพิษเป็นข้อมูลสนับสนุนบนโต๊ะเจรจา
ในมิติทหาร กองทัพภาคที่ 3 ยังได้ผลักดันวาระอาชญากรรมทางสิ่งแวดล้อมเข้าสู่การประชุมคณะกรรมการชายแดนส่วนภูมิภาคไทย-เมียนมา ครั้งที่ 37 ที่จังหวัดเชียงใหม่ เมื่อเดือนกรกฎาคม 2568 เพื่อสร้างแรงกดดันให้ฝ่ายเมียนมาตระหนักถึงความเสียหายที่เกิดจากกิจกรรมเหมืองแร่ในพื้นที่ต้นน้ำ
ในระดับพหุภาคี ประเทศไทยยังทำงานร่วมกับคณะกรรมาธิการแม่น้ำโขง หรือ Mekong River Commission ซึ่งได้ยืนยันผลการปนเปื้อนสารหนูในฝั่งลาวด้วยเช่นกัน ช่วยสร้างฉันทามติทางวิทยาศาสตร์ในระดับภูมิภาคที่จะเพิ่มน้ำหนักในการเรียกร้องให้มีการกำกับดูแลแหล่งน้ำข้ามชาติที่เป็นรูปธรรมมากขึ้น

บทเรียนจากที่อื่นในโลก เชียงรายไม่ใช่เมืองแรกที่เปลี่ยนแหล่งน้ำดิบ

การเปลี่ยนแหล่งน้ำดิบเพราะปัญหาสารพิษไม่ใช่เรื่องใหม่ในระดับโลก เมืองฟลินต์ รัฐมิชิแกน สหรัฐอเมริกา เคยเผชิญกับวิกฤตตะกั่วปนเปื้อนในน้ำประปาจนต้องรื้อระบบทั้งหมดและใช้เงินลงทุนมหาศาล ในเอเชีย เมืองหลายแห่งในอินเดียและบังกลาเทศก็เผชิญกับสารหนูในน้ำบาดาลจนต้องพัฒนาระบบกรองและเปลี่ยนแหล่งน้ำ สิ่งที่แตกต่างกันในกรณีเชียงรายคือมลพิษมาจากนอกพรมแดน ทำให้การแก้ปัญหาซับซ้อนกว่าและต้องผสานทั้งวิศวกรรมและการทูตไปพร้อมกัน


จากวิกฤตน้ำกก สู่ความมั่นคงทางน้ำแห่งอนาคต

โครงการแม่น้ำลาวที่กำลังเดินหน้าอยู่นี้คือคำตอบที่เป็นรูปธรรมที่สุดต่อวิกฤตน้ำปนเปื้อนที่เขย่าความเชื่อมั่นของชาวเชียงรายมาตลอดหลายปี ด้วยกำลังผลิต 4,000 ลูกบาศก์เมตรต่อชั่วโมง โครงข่ายท่อกว่า 220 กิโลเมตร และการครอบคลุม 24 ท้องถิ่นใน 4 อำเภอ นี่คือการลงทุนเพื่ออีก 20 ปีข้างหน้าของคนเชียงราย
นายวันชัย จงสุทธานามณี นายกเทศมนตรีนครเชียงราย ยืนยันเดินหน้าบูรณาการทุกภาคส่วน เพื่อพัฒนาระบบบริหารจัดการน้ำอย่างยั่งยืน ทั้งด้านการป้องกันอุทกภัย การควบคุมคุณภาพน้ำ และการจัดหาแหล่งน้ำดิบที่ปลอดภัย เพื่อยกระดับคุณภาพชีวิตของประชาชนในระยะยาว
เมื่อโครงการแล้วเสร็จในปี 2570 ชาวเชียงรายจะได้น้ำสะอาดที่ผลิตจากแหล่งน้ำที่อยู่ภายในอธิปไตยของประเทศไทย ไม่ขึ้นอยู่กับสถานการณ์อีกฝั่งชายแดนที่ควบคุมไม่ได้ และหากทุกอย่างเป็นไปตามแผน เชียงรายจะไม่ใช่แค่จังหวัดที่รับมือกับวิกฤต แต่จะกลายเป็นต้นแบบของการจัดการความมั่นคงทางน้ำในยุคที่ปัญหาสิ่งแวดล้อมข้ามพรมแดนกลายเป็นภัยคุกคามของศตวรรษ

สำนักข่าวนครเชียงรายนิวส์

เครดิตภาพและข้อมูลจาก :

  • เทศบาลนครเชียงราย
  • กรมควบคุมมลพิษ
  • มหาวิทยาลัยแม่ฟ้าหลวง ผลการศึกษาการสะสมสารหนูในประชากรริมแม่น้ำกก เผยแพร่เดือนกุมภาพันธ์ 2569
  • Stimson Center รายงานการวิเคราะห์ภาพถ่ายดาวเทียมกิจกรรมเหมืองแร่ในพื้นที่รัฐฉาน เมียนมา ปี 2568
  • การประปาส่วนภูมิภาค สาขาเชียงราย ข้อมูลขอบเขตโครงการ TOR โครงการก่อสร้างปรับปรุงซ่อมแซมและขยายระบบประปา ฝายแม่ลาว วงเงิน 1,953.088 ล้านบาท
  • คณะกรรมาธิการแม่น้ำโขง (Mekong River Commission) ข้อมูลคุณภาพน้ำในลุ่มน้ำโขง ปี 2568
  • สำนักงานคณะกรรมการสุขภาพแห่งชาติ รายงานการประเมินผลกระทบทางสุขภาพ ชุมชนริมน้ำกก จังหวัดเชียงราย ปี 2568
  • กรมวิทยาศาสตร์การแพทย์ ผลตรวจคุณภาพน้ำประปาหมู่บ้านและผลผลิตทางการเกษตร จังหวัดเชียงราย ปีงบประมาณ 2568-2569
  • กองทัพภาคที่ 3 บันทึกการประชุมคณะกรรมการชายแดนส่วนภูมิภาคไทย-เมียนมา ครั้งที่ 37 จังหวัดเชียงใหม่ กรกฎาคม 2568

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
MOST POPULAR
FOLLOW ME
Categories
AROUND CHIANG RAI NEWS UPDATE

เชียงรายปรับโครงสร้างเมืองครั้งใหญ่ นำสายไฟลงดิน 7 เส้นทางหลัก สร้างมาตรฐานใหม่เมืองท่องเที่ยวปลอดภัยระดับโลก

เชียงรายเดินหน้าเคเบิลใต้ดิน 7 เส้นทางหลัก ปรับโฉมเมืองรับท่องเที่ยวคุณภาพ ดันภาพเมืองสู่ปลายทางสุขภาวะปี 2569

เชียงราย,11 มีนาคม 2569 – เช้าวันใหม่ของเมืองเชียงรายในห้วงต้นเดือนมีนาคมปีนี้ เริ่มมีภาพที่ต่างไปจากเดิมอย่างเห็นได้ชัด หลายจุดในเขตเมืองชั้นในซึ่งเคยมีเสาไฟฟ้าและสายสื่อสารพาดผ่านทัศนียภาพเหนือศีรษะ กำลังถูกทยอยรื้อถอนออกอย่างเป็นระบบ เชียงรายเริ่มขยับโครงสร้างพื้นฐานใจกลางเมืองครั้งใหญ่ ด้วยโครงการรื้อถอนเสาไฟฟ้าและสายสื่อสารเพื่อเดินหน้าระบบเคเบิลไฟฟ้าใต้ดินใน 7 เส้นทางสำคัญ ขณะเดียวกันทิศทางการท่องเที่ยวไทยปี 2569 กำลังหันไปเน้นนักท่องเที่ยวคุณภาพ การพักผ่อนเชิงสุขภาพ และ Longevity Tourism ซึ่งทำให้การเปลี่ยนแปลงครั้งนี้ไม่ได้หมายถึงความสวยงามของเมืองเท่านั้น แต่ยังเป็นการวางฐานให้เชียงรายแข่งขันในสนามท่องเที่ยวโลกด้วยมาตรฐานเมืองที่น่าอยู่ ปลอดภัย และพร้อมรองรับการพำนักระยะยาวมากขึ้น

ภาพนี้อาจดูเป็นเพียงงานโยธาธรรมดาในสายตาของบางคน แต่หากมองให้ลึก มันคือจุดเริ่มต้นของการปรับโครงสร้างเมืองครั้งสำคัญที่อาจส่งผลต่อทั้งคุณภาพชีวิตของคนเชียงราย และอนาคตของจังหวัดในฐานะเมืองท่องเที่ยวคุณภาพของประเทศ เทศบาลนครเชียงรายร่วมกับการไฟฟ้าส่วนภูมิภาคได้เริ่มดำเนินการรื้อถอนสายสื่อสาร รื้อสายไฟฟ้า และตัดเสาไฟฟ้าออกในโครงการก่อสร้างระบบเคเบิลไฟฟ้าใต้ดิน เพื่อปรับปรุงภูมิทัศน์เมืองให้สวยงาม เป็นระเบียบ เพิ่มความปลอดภัย และยกระดับคุณภาพชีวิตประชาชนในระยะยาว

สิ่งที่ทำให้ความเคลื่อนไหวนี้น่าสนใจยิ่งขึ้น คือจังหวะเวลาที่เกิดขึ้นพร้อมกับการขยับทิศทางการท่องเที่ยวของประเทศ การท่องเที่ยวแห่งประเทศไทยประกาศบนเวที ITB Berlin 2026 ว่า ไทยจะเดินหน้ากลยุทธ์การท่องเที่ยวแบบ Value over Volume เน้นนักท่องเที่ยวคุณภาพ รายได้คุณภาพ และประสบการณ์ที่มีความหมายมากกว่าการเร่งตัวเลขปริมาณเพียงอย่างเดียว พร้อมสื่อสารแนวคิด Healing is the New Luxury และต่อยอดสู่ Longevity Tourism หรือการท่องเที่ยวเพื่อสุขภาวะและอายุยืนยาว โดยระบุเชียงรายเป็นหนึ่งในจังหวัดที่มีศักยภาพรองรับแนวคิดนี้ร่วมกับเชียงใหม่ น่าน เกาะช้าง และพังงา

เมื่อวางสองภาพนี้ซ้อนทับกัน เมืองเชียงรายในวันนี้จึงไม่ได้กำลังเพียง “จัดระเบียบสายไฟ” แต่กำลังพยายามจัดระเบียบอนาคตของตัวเอง เมืองที่หวังจะดึงดูดนักท่องเที่ยวคุณภาพ กลุ่มพักระยะยาว หรือผู้มาเยือนที่แสวงหาความสงบและการฟื้นฟูสุขภาวะ ไม่สามารถพึ่งเพียงชื่อเสียงด้านธรรมชาติ ศิลปะ และวัฒนธรรมเท่านั้น หากยังต้องมีสภาพแวดล้อมเมืองที่เอื้อต่อการใช้ชีวิตจริง เมืองที่สวยในรูปถ่ายแต่เดินลำบาก เมืองที่มีเสน่ห์แต่ขาดความปลอดภัย หรือเมืองที่มีทรัพยากรพร้อมแต่โครงสร้างพื้นฐานยังไม่ทันกับความคาดหวังของโลกยุคใหม่ เสียโอกาสในการเปลี่ยนต้นทุนเดิมให้กลายเป็นรายได้และความเชื่อมั่นในระยะยาว

เจ็ดเส้นทางหลักที่กำลังเปลี่ยนหน้าตาเมือง

ข้อมูลจากเทศบาลนครเชียงรายและการรายงานของสื่อท้องถิ่นระบุว่า โครงการก่อสร้างระบบเคเบิลไฟฟ้าใต้ดินครอบคลุม 7 เส้นทางสำคัญในเขตเมืองชั้นใน ได้แก่ ช่วงอาคารเทิดพระเกียรติ 90 ปี สมเด็จพระศรีนครรินทร์ฯ ถึงแยกศูนย์ปฏิบัติการจราจร ช่วงแยกศูนย์ปฏิบัติการจราจรถึงแยกวัดกลางเวียง ช่วงแยกวัดกลางเวียงถึงแยกศาล ช่วงแยกศาลถึงแยกประตูสรีหรือโบสถ์คริสต์ ช่วงแยกประตูสรีถึงถนนพหลโยธิน ช่วงถนนพหลโยธินถึงถนนเจ็ดยอด และช่วงถนนประสพสุขถึงร้านเชียงรายมิวสิค เส้นทางเหล่านี้ล้วนเป็นแกนสำคัญของเมืองที่เชื่อมย่านประวัติศาสตร์ ย่านเศรษฐกิจ และพื้นที่ราชการเข้าด้วยกัน จึงไม่ใช่การเลือกทำเฉพาะบางจุดแบบกระจัดกระจาย แต่เป็นการแตะหัวใจของภูมิทัศน์เมืองโดยตรง

หากพิจารณาในมิติการพัฒนาเมือง การเลือกดำเนินโครงการในเส้นทางเหล่านี้มีนัยสำคัญอย่างมาก เพราะย่านเมืองชั้นในของเชียงรายคือพื้นที่แรก ๆ ที่สร้างความประทับใจให้ผู้มาเยือน และเป็นพื้นที่ซึ่งคนท้องถิ่นใช้ชีวิตทุกวัน การนำสายไฟและสายสื่อสารลงใต้ดินจึงไม่เพียงทำให้ท้องฟ้าโล่งขึ้นหรืออาคารเด่นขึ้นเท่านั้น แต่ยังทำให้การรับรู้ต่อเมืองเปลี่ยนไปโดยตรง เมืองจะดูเป็นระเบียบขึ้น อ่านโครงสร้างสถาปัตยกรรมได้ชัดขึ้น และเปิดโอกาสให้เสน่ห์เดิมของเชียงราย ทั้งอัตลักษณ์ล้านนา งานศิลป์ร่วมสมัย และบรรยากาศชุมชนเมือง ทำงานกับสายตาของผู้คนได้เต็มที่กว่าเดิม เมืองท่องเที่ยวหลายแห่งทั่วโลกต่างพิสูจน์มาแล้วว่า การจัดระเบียบโครงสร้างพื้นฐานที่บดบังทัศนียภาพคือหนึ่งในขั้นตอนสำคัญของการยกระดับภาพเมือง และเชียงรายเองก็กำลังเดินเข้าสู่เส้นทางนั้นอย่างจริงจัง

ในอีกด้านหนึ่ง ความหมายของโครงการนี้ไม่ได้จำกัดอยู่แค่ภาพลักษณ์ภายนอก เพราะประเด็นเรื่องความปลอดภัย ความเป็นระเบียบของสายสาธารณูปโภค และความสะดวกในการใช้พื้นที่สาธารณะ เป็นเรื่องที่เกี่ยวข้องกับชีวิตประจำวันของประชาชนโดยตรง เมืองที่มีทางเท้าไม่รก ระบบไฟฟ้าเป็นระเบียบ และสามารถวางโครงสร้างพื้นฐานใหม่ให้สอดรับกับการใช้ชีวิตสมัยใหม่ ส่งผลต่อคุณภาพชีวิตของคนในพื้นที่พอ ๆ กับการสร้างความประทับใจให้แก่นักท่องเที่ยว ความสำคัญของโครงการนี้จึงอยู่ตรงการทำให้ “เมืองของคนอยู่” กับ “เมืองของคนมาเยือน” กลายเป็นพื้นที่เดียวกันที่มีมาตรฐานสูงขึ้นพร้อมกัน ไม่ใช่เมืองที่พัฒนาเฉพาะจุดโชว์เพื่อการท่องเที่ยวเท่านั้น

จากสายลงดินสู่เมืองอัจฉริยะที่ใช้งานได้จริง

สิ่งที่น่าจับตาไม่แพ้การรื้อถอนเสาไฟฟ้าและสายสื่อสาร คือแผนขั้นต่อไปที่ถูกประกาศควบคู่กันมา ข้อมูลระบุว่า หลังจากจัดการระบบสายแล้ว เทศบาลนครเชียงรายจะเดินหน้าปรับปรุงฟุตบาทและถนน ติดตั้งเสาอัจฉริยะ ระบบสัญญาณไฟจราจรอัจฉริยะ ติดตั้งกล้องวงจรปิด และเชื่อมต่อข้อมูลเข้าสู่ศูนย์ปฏิบัติการอัจฉริยะ เพื่อสนับสนุนการบริหารจัดการเมือง การดูแลความปลอดภัย และการอำนวยความสะดวกแก่ประชาชนและนักท่องเที่ยวให้มีประสิทธิภาพมากขึ้น

เมื่อมองอย่างเป็นระบบ แผนนี้สะท้อนว่าเชียงรายไม่ได้ต้องการเป็นเพียงเมืองสวย แต่ต้องการเป็นเมืองที่ “ใช้งานได้ดี” ด้วย เสาอัจฉริยะอาจดูเป็นคำใหม่สำหรับคนจำนวนมาก แต่ในความหมายเชิงปฏิบัติ มันเกี่ยวข้องกับแสงสว่างสาธารณะ การติดตั้งอุปกรณ์สื่อสาร การส่งข้อมูล การเฝ้าระวัง และความสามารถในการบริหารจัดการพื้นที่แบบเรียลไทม์ เช่นเดียวกับระบบสัญญาณไฟจราจรอัจฉริยะและศูนย์ปฏิบัติการอัจฉริยะที่สามารถช่วยให้เมืองตอบสนองต่อปัญหาการจราจร ความปลอดภัย หรือเหตุฉุกเฉินได้รวดเร็วขึ้น เมืองที่ต้องการยกระดับตัวเองสู่การเป็นปลายทางของนักท่องเที่ยวคุณภาพและนักเดินทางพักระยะยาว จำเป็นต้องมีทั้งบรรยากาศที่ดีและระบบหลังบ้านที่เชื่อถือได้ เพราะผู้มาเยือนยุคใหม่ไม่ได้มองเพียงความงามของเมือง แต่ดูความพร้อมในการใช้ชีวิตจริงด้วย

นอกจากนี้ การพัฒนาโครงสร้างพื้นฐานลักษณะนี้ยังมีนัยในเชิงเศรษฐกิจเมืองอย่างน่าสนใจ เมืองที่มีทางเท้าดี แสงสว่างดี ระบบสัญญาณมีประสิทธิภาพ และพื้นที่สาธารณะปลอดภัย ส่งผลต่อพฤติกรรมของผู้คน ไม่ว่าจะเป็นการเดินมากขึ้น การใช้เวลาในย่านเมืองนานขึ้น การจับจ่ายของร้านค้าริมทาง หรือความน่าเชื่อถือของย่านธุรกิจ การพัฒนาเคเบิลใต้ดินจึงอาจไม่ใช่แค่การเอาเสาไฟออกจากสายตา แต่เป็นการคืนศักยภาพให้พื้นที่เมืองได้ทำงานในฐานะเศรษฐกิจเชิงประสบการณ์มากขึ้น เมืองที่มองเห็นชัด เดินได้ดี และรู้สึกปลอดภัย มีโอกาสสร้างมูลค่าจากการท่องเที่ยวและกิจกรรมเศรษฐกิจได้มากกว่าเมืองที่โครงสร้างพื้นฐานยังเป็นอุปสรรคต่อการใช้ชีวิต

ยุทธศาสตร์การท่องเที่ยวปี 2569 กับแรงส่งที่ทำให้เชียงรายต้องขยับ

การเปลี่ยนแปลงในเชียงรายครั้งนี้มีน้ำหนักมากขึ้นเมื่อเทียบกับภาพรวมอุตสาหกรรมท่องเที่ยวไทย ททท.เปิดเผยว่าในปี 2568 ประเทศไทยมีนักท่องเที่ยวต่างชาติเดินทางเข้ามามากกว่า 32 ล้านคน สร้างรายได้รวมกว่า 1.5 ล้านล้านบาท ขณะที่ตลาดระยะไกลหรือ Long-haul Market เติบโตเด่นเป็นพิเศษ โดยมีนักท่องเที่ยวมากกว่า 10 ล้านคนเป็นครั้งแรก สร้างรายได้รวม 684,000 ล้านบาท หรือคิดเป็นร้อยละ 45 ของรายได้จากนักท่องเที่ยวต่างชาติทั้งหมด ส่วนตลาดเยอรมนีซึ่งเป็นหนึ่งในตลาดระยะไกลหลัก มีนักท่องเที่ยวเดินทางเข้าไทย 965,898 คนในปีเดียวกัน ตัวเลขเหล่านี้ไม่ใช่เพียงความสำเร็จเชิงจำนวน แต่เป็นสัญญาณว่าไทยกำลังมีโอกาสดึงดูดกลุ่มนักท่องเที่ยวที่พักนาน ใช้จ่ายสูง และมองหาประสบการณ์ที่ลึกกว่าการเที่ยวแบบเร่งรีบ

เหตุผลนี้เองที่ทำให้ ททท.ประกาศจะเดินหน้ากลยุทธ์ Airlines Focus เพื่อเพิ่มเส้นทางบินและความถี่เที่ยวบิน สนับสนุนการเดินทางตลอดทั้งปี พร้อมผลักดันภาพลักษณ์ใหม่ผ่านแนวคิด Healing is the New Luxury และแคมเปญ Healing Journey Thailand ที่มุ่งสื่อสารประเทศไทยในฐานะจุดหมายแห่งการพักผ่อนและดูแลสุขภาพ ทิศทางดังกล่าวสะท้อนชัดว่า การแข่งขันด้านการท่องเที่ยวในอนาคตจะไม่ได้วัดกันแค่จำนวนคนเข้าเมืองอีกต่อไป แต่จะวัดกันที่คุณภาพของประสบการณ์และความสามารถของเมืองปลายทางในการทำให้ผู้เดินทางรู้สึกว่าการอยู่ที่นั่น “มีคุณค่า” มากพอจะใช้เวลาและใช้จ่ายมากขึ้น

เชียงรายจึงอยู่ในจังหวะสำคัญ เมืองนี้มีต้นทุนเดิมมากอยู่แล้ว ทั้งภูมิประเทศ วัฒนธรรม งานศิลปะ อาหาร และจังหวะชีวิตที่ไม่เร่งเกินไป แต่ต้นทุนเหล่านั้นจะเปลี่ยนเป็นพลังทางเศรษฐกิจได้เต็มที่หรือไม่ ขึ้นอยู่กับว่าเมืองจะปรับตัวได้เร็วเพียงใด โครงการเคเบิลใต้ดินในเขตเมืองชั้นในจึงเป็นมากกว่างานสาธารณูปโภค แต่มันคือการตอบคำถามของยุทธศาสตร์ท่องเที่ยวระดับประเทศในภาคปฏิบัติ ว่าเชียงรายพร้อมหรือยังที่จะต้อนรับนักท่องเที่ยวที่ต้องการมากกว่าการมาเที่ยวสองคืนสามวัน แต่ต้องการเมืองที่อยู่แล้วสงบ เดินแล้วสบาย และใช้ชีวิตแล้วรู้สึกมีคุณภาพจริง ๆ

Longevity Tourism ไม่ได้ขายแค่สุขภาพ แต่ขายคุณภาพของสภาพแวดล้อม

หนึ่งในประเด็นที่น่าสนใจที่สุดของปี 2569 คือการที่ ททท.ขยายแนวคิดจาก Healing ไปสู่ Longevity Tourism หรือการท่องเที่ยวที่เชื่อมการพักผ่อนกับการดูแลสุขภาพและอายุยืนยาว โดยระบุเชียงรายเป็นหนึ่งในพื้นที่ที่เหมาะกับกิจกรรมเช่นการอาบป่า การฝึกสติ โยคะ และสมาธิท่ามกลางธรรมชาติ แนวคิดนี้มีนัยมาก เพราะมันเปลี่ยนสถานะของเชียงรายจากเมืองท่องเที่ยวปลายทางฤดูหนาว ไปสู่เมืองที่สามารถขาย “คุณภาพชีวิต” เป็นสินค้าเชิงประสบการณ์ได้ หากบริหารจัดการเมืองได้สอดคล้องกับสิ่งที่กำลังสื่อสารออกไปสู่โลกภายนอก

อย่างไรก็ตาม การจะเป็นเมืองปลายทางเชิงสุขภาวะได้จริง ต้องมีเงื่อนไขมากกว่าธรรมชาติสวยหรืออากาศดี เมืองต้องมีฟุตบาทที่เดินได้ มีพื้นที่สาธารณะที่ไม่รก มีระบบสัญญาณและแสงสว่างที่ปลอดภัย มีทัศนียภาพที่ไม่ทำลายความรู้สึกสงบของผู้มาเยือน และมีโครงสร้างพื้นฐานที่สะท้อนมาตรฐานของเมืองที่พร้อมต้อนรับการพำนักระยะยาว โครงการเคเบิลใต้ดินของเชียงรายจึงสัมพันธ์กับ Longevity Tourism อย่างมีเหตุผล เพราะมันช่วยลดองค์ประกอบที่รบกวนสายตา เพิ่มความเรียบร้อย และเปิดพื้นที่ให้เสน่ห์ที่แท้จริงของเมืองได้แสดงตัวมากขึ้น เมืองที่หวังขายความสงบ จะปล่อยให้สายสื่อสารรกฟ้าหรือทางเท้าขาดคุณภาพไปพร้อมกันไม่ได้ เพราะสิ่งเหล่านี้คือรายละเอียดที่ผู้มาเยือนระดับคุณภาพใช้ตัดสินใจอย่างจริงจัง

ในมุมของการแข่งขันระหว่างเมืองท่องเที่ยว เชียงรายจึงไม่ได้แข่งขันกับจังหวัดใกล้เคียงเพียงอย่างเดียว แต่กำลังแข่งขันกับมาตรฐานประสบการณ์ของเมืองท่องเที่ยวทั่วโลก นักเดินทางคุณภาพจำนวนมาก โดยเฉพาะกลุ่มที่มองหาการพักยาวหรือการใช้ชีวิตชั่วคราวในเมืองหนึ่ง จะพิจารณาภาพรวมของเมืองทั้งหมด ไม่ใช่จุดเช็กอินเพียงจุดเดียว ดังนั้นการรื้อเสาไฟและนำสายลงดินอาจดูเป็นเรื่องเล็กหากมองเฉพาะช่างเทคนิค แต่เมื่อมองในสนามแข่งขันการท่องเที่ยวโลก มันคือการเก็บรายละเอียดที่สะท้อนความจริงจังของเมืองในการยกระดับตัวเองให้เหมาะกับตลาดใหม่ที่กำลังเติบโต

โอกาสใหม่ของเชียงราย พร้อมโจทย์ที่ยังต้องพิสูจน์

แม้โครงการนี้จะให้สัญญาณเชิงบวกอย่างชัดเจน แต่ก็ยังมีคำถามที่ต้องติดตามอย่างใกล้ชิดในระยะต่อไป โดยเฉพาะเรื่องความต่อเนื่องของการดำเนินงาน ผลกระทบต่อผู้ประกอบการและประชาชนระหว่างก่อสร้าง รวมถึงประสิทธิภาพของระบบใหม่หลังแล้วเสร็จ เพราะประสบการณ์จากหลายเมืองชี้ว่า การลงทุนโครงสร้างพื้นฐานจะประสบความสำเร็จจริงก็ต่อเมื่อประชาชนรู้สึกว่าความไม่สะดวกชั่วคราวนำไปสู่คุณภาพชีวิตที่ดีขึ้นอย่างเห็นได้ชัดในระยะยาว หากเมืองสื่อสารไม่ดีหรือบริหารจังหวะการเปลี่ยนผ่านไม่ดี โครงการที่ตั้งใจยกระดับเมืองก็อาจเผชิญแรงต้านจากความเดือดร้อนระยะสั้นได้เช่นกัน

อีกประเด็นหนึ่งที่ไม่ควรมองข้าม คือการทำให้ระบบอัจฉริยะที่ประกาศไว้เกิดผลจริง เสาอัจฉริยะ ระบบจราจรอัจฉริยะ กล้องวงจรปิด และศูนย์ปฏิบัติการอัจฉริยะ จะมีความหมายต่อเมื่อใช้งานได้จริง ดูแลรักษาได้จริง และตอบโจทย์ปัญหาของเมืองจริง ไม่ใช่เป็นเพียงคำศัพท์ทันสมัยในเอกสารประชาสัมพันธ์ เมืองที่ต้องการก้าวสู่การเป็น Smart & Beautiful City จึงต้องพิสูจน์ทั้งความงามภายนอกและประสิทธิภาพภายในไปพร้อมกัน นี่คือบททดสอบสำคัญของเชียงรายในปี 2569 เพราะเมื่อยกความคาดหวังของเมืองขึ้นแล้ว ผู้คนก็คาดหวังผลลัพธ์ที่ชัดเจนมากขึ้นตามไปด้วย

บทสรุป

การเดินหน้าเคเบิลใต้ดิน 7 เส้นทางหลักในเขตเมืองชั้นในเชียงราย จึงไม่ใช่เพียงการทำให้เมืองดูสะอาดตา หากแต่เป็นการจัดระเบียบโครงสร้างพื้นฐานเพื่อเตรียมเมืองให้พร้อมกับบทบาทใหม่ในอุตสาหกรรมท่องเที่ยวไทย เมื่อประเทศกำลังเน้นนักท่องเที่ยวคุณภาพ การพักผ่อนเชิงสุขภาพ และประสบการณ์ที่มีความหมาย เมืองอย่างเชียงรายต้องปรับตัวให้เร็วพอและลึกพอ ไม่ใช่แค่สร้างภาพให้สวย แต่ต้องทำให้เมืองใช้ชีวิตได้ดีจริง ปลอดภัยจริง และน่าอยู่จริงด้วย

ในท้ายที่สุด โครงการนี้อาจถูกจดจำไม่ใช่เพราะจำนวนเสาไฟที่ถูกรื้อถอน หรือจำนวนสายสื่อสารที่ถูกนำลงใต้ดิน แต่เพราะมันอาจเป็นหนึ่งในจุดเปลี่ยนที่ทำให้เชียงรายเริ่มขยับจากเมืองท่องเที่ยวที่มีเสน่ห์ตามธรรมชาติ ไปสู่เมืองที่มีมาตรฐานประสบการณ์สูงพอจะดึงดูดนักท่องเที่ยวโลกให้มาอยู่ได้นานขึ้น ใช้จ่ายมากขึ้น และเชื่อมั่นมากขึ้น เมืองที่มองไปทางไหนก็สวยนั้นมีอยู่หลายแห่ง แต่เมืองที่สวยแล้วอยู่สบาย เดินสะดวก ปลอดภัย และสอดคล้องกับคุณค่าของการพักผ่อนอย่างแท้จริงต่างหาก ที่จะกลายเป็นผู้ชนะในยุคท่องเที่ยวคุณภาพที่กำลังมาถึง

สำนักข่าวนครเชียงรายนิวส์

เครดิตภาพและข้อมูลจาก :

  • เทศบาลนครเชียงราย และการไฟฟ้าส่วนภูมิภาค
  • การท่องเที่ยวแห่งประเทศไทย ข้อมูลจากงาน ITB Berlin 2026 เรื่อง Value over Volume, Healing is the New Luxury, Airlines Focus และ Longevity Tourism

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
MOST POPULAR
FOLLOW ME
Categories
AROUND CHIANG RAI ECONOMY

แม่สาย-เชียงแสน-เชียงของ 3 บทบาทชัดเจน หนุนเชียงรายสู่ประตูการค้าชายแดน

เชียงรายเร่งเครื่อง NEC–SEZ ปักหมุด “ประตูการค้าและศูนย์กลางโลจิสติกส์ลุ่มน้ำโขง”

เชียงราย, 24 พฤศจิกายน 2568 – ที่ห้องประชุมธรรมลังกา ชั้น 3 ศาลากลางจังหวัดเชียงราย บรรยากาศการประชุมคณะกรรมการขับเคลื่อนการดำเนินงานระเบียงเศรษฐกิจพิเศษภาคเหนือ (Northern Economic Corridor – NEC) และเขตพัฒนาเศรษฐกิจพิเศษชายแดน (Special Economic Zone – SEZ) เต็มไปด้วยความคาดหวัง

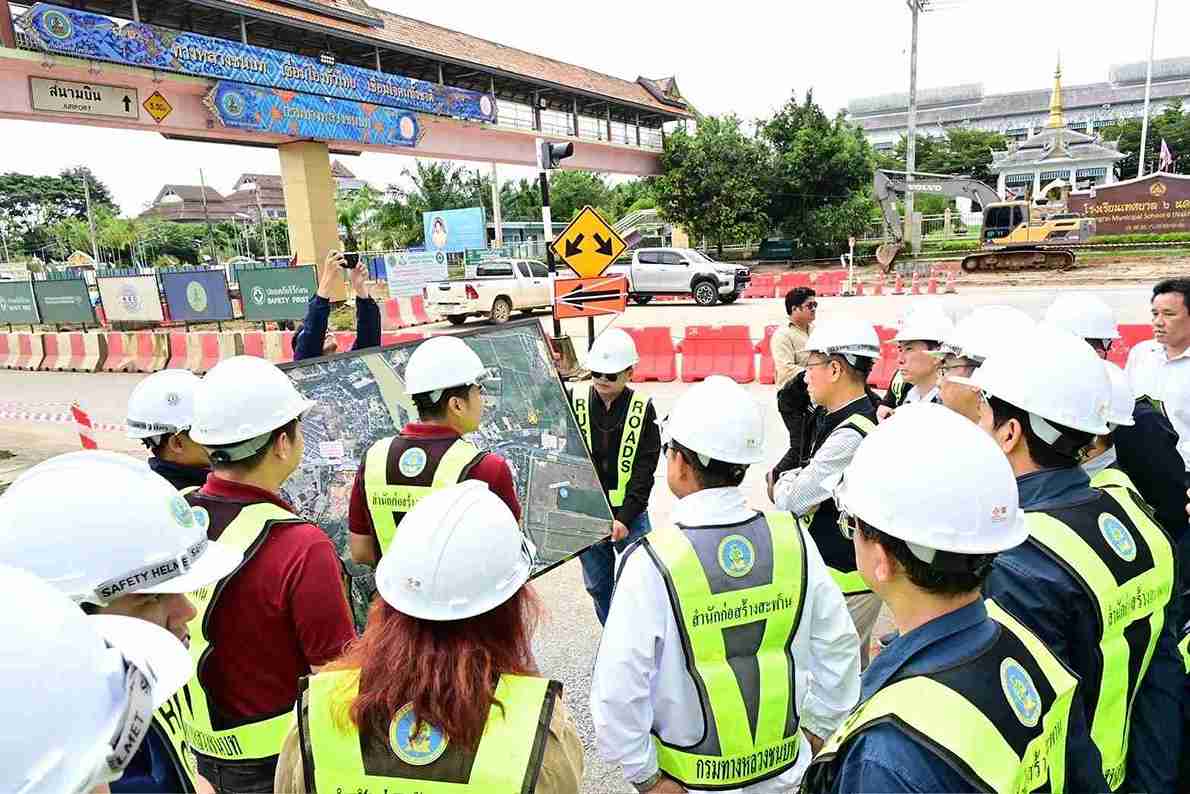

ภายใต้การเป็นประธานของนายนรศักดิ์ สุขสมบูรณ์ รองผู้ว่าราชการจังหวัดเชียงราย การประชุมครั้งนี้ไม่ได้เป็นเพียงการตรวจงานเชิงเอกสาร หากแต่เป็นการ “จัดวางหมาก” เชิงยุทธศาสตร์ เพื่อผลักดันเชียงรายจากจังหวัดชายแดน ให้กลายเป็นศูนย์กลางโลจิสติกส์และการค้าชายแดนที่เชื่อมไทยกับจีน สปป.ลาว และเมียนมา ในระดับอนุภูมิภาคลุ่มน้ำโขง (GMS) อย่างแท้จริง

จากมติระดับชาติ สู่การลงมือจริงในพื้นที่ชายแดน

เขตพัฒนาเศรษฐกิจพิเศษเชียงราย (SEZ) ถือกำเนิดจากมติคณะกรรมการนโยบายเขตพัฒนาเศรษฐกิจพิเศษตั้งแต่ปี 2558 โดยกำหนดพื้นที่ครอบคลุม 3 อำเภอชายแดน คือ แม่สาย เชียงแสน และเชียงของ รวมพื้นที่กว่า 916 ตารางกิโลเมตร

หลังจากผ่านเวลากว่าหนึ่งทศวรรษ การประชุมครั้งนี้จึงเป็นเหมือน “จุดทบทวนและเร่งเครื่อง” เพื่อประเมินผลการดำเนินงานที่ผ่านมา และจัดวางทิศทางใหม่ให้สอดคล้องกับบริบทเศรษฐกิจภูมิภาคที่เปลี่ยนไปอย่างรวดเร็ว

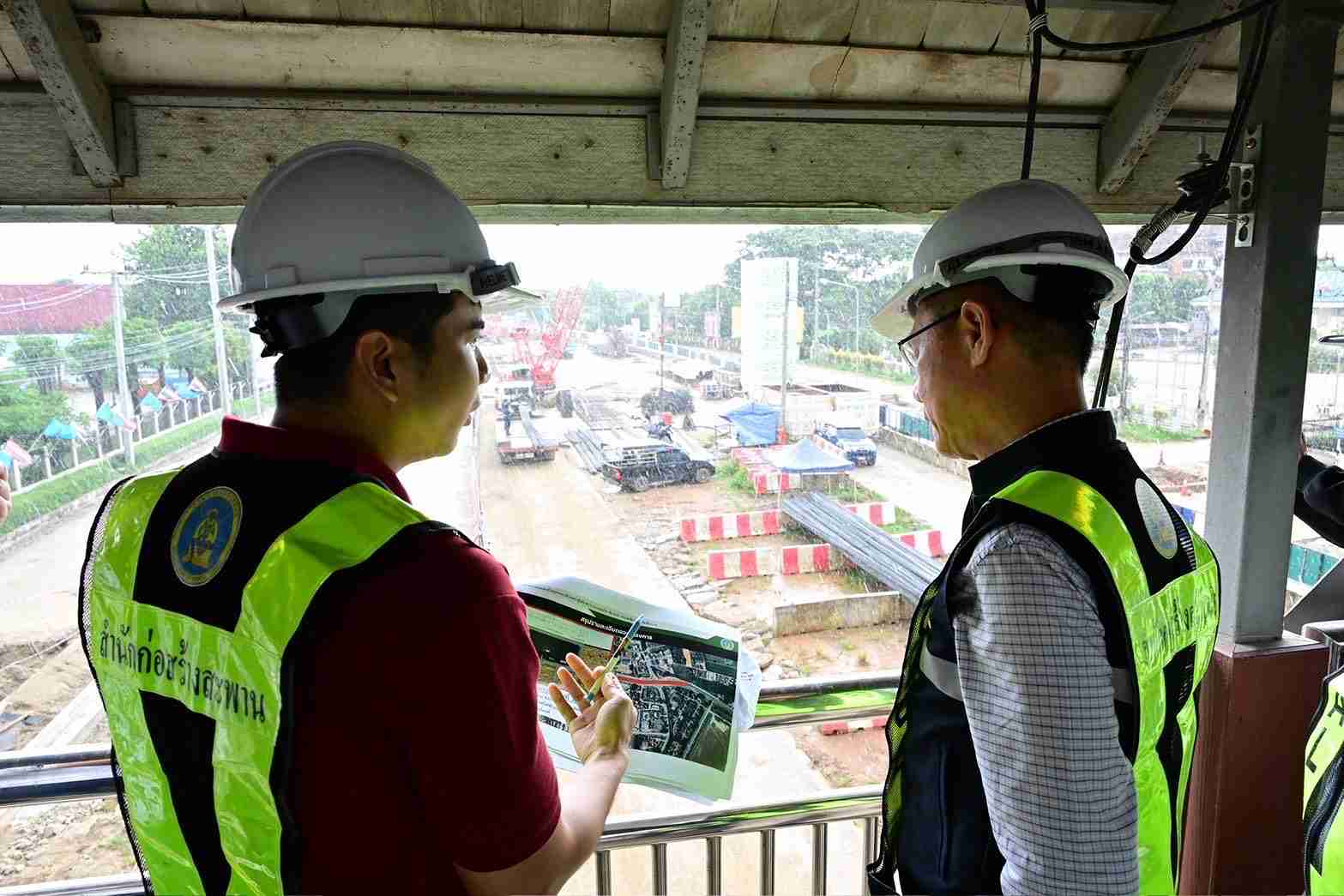

ที่ประชุมได้รับทราบคำสั่งแต่งตั้งคณะกรรมการขับเคลื่อน NEC และ SEZ จังหวัดเชียงรายอย่างเป็นทางการ รวมทั้งสรุปผลการดำเนินงานเขตเศรษฐกิจพิเศษเชียงรายตลอดช่วงที่ผ่านมา ทั้งในมิติพื้นที่ โครงสร้างพื้นฐาน และการเตรียมความพร้อมรองรับการค้า การลงทุน และการเชื่อมโยงกับประเทศเพื่อนบ้าน

3 อำเภอ 3 บทบาท: แม่สาย–เชียงแสน–เชียงของ ในยุทธศาสตร์ SEZ เชียงราย

จุดเด่นของการออกแบบ SEZ เชียงราย คือ “บทบาทเชิงยุทธศาสตร์” ที่ชัดเจนของแต่ละอำเภอ ซึ่งไม่ได้เน้นการแข่งขันกันเอง แต่เน้นเสริมกันเป็น “คลัสเตอร์ชายแดน” ที่เชื่อมโยงกันทั้งระบบ

อำเภอแม่สาย – Trading City
แม่สายถูกวางให้เป็น “เมืองการค้า” หรือ Trading City เต็มรูปแบบ ทำหน้าที่เป็นศูนย์กลางการค้า การเงิน และบริการครบวงจร รองรับทั้งร้านค้าปลอดภาษี ศูนย์แสดงสินค้า และศูนย์ข้อมูลการค้าระหว่างประเทศ จุดแข็งสำคัญคือการเป็นด่านชายแดนสำคัญที่เชื่อมโยงการค้าระหว่างไทย–เมียนมา และต่อเนื่องไปสู่จีนตอนใต้

การเสริมบทบาทแม่สายจึงไม่ได้หมายถึงการเพิ่มร้านค้าเพียงอย่างเดียว แต่รวมถึงการยกระดับมาตรฐานโครงสร้างพื้นฐานการค้าชายแดน การอำนวยความสะดวกด้านพิธีการศุลกากร และการพัฒนาบริการทางการเงินและโลจิสติกส์ให้มีความทันสมัยมากขึ้น

อำเภอเชียงแสน – Port City ริมโขง
เชียงแสนถูกกำหนดบทบาทเป็น “เมืองท่า” หรือ Port City โดยใช้ศักยภาพท่าเรือแม่น้ำโขงเป็นหัวใจหลัก ทั้งเพื่อการขนส่งสินค้าและการท่องเที่ยวทางน้ำ ควบคู่กับการพัฒนาเมืองให้เป็นเมืองท่องเที่ยวคุณภาพ ศูนย์วัฒนธรรม และแหล่งหัตถกรรมของเชียงราย

บทบาทนี้ทำให้เชียงแสนไม่ได้เป็นเพียงเมืองโบราณหรือพื้นที่ประวัติศาสตร์เท่านั้น แต่ยังทำหน้าที่เป็น “ประตูน้ำ” ริมโขง ที่เชื่อมเส้นทางการค้าสินค้าจากจีนตอนใต้ผ่านแม่น้ำโขงลงมาสู่ไทย และเชื่อมต่อไปยังตลาดอื่น ๆ ในภูมิภาค

อำเภอเชียงของ – Logistic City และอุตสาหกรรมเชิงนิเวศ
เชียงของได้รับการออกแบบให้เป็น “Logistic City” ศูนย์กลางโลจิสติกส์และอุตสาหกรรมเชิงนิเวศ รวมถึงการแปรรูปสินค้าเกษตร โดยใช้จุดแข็งด้านทำเลที่มีสะพานมิตรภาพไทย–ลาว เชื่อมสู่ สปป.ลาว และจีนตอนใต้ และเป็นปลายทางสำคัญของโครงข่ายคมนาคมใหม่ เช่น โครงการรถไฟทางคู่สายเด่นชัย–เชียงราย–เชียงของ

เป้าหมายคือการทำให้เชียงของกลายเป็น “จุดเปลี่ยนถ่ายสินค้าและศูนย์ขนส่งมวลชนในอนาคต” ที่เชื่อมโยงระบบขนส่ง บก–น้ำ–ราง ไว้ด้วยกันในจุดเดียว ลดต้นทุนโลจิสติกส์ของผู้ประกอบการ และเปิดโอกาสให้เกิดอุตสาหกรรมต่อเนื่องที่เป็นมิตรต่อสิ่งแวดล้อม

NEC – ระเบียงเศรษฐกิจเหนือเชื่อม GMS มากกว่าชายแดน แต่คือพื้นที่ยุทธศาสตร์ระดับภูมิภาค

นอกจาก SEZ แล้ว การประชุมยังให้ความสำคัญกับ “ระเบียงเศรษฐกิจพิเศษภาคเหนือ (NEC)” ซึ่งเป็นกรอบการพัฒนาที่มองเชียงรายไม่ใช่เพียงจังหวัดชายแดน แต่เป็นส่วนหนึ่งของระเบียงเศรษฐกิจที่เชื่อมโยงโครงข่ายเมือง เศรษฐกิจ และโครงสร้างพื้นฐานในอนุภูมิภาคลุ่มน้ำโขง

ที่ประชุมรับทราบสรุปผลการประชุมเชิงปฏิบัติการยกระดับความร่วมมือในการขับเคลื่อน NEC รวมทั้งรายงานการประชุมคณะกรรมการความร่วมมือระหว่างประเทศของจังหวัดเชียงราย ซึ่งเป็นกลไกสำคัญในการเชื่อมโยงนโยบายระดับชาติ เข้ากับข้อเท็จจริงในพื้นที่และความต้องการของภาคเอกชน

NEC จึงทำหน้าที่เหมือน “โครงร่างใหญ่” ที่กำหนดทิศทางการพัฒนา ขณะที่ SEZ เป็น “พื้นที่นำร่อง” ที่ลงมือทำจริงในระดับพื้นที่ หากทั้งสองกลไกทำงานสอดประสานกันได้อย่างมีประสิทธิภาพ ก็จะช่วยให้เชียงรายเดินหน้าไปในทิศทางที่ชัดเจนและต่อเนื่องมากขึ้น

เชื่อมเมือง เชื่อมคน เชื่อมทุน Sister City – ประชุม 4 ประเทศ 10 ฝ่าย – GMS

อีกหนึ่งประเด็นสำคัญที่ที่ประชุมได้รับทราบ คือ รายงานการระดมความคิดเห็นเพื่อจัดทำแผนความร่วมมือเมืองพี่เมืองน้อง (Sister City) ซึ่งเป็นเครื่องมือสร้างความสัมพันธ์ระยะยาวกับเมืองสำคัญในจีน สปป.ลาว และเมียนมา

Sister City ไม่ใช่เพียงพิธีลงนาม หากแต่เป็นกรอบความร่วมมือที่เปิดโอกาสให้เกิดการแลกเปลี่ยนทั้งด้านการค้า การลงทุน การศึกษา วัฒนธรรม และการท่องเที่ยว หากเชียงรายสามารถออกแบบความร่วมมือในเชิง “เมืองคู่ขนาน” ที่มีบทบาทเกื้อหนุนกัน เช่น เมืองโลจิสติกส์–เมืองอุตสาหกรรม–เมืองท่องเที่ยว ก็จะช่วยให้การดึงดูดนักลงทุนและนักท่องเที่ยวมีเป้าหมายชัดเจนมากขึ้น

ในเวลาเดียวกัน จังหวัดยังเตรียมแผนจัดการประชุมสัมมนาความร่วมมือ 4 ประเทศ 10 ฝ่าย เขตชายแดน ครั้งที่ 11 ซึ่งเป็นเวทีสำคัญของความร่วมมือด้านเศรษฐกิจชายแดนในอนุภูมิภาคลุ่มน้ำโขง การมีเวทีเช่นนี้อย่างต่อเนื่อง ช่วยให้ภาครัฐและเอกชนสามารถแลกเปลี่ยนข้อมูล ปัญหา และโอกาสทางเศรษฐกิจได้อย่างใกล้ชิด

การลงทุนเชิงโครงสร้าง รถไฟทางคู่ – สนามบิน – การค้าชายแดน

การขับเคลื่อน NEC และ SEZ จะไม่สมบูรณ์ หากปราศจากโครงสร้างพื้นฐานที่รองรับการเติบโตในระยะยาว ที่ประชุมจึงเน้นย้ำความเชื่อมโยงกับโครงการลงทุนสำคัญ ทั้งทางบก ทางน้ำ และทางอากาศ

รถไฟทางคู่สายเด่นชัย–เชียงราย–เชียงของ

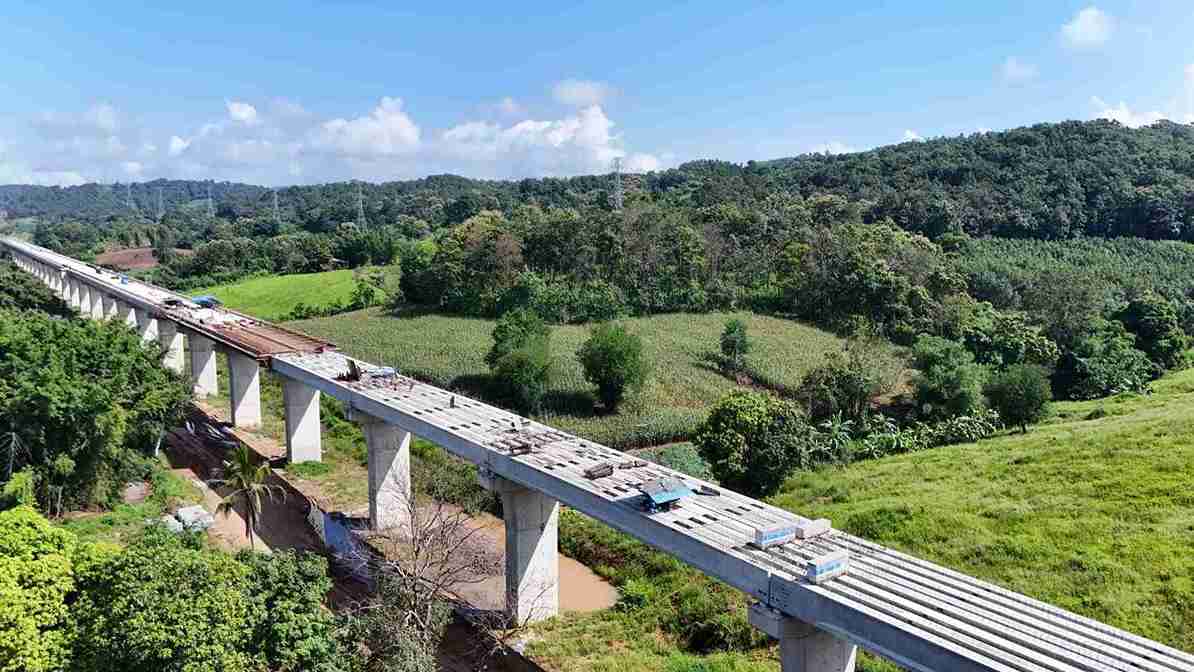

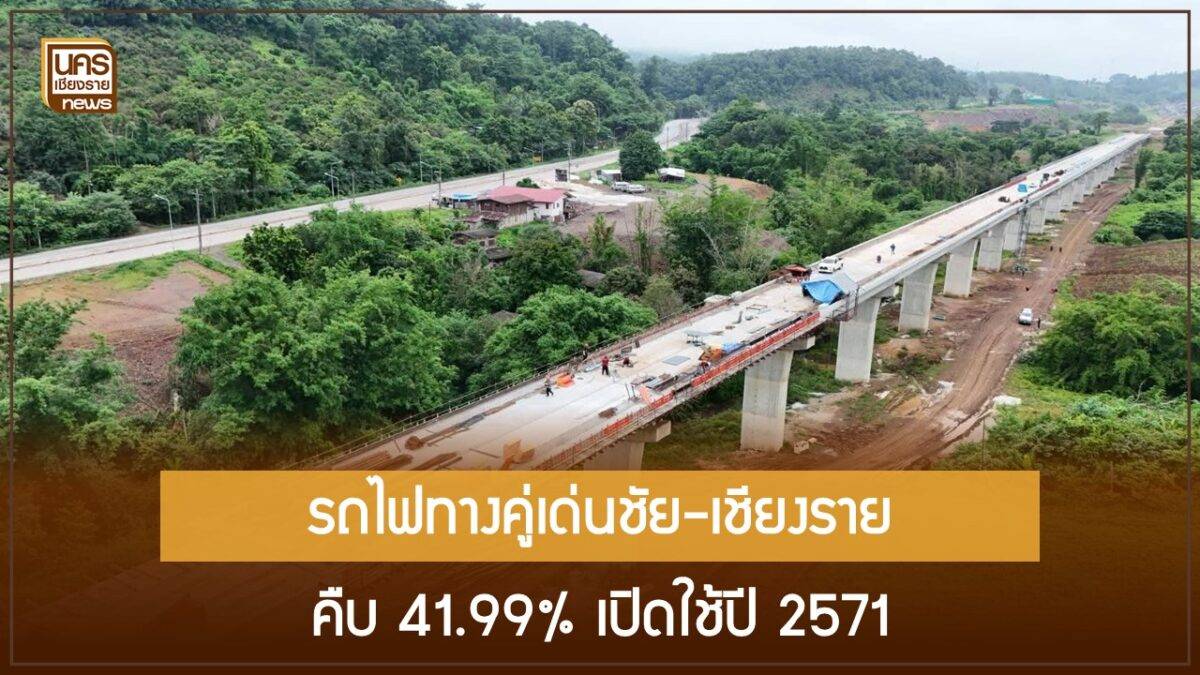

โครงการรถไฟทางคู่สายเด่นชัย–เชียงราย–เชียงของ ที่มีรายงานความคืบหน้าเร็วกว่าแผน และมีกำหนดแล้วเสร็จในปี 2571 ถูกมองว่าเป็น “เส้นเลือดใหญ่สายใหม่” ที่จะเชื่อมระบบขนส่งทางรางเข้ากับศูนย์โลจิสติกส์เมืองเชียงของโดยตรง ช่วยลดต้นทุนการขนส่งสินค้า เพิ่มขีดความสามารถการแข่งขันของผู้ประกอบการชายแดน และเชื่อมโยงการค้าไทยกับตลาดจีนตอนใต้และลุ่มน้ำโขงได้สะดวกยิ่งขึ้น

ท่าอากาศยานแม่ฟ้าหลวง เชียงราย (CEI)
แผนพัฒนา SEZ ยังสอดคล้องกับแนวทางขยายท่าอากาศยานแม่ฟ้าหลวงเชียงราย เพื่อเพิ่มขีดความสามารถการรองรับผู้โดยสารสู่ระดับ 6–8 ล้านคนต่อปี พร้อมการพัฒนาพื้นที่เชิงพาณิชย์รอบสนามบิน การยกระดับสนามบินให้เป็น “ฮับการเดินทางและโลจิสติกส์ทางอากาศ” จะช่วยดึงดูดทั้งสายการบิน นักท่องเที่ยว และนักลงทุนให้เลือกเชียงรายเป็นประตูเข้าสู่ภาคเหนือและ GMS มากขึ้น

การค้าชายแดนแม่สาย–เชียงของ
ด้านการค้าชายแดน แม่สายในฐานะ Trading City ยังคงเป็นด่านการค้าที่มีมูลค่าสูง แม้จะเผชิญความผันผวนจากสถานการณ์ในเมียนมา ขณะที่เชียงของยังคงทำหน้าที่เป็นเส้นทางการค้าผ่านแดนที่มีมูลค่าสูงที่สุดของจังหวัด การกำหนดบทบาทเมืองให้ชัดเจน และเชื่อมโยงกับระบบโลจิสติกส์ใหม่ จะช่วยเสริมความแข็งแกร่งของ “ห่วงโซ่มูลค่า” ตลอดแนวชายแดน

ดึงดูดนักลงทุนจีน จากเวทีประชุม สู่ Business Matching หน้างานจริง

อีกหนึ่งกลไกสำคัญที่ถูกหยิบยกขึ้นในที่ประชุม คือ แผนการจัดกิจกรรมต้อนรับคณะผู้แทนนักลงทุนจากประเทศจีน ที่จะเดินทางมาเยี่ยมชมพื้นที่ จัดประชุม และจับคู่ธุรกิจ (Business Matching) ในจังหวัดเชียงรายโดยตรง

กิจกรรมในลักษณะนี้เป็นมากกว่าการนำเสนอข้อมูลเชิงเอกสาร เพราะเปิดโอกาสให้นักลงทุนได้เห็น “พื้นที่จริง ศักยภาพจริง และเครือข่ายจริง” ของเชียงราย ทั้งในเขต SEZ และพื้นที่โดยรอบ หัวใจสำคัญอยู่ที่การเตรียม “ข้อมูลพื้นที่และโครงการลงทุน” ให้ชัดเจน สอดคล้องกับยุทธศาสตร์จังหวัด และตอบโจทย์ความต้องการของผู้ลงทุนในปัจจุบันที่มองหาโลเคชันเชื่อมโยงจีน–ลาว–เมียนมา–ไทยในจุดเดียว

การมี Business Matching ยังช่วยให้ผู้ประกอบการท้องถิ่นได้พบกับคู่ค้าและพันธมิตรใหม่ ๆ เปิดช่องให้เกิดการร่วมทุน การแลกเปลี่ยนเทคโนโลยี และการต่อยอดสินค้า–บริการที่มีรากฐานในเชียงราย แต่มีโอกาสเติบโตในตลาดกว้างระดับอนุภูมิภาค

โอกาสและความท้าทาย เมื่อศูนย์กลางโลจิสติกส์หมายถึงคน–ชุมชน–สิ่งแวดล้อม

แม้ยุทธศาสตร์การพัฒนา NEC และ SEZ จะสร้างโอกาสทางเศรษฐกิจมหาศาล แต่ก็ต้องยอมรับว่ามี “โจทย์ท้าทาย” ตามมาด้วย ทั้งในมิติชุมชน สิ่งแวดล้อม และความเหลื่อมล้ำ

การผลักดันเชียงของให้เป็น Logistic City หรือการพัฒนาอุตสาหกรรมเชิงนิเวศ จำเป็นต้องออกแบบอย่างรอบคอบ เพื่อไม่ให้การขยายตัวของระบบโลจิสติกส์และอุตสาหกรรม กลายเป็นภาระต่อทรัพยากรธรรมชาติและคุณภาพชีวิตของชุมชนชายแดน การกำหนดมาตรการคุมเข้มมลพิษ มาตรฐานโรงงาน และระบบโครงสร้างพื้นฐานด้านสิ่งแวดล้อมจึงเป็นเรื่องสำคัญ

ในขณะเดียวกัน การเติบโตของเมืองการค้าและเมืองท่า อาจทำให้ราคาที่ดินและค่าครองชีพในบางพื้นที่สูงขึ้น หากไม่มีการวางแผนด้านผังเมือง และการกระจายประโยชน์อย่างเป็นธรรม ความเหลื่อมล้ำระหว่างกลุ่มทุนกับชุมชนพื้นถิ่นอาจขยายกว้าง ดังนั้น การออกแบบนโยบายจำเป็นต้องคำนึงถึง “คนตัวเล็ก” และเศรษฐกิจฐานรากควบคู่ไปกับเม็ดเงินลงทุนขนาดใหญ่

จากห้องประชุมสู่อนาคตเชียงราย การตัดสินใจวันนี้ กำหนดทิศทางหลายทศวรรษข้างหน้า

การประชุมคณะกรรมการขับเคลื่อน NEC–SEZ ในวันนี้ อาจมองภายนอกเป็นเพียงการประชุมหนึ่งในหลายวาระของจังหวัด แต่แท้จริงแล้ว การกำหนดวิสัยทัศน์ให้เชียงรายเป็น “ประตูการค้าและศูนย์กลางโลจิสติกส์ของอนุภูมิภาคลุ่มน้ำโขง” คือการตัดสินใจที่มีผลยาวไกลต่อโครงสร้างเศรษฐกิจและสังคมของจังหวัดในอีกหลายทศวรรษข้างหน้า

หากกลไก NEC, SEZ, Sister City, การประชุม 4 ประเทศ 10 ฝ่าย และการลงทุนโครงสร้างพื้นฐาน สามารถเดินไปในทิศทางเดียวกัน เชียงรายจะไม่ใช่เพียงจังหวัดชายแดนปลายทาง แต่จะกลายเป็น “จุดเชื่อม” ที่ผู้คน สินค้า ทุน และความร่วมมือจากหลายประเทศต้องผ่าน

ในทางกลับกัน หากขาดการบูรณาการ ขาดการมีส่วนร่วมของชุมชน และขาดการบริหารจัดการที่โปร่งใส ยุทธศาสตร์เหล่านี้อาจกลายเป็นเพียงแผนงานบนกระดาษ ที่ไม่สามารถเปลี่ยนคุณภาพชีวิตประชาชนได้จริง

เชียงรายบนเส้นทางสู่ศูนย์กลางโลจิสติกส์ GMS – โอกาสที่ต้องบริหารอย่างรอบด้าน

การขับเคลื่อนระเบียงเศรษฐกิจพิเศษภาคเหนือ (NEC) และเขตพัฒนาเศรษฐกิจพิเศษชายแดน (SEZ) ในจังหวัดเชียงราย กำลังยกระดับบทบาทของจังหวัดจาก “ชายแดนตอนบนของไทย” สู่ “ศูนย์กลางโลจิสติกส์และประตูการค้าของอนุภูมิภาคลุ่มน้ำโขง”

ด้วยการกำหนดบทบาทเชิงยุทธศาสตร์ของแม่สาย–เชียงแสน–เชียงของ การเชื่อมโยงโครงสร้างพื้นฐานทางราง ทางอากาศ และทางน้ำ ตลอดจนกลไกความร่วมมือระดับอนุภูมิภาคอย่าง Sister City และการประชุม 4 ประเทศ 10 ฝ่าย เชียงรายกำลังเดินอยู่บนเส้นทางที่เต็มไปด้วยทั้งโอกาสและความท้าทาย

คำถามสำคัญจึงไม่ใช่เพียงว่า “เชียงรายจะเป็นฮับได้หรือไม่” แต่คือ “เชียงรายจะเป็นฮับแบบไหน และใครจะได้ประโยชน์จากการเป็นฮับนั้นบ้าง” หากการพัฒนาสามารถรักษาสมดุลระหว่างการเติบโตทางเศรษฐกิจ การคุ้มครองสิ่งแวดล้อม และการยกระดับคุณภาพชีวิตของคนในชุมชนชายแดนได้พร้อมกัน NEC และ SEZ เชียงรายอาจกลายเป็นต้นแบบการพัฒนาชายแดนไทยในยุคใหม่ ที่ไม่ได้มองชายแดนเป็นเพียงเส้นแบ่ง แต่เป็น “สะพาน” ที่เชื่อมโอกาสของทั้งภูมิภาคเข้ามาสู่คนในพื้นที่อย่างแท้จริง

สำนักข่าวนครเชียงรายนิวส์

เครดิตภาพและข้อมูลจาก :

  • สำนักงานประชาสัมพันธ์จังหวัดเชียงราย

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
MOST POPULAR
FOLLOW ME
Categories
AROUND CHIANG RAI ECONOMY EDITORIAL

กลยุทธ์ ASV เปลี่ยน อ.พาน จาก “เมืองผ่าน” สู่ “เมืองแนะนำ” ก่อนเคาท์ดาวน์พะเยา

พะเยาทุ่ม “งานใหญ่ส่งท้ายปี” ดันเศรษฐกิจท่องเที่ยวพุ่ง ชี้โอกาส “อ.พาน จ.เชียงราย” ปั้นบทบาทเมืองพัก เมืองแนะนำ เสริมเส้นทาง CR–PY ให้ไม่ใช่แค่ “เมืองผ่าน”

เชียงราย, 24 พฤศจิกายน 2568 – บรรยากาศปลายปีในลุ่มน้ำกว๊านกำลังจะคึกคักที่สุดครั้งหนึ่ง เมื่อจังหวัดพะเยาเตรียมเปิดม่านงานระดับเรือธงรับปีใหม่ “AMAZING THAILAND PHAYAO COUNTDOWN Flora Fest 2026” ณ ลานกิจกรรมพ่อขุนงำเมือง ริมกว๊านพะเยา ระหว่าง 28–31 ธันวาคม 2568 ต่อเนื่องจากอีเวนต์กีฬามวยไทยกระแสแรง THAI FIGHT พะเยา วันที่ 21 ธันวาคม 2568 ขณะที่จังหวัดเชียงราย ศูนย์กลางคมนาคมและการท่องเที่ยวของภาคเหนือตอนบน ถูกจับตาในฐานะ ประตูรับ” นักท่องเที่ยวทั้งไทยและต่างชาติสู่พื้นที่ กนบ.2 (เชียงราย พะเยา แพร่ น่าน) โดยเฉพาะ อำเภอพาน ที่อยู่กึ่งกลางเส้นทาง เชื่อม “เมืองหลัก–เมืองรอง” และมีศักยภาพยกระดับจาก “เมืองผ่าน” สู่ “เมืองพัก เมืองแนะนำ” เพื่อยืดเวลาการใช้จ่ายของนักท่องเที่ยวก่อนเข้าร่วมกิจกรรมยามค่ำที่กว๊านพะเยา

ภาพรวมอีเวนต์ “ดอกไม้ วัฒนธรรม ดนตรี ดอกไม้ไฟ” ยกทั้งเมืองสู่เวทีประเทศ

งาน Phayao Countdown Flora Fest 2026 วางคอนเซ็ปต์ “แสงรักแห่งพะเยา เกิดพระเกียรติแม่แห่งแผ่นดิน” ยึดพื้นที่ริมกว๊านพะเยาเป็นฉากหลัง ท่ามกลางสวนดอกไม้และไฟประดับ พร้อมเวทีคอนเสิร์ตศิลปินชื่อดังต่อเนื่องหลายคืนตามกำหนดการประชาสัมพันธ์ของจังหวัด และปิดท้ายด้วย พลุเคาท์ดาวน์ เหนือน้ำกว๊านซึ่งเป็นแลนด์มาร์กสำคัญทางธรรมชาติและวัฒนธรรมของเมือง นัยสำคัญไม่ใช่เพียงจำนวนผู้เข้าร่วม แต่คือการ “รีโพสิชัน” พะเยาจากเมืองท่องเที่ยวเชิงธรรมชาติสู่ เมืองกิจกรรม เมืองเทศกาล” (Festival City) ที่สร้าง เหตุผลใหม่ในการเดินทาง และ เหตุผลให้พักค้าง เพื่อเพิ่มค่าใช้จ่ายเฉลี่ยต่อหัว (ASV)

ก่อนถึงเคาท์ดาวน์หนึ่งสัปดาห์ พะเยายังจัด THAI FIGHT อีเวนต์กีฬาที่ดึงฐานแฟนมวยไทย-มวยสากลและสายคอนเทนต์ ซึ่งมักก่อให้เกิดการเดินทางแบบ “มาก่อน อยู่นานขึ้น” และ “กลับมาอีก” หากเมืองรองสามารถออกแบบ เส้นทางท่องเที่ยวกลางวัน และ ประสบการณ์ก่อนงาน ได้พอดี

เส้นทางการเดินทาง “ลงเชียงราย ใกล้สุด ลงเชียงใหม่ เที่ยวบินเยอะสุด”

ข้อมูลระยะทางสู่ตัวเมืองพะเยา (วัดตามเส้นทางถนน) สะท้อนบทบาทของ “เชียงราย” เป็นประตูหลักของภูมิภาค

  • สนามบินแม่ฟ้าหลวง เชียงราย (CEI) 90–92 กม., เวลาเดินทาง 1 ชม. 20–30 นาที
  • สนามบินนานาชาติเชียงใหม่ (CNX)   155–160 กม., เวลา 2 ชม. 30–45 นาที
  • สนามบินลำปาง (LPT)   138–141 กม., เวลา 2 ชม.–2 ชม. 15 นาที

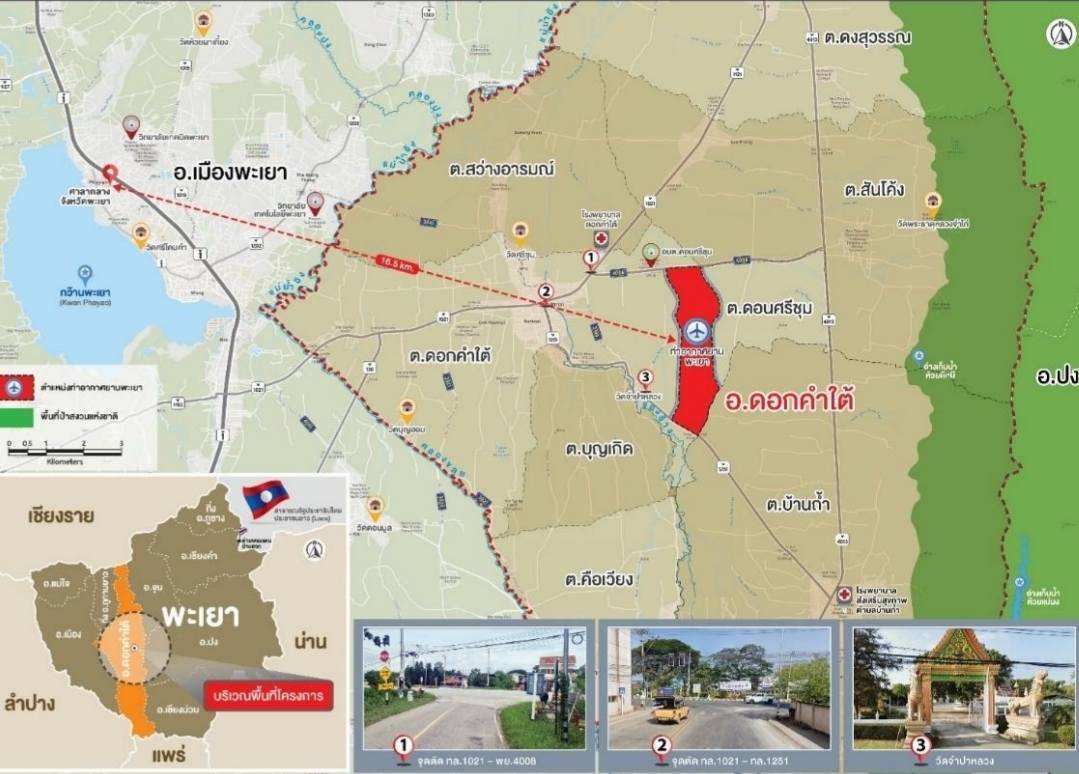

ส่วนระยะระหว่าง อำเภอพาน (เชียงราย) ถึง กว๊านพะเยา อยู่ที่เพียง 47–50 กม. ใช้เวลา 45–55 นาที เท่านั้น เมื่อพิจารณาว่าอีเวนต์หลักของพะเยาจัด ช่วงเย็น–ค่ำ, การวางแผนทริปที่ ลงเครื่องเชียงรายช่วงเช้า–เที่ยง แล้ว พัก–เที่ยวกลางวันในอ.พาน ก่อนมุ่งหน้ากว๊านฯ ช่วงเย็น จึงเป็นรูปแบบที่เป็นไปได้สูงสำหรับทั้งนักท่องเที่ยวไทยและต่างชาติ

กลยุทธ์หลักในการเพิ่ม ค่าใช้จ่ายเฉลี่ยต่อหัว (ASV – Average Spending Value)

ในธุรกิจท่องเที่ยวและบริการอย่างแท้จริง นี่คือ เหตุผลหลัก และ กลยุทธ์ ที่ใช้ในการจูงใจให้ลูกค้าพักค้างคืนนานขึ้น เพื่อเพิ่ม ASV



เหตุผลหลัก การพักค้างคืนเพิ่ม ASV ได้อย่างไร

  1. การเพิ่มฐานค่าใช้จ่ายหลัก (ที่พัก):
    • ยิ่งพักนาน รายได้จากค่าห้องพัก/ที่พัก ต่อลูกค้าหนึ่งคนยิ่งสูงขึ้นโดยตรง (ASV = (ค่าห้องพัก + ค่าใช้จ่ายอื่นๆ) / จำนวนลูกค้า)
  2. โอกาสในการขายบริการเสริม (Cross-selling/Upselling) เพิ่มขึ้น
    • ทุก ๆ คืนที่ลูกค้าพัก คือการเพิ่มโอกาสในการใช้บริการอื่น ๆ เช่น สปา, ร้านอาหาร Fine Dining, บาร์, ทัวร์ในท้องถิ่น, บริการซักรีด, หรือซื้อสินค้าที่ระลึก
  3. การใช้จ่ายด้านอาหารและเครื่องดื่ม (F&B) สูงขึ้น
    • ลูกค้าที่พักค้างคืนมีแนวโน้มที่จะรับประทานอาหารที่โรงแรม/รีสอร์ทมากกว่า 1 มื้อ (อาหารเช้า, กลางวัน, เย็น) และดื่มเครื่องดื่มที่บาร์ในช่วงเย็น ซึ่งมีกำไรสูง
  4. ความจำเป็นในการเข้าร่วมกิจกรรม
    • การพักหลายคืนเปิดโอกาสให้ลูกค้าเข้าร่วมกิจกรรมหรือเวิร์คช็อปที่ต้องมีค่าใช้จ่ายเพิ่มเติม (เช่น คลาสทำอาหาร, ดำน้ำ, เดินป่าพร้อมไกด์)
  5. การเปลี่ยนจาก ‘นักท่องเที่ยว’ เป็น ‘ผู้พักอาศัยชั่วคราว’
    • การพักนานทำให้ลูกค้าผ่อนคลายและกล้าที่จะสำรวจและใช้จ่ายในท้องถิ่นมากขึ้น ทั้งร้านค้า ร้านกาแฟ และแหล่งท่องเที่ยวโดยรอบ

กลยุทธ์เพื่อจูงใจให้ลูกค้า “พักค้างนานขึ้น”

  1. การนำเสนอแพ็คเกจและส่วนลดสำหรับเข้าพักระยะยาว
  • ส่วนลดตามจำนวนคืน (Tiered Discount):
    • เสนอส่วนลดที่จูงใจเป็นพิเศษสำหรับการจอง ตั้งแต่ 3 คืนขึ้นไป หรือ พัก 3 คืน จ่าย 2 คืน” ในช่วงนอกฤดูกาลท่องเที่ยว (Low Season)
  • แพ็คเกจประสบการณ์ (Experience Packages):
    • สร้างแพ็คเกจที่รวมห้องพักกับบริการเสริมที่มีมูลค่าสูง (เช่น ห้องพัก + สปานวด 90 นาที + ดินเนอร์มื้อพิเศษ 1 มื้อ) เพื่อให้ลูกค้ารู้สึกว่าได้ ความคุ้มค่า” หากพักนาน
  1. การสร้างประสบการณ์ที่ไม่สามารถทำได้ภายในวันเดียว
  • กำหนดการเดินทางที่น่าสนใจ (Itinerary):
    • นำเสนอแผนการท่องเที่ยว/กิจกรรมที่ต้องใช้เวลาอย่างน้อย 2-3 วัน เพื่อให้ลูกค้ารู้สึกว่าต้องค้างคืนจึงจะเก็บเกี่ยวประสบการณ์ได้ครบถ้วน
  • กิจกรรมเฉพาะเจาะจงสำหรับผู้พักค้างคืน (Exclusive Activities):
    • กิจกรรมพิเศษที่จัดขึ้นในช่วงกลางวันหรือกลางคืนสำหรับแขกที่พักกับเราเท่านั้น (เช่น ทัวร์ชมดาว, คลาสโยคะยามเช้า, การชิมไวน์)
  1. การเพิ่มมูลค่าให้กับห้องพัก (Upselling)
  • การอัปเกรดห้องพักที่น่าดึงดูดใจ:
    • เสนอการอัปเกรดเป็นห้องพักที่หรูหรากว่า (วิวดีกว่า, มีอ่างจากุซซี่, มีพื้นที่นั่งเล่น) ในราคาที่เพิ่มขึ้นเพียงเล็กน้อยเมื่อลูกค้าตัดสินใจพักนานขึ้น
  • สิ่งอำนวยความสะดวกสำหรับผู้พักระยะยาว:
    • จัดเตรียมสิ่งอำนวยความสะดวกที่ตอบโจทย์การพักนาน เช่น พื้นที่ทำงาน Co-working Space, เครื่องซักผ้า/อบผ้า, หรือมุมครัวขนาดเล็กในห้องพักประเภท Suite

การจูงใจให้ลูกค้าพักค้างคืนนานขึ้นคือการเปลี่ยนจาก การขายสินค้า (ห้องพัก) ไปสู่ การขายประสบการณ์ (Experience Selling) ซึ่งเพิ่มโอกาสในการสร้างรายได้จากทุกส่วนของธุรกิจ และส่งผลให้ ASV เพิ่มขึ้นอย่างมีนัยสำคัญ



มองผ่าน “เลนส์ตัวเลข” พะเยาโตเร็ว เชียงรายฐานแน่น และพานคือ “ตัวคูณการใช้จ่ายระหว่างเส้นทาง”

การเปรียบเทียบผลการท่องเที่ยวปี 2566 ระหว่าง เชียงราย และ พะเยา ชี้ภาพ “ฐาน ศักยภาพ กลยุทธ์” ที่แตกต่างชัดเจน

  • เชียงราย มีนักท่องเที่ยวรวม 6,147,860 คน รายได้ 46,774 ล้านบาท ค่าใช้จ่ายเฉลี่ยต่อคน (ASV) ราว 7,608 บาท และโตจากก่อนโควิด +64.86%
  • พะเยา มีผู้เยือน 1,009,648 คน รายได้ 2,290 ล้านบาท ASV เฉลี่ย 2,268 บาท สัดส่วนผู้เยือนเป็นคนไทย  95.7% โต +53.59% เทียบก่อนโควิด

ตัวเลขดังกล่าวสะท้อนว่า เชียงราย เป็น “สมอรายได้” ของภูมิภาคจากฐานนักท่องเที่ยวคุณภาพและผลิตภัณฑ์พรีเมียม ขณะที่ พะเยา แม้ตัวเลขปริมาณยังด้อยกว่า แต่ อัตราเติบโต สูงจากนโยบายผลักดัน “เมืองรอง” และการลงทุนด้านซอฟต์พาวเวอร์ กิจกรรมอย่างต่อเนื่อง

หากซูมระดับ อำเภอพาน (แม้ไร้สถิติทางการรายอำเภอ) การประมาณการเชิงอนุรักษนิยม สมมติ 12% ของนักท่องเที่ยวในประเทศที่มาเชียงรายแวะพาน เท่ากับ  650,000 คน ในปี 2566 และด้วย ASV ถ่วงน้ำหนัก 3,000 บาท/คน (สะท้อนพฤติกรรม “กิน ช้อป แวะถ่ายรูป ซื้อของท้องถิ่น”) จะเทียบเท่ารายได้  1,950 ล้านบาท ซึ่ง ใกล้ 85% ของรายได้รวมทั้งจังหวัดพะเยา ในปีเดียวกัน ชี้ว่าพานคือ จุดแวะที่ทำเงินได้จริง หากมีการจัดวางผลิตภัณฑ์ สื่อสารเส้นทางอย่างเป็นระบบ

โครงสร้างพื้นฐาน ถนน 1020 “ตัวเปลี่ยนเกม” และบทของเส้นทาง CR–PY

โครงการก่อสร้าง ถนนสายแยกทางหลวงหมายเลข 1020 บ้านกิ่วแก้ว ระยะ 43.709 กม. งบประมาณ 1,199 ล้านบาท (คาดเสร็จปี 2567) ถูกวางให้เป็น คอขวดที่ถูกปลดล็อก เชื่อมการเดินทาง เชียงราย พะเยา จุน เทิง ให้ไหลลื่น สอดรับยุทธศาสตร์โลจิสติกส์ ไทย–พม่า–ลาว–จีน ระดับอนุภูมิภาค GMS ผลลัพธ์เชิงท่องเที่ยวคือ เวลาบนถนนลดลง และ โอกาสแวะ พัก จับจ่ายเพิ่มขึ้น โดย อ.พาน จะรับอานิสงส์จาก การเก็งกำไรโครงสร้างพื้นฐาน” (Infrastructure Arbitrage) อย่างชัดเจน

พะเยา เร่ง “มูลค่า” มากกว่า “ปริมาณ” เป้าโตด้วยซอฟต์พาวเวอร์และงบ 300 ล้านบาท

หลังโควิด ภาคเหนือทะลุผู้มาเยือนระดับ 45 ล้านคน (เป้า 2567) และตั้งเป้ารายได้ภูมิภาค 2.09 แสนล้านบาท แนวโน้มประเทศขับเคลื่อนสู่ “Quality Tourism” ดึงต่างชาติคุณภาพ 39–40 ล้านคนในปี 2568 การเป็น เมืองเทศกาล” ของพะเยา จึงทำหน้าที่ เพิ่มระยะพัก เพิ่มราคาที่นักท่องเที่ยวยอมจ่าย (ยก ASV) ควบคู่การพัฒนาผลิตภัณฑ์ Wellness Gastronomy Creative ตามกรอบงบ คณะรัฐมนตรีสัญจร กลุ่ม กนบ.2 รวม 300 ล้านบาท (มีโครงการด้านอาหาร 20 ล้านบาท, ชา–กาแฟ 15 ล้านบาท, โครงสร้างพื้นฐานท่องเที่ยวสร้างสรรค์ 26.12 ล้านบาท, ยกระดับสุขภาพ 15 ล้านบาท ฯลฯ) และ แผน 5 ปี ฉบับทบทวน 2568 จัดสรร 72.6 ล้านบาท เฉพาะกิจกรรมท่องเที่ยว รวมระบบ Application ท่องเที่ยว 6.5 ล้านบาท เพื่อยิงตลาดดิจิทัลให้ตรงกลุ่มคุณภาพ

ความท้าทาย คือ วินัยการส่งมอบ มีรายงานบางโครงการคืบเพียง  45% ถึง 30 ก.ย. 2568 หากล่าช้า ผลคูณรายได้ ASV จะ เบี่ยงเบนจากประมาณการ ทันที

ทำไม “อ.พาน” จึงสำคัญกับความสำเร็จของพะเยาในช่วงเคาท์ดาวน์

  1. ระยะ เวลา พฤติกรรม นักท่องเที่ยวจำนวนไม่น้อยจะลงเครื่อง เชียงราย (CEI) เพราะใกล้และเที่ยวบินเพียงพอ ก่อนขยับไปกว๊านพะเยาช่วงเย็น ช่องว่างครึ่งวันถึงบ่าย คือ ชั่วโมงทองของพาน ในการแปรสภาพ “เวลารอ” เป็น “เวลาจับจ่าย”
  2. สินทรัพย์ทางธรรมชาติ อุทยานแห่งชาติดอยหลวง น้ำตกปูแกง และพื้นที่สีเขียวของพาน ตอบเทรนด์ Green Season/Slow Travel และตลาด Wellness Annex ของเชียงรายได้ดี กิจกรรมเบา ๆ กลางวัน เช่น เดินเส้นทางสั้นชมธรรมชาติ ถ่ายภาพวิวเขา สวน ทุ่ง ก่อนไปงานเย็น ไม่เหนื่อย ไม่เปื้อน และสร้างคอนเทนต์
  3. วัฒนธรรม ชุมชน วัดห้วยทรายขาว และงานหัตถกรรม OTOP (ผ้าปัก/สิ่งทอ) ช่วยเล่าเรื่อง “เมืองระหว่างทางที่มีตัวตน” เพิ่มความหมายให้ทริป และเอื้อต่อการใช้จ่ายเล็ก กลางที่กระจายถึงร้านชุมชน

ข้อเสนอ “แพ็กเกจครึ่งวันพาน” เพื่อยืดเวลา ยืดกระเป๋า ก่อนเคาท์ดาวน์พะเยา

ธีม 1 Nature Ease & Snap

  • สายถ่ายรูป เดินสบาย จุดชมวิวทุ่ง สวนริมนา, จุดพักคาเฟ่ชุมชนริมทาง (เน้นกาแฟ ชาน้ำผึ้งท้องถิ่น), เซ็ตเมนู “ขันโตกจิ๋ว” สำหรับ 2–3 คน กลางวัน
  • ใช้เวลารวม 2–3 ชั่วโมง ได้รูป ได้รสชาติ ได้ซื้อของฝาก OTOP ขนาดพกสะดวก

ธีม 2 Culture Bite & Craft

  • แวะวัดห้วยทรายขาว เรียนรู้ลวดลายผ้าปัก 30–45 นาที
  • เวิร์กช็อปลองปัก/ทอแบบ “Mini Try” 1 ชั่วโมง ได้ชิ้นงานเล็กกลับบ้าน
  • ปิดด้วยมื้อเที่ยงอาหารเหนือ (ลาบคั่ว จอผักกาด แกงฮังเล) ขนาด “แชร์ริ่ง” สำหรับกลุ่มเพื่อน

ธีม 3 Wellness Annex (เบา ๆ)

  • เดินป่าเส้นทางง่ายในพื้นที่ดอยหลวงช่วงสาย เที่ยง (ไม่เกิน 90 นาที)
  • ชุดเครื่องดื่มสมุนไพรเย็น สปาเท้า 20 นาทีจากชุมชน (บิลเล็ก เพิ่มความรู้สึกพรีเมียม)
  • เหมาะสำหรับนักท่องเที่ยวที่ตั้งใจ “เคาท์ดาวน์แบบสุขภาพดี”

โจทย์หลักของทั้ง 3 แพ็กเกจ ไม่เหนื่อย ไม่เลอะ ไม่ไกล ใช้เวลารวม 3–4 ชั่วโมง แล้วมุ่งหน้า กว๊านพะเยา ช่วงบ่ายแก่ ๆ เพื่อจับจองพื้นที่คอนเสิร์ตและชมพลุ

เชื่อมงาน เชื่อมเมือง แนะนำ “ศูนย์บริการข้อมูล CR–PY Gateway Phan Stop”

เพื่อให้พานยกระดับจาก “เมืองผ่าน” เป็น “เมืองพัก เมืองแนะนำ” ได้จริง ควรมี ศูนย์บริการข้อมูลริมทาง รูปแบบ Pop-up/Seasonal ติดถนนสายหลัก (แนวทางหลวง 1 หรือจุดทางเชื่อม 1020) ทำหน้าที่

  • แสดง “แผนที่ทริปครึ่งวัน” พร้อม QR Code ไปยัง แอปท่องเที่ยว กนบ.2
  • เสิร์ฟ Welcome Drink ท้องถิ่น (ชา–กาแฟ–น้ำผึ้งมะนาว) บริการห้องน้ำมาตรฐาน
  • ขาย ชุดของฝากราคา 199–299 บาท (ขนม ผ้า ชา) แบบ Grab & Go
  • จอง ยืนยัน แพ็กเกจชุมชน เวิร์กช็อปสั้น เดินป่าทางง่าย เซ็ตอาหารเหนือ

ศูนย์ดังกล่าวจะทำหน้าที่ ยึดนักท่องเที่ยวให้อยู่พาน 1–3 ชั่วโมง ทั้งยังเก็บ ดาต้าท่องเที่ยว เพื่อวิเคราะห์เส้นทาง พฤติกรรมจริง รองรับแคมเปญซ้ำในเทศกาลใหญ่ปีถัดไป

กลยุทธ์สื่อสาร (Communication Playbook) ช่วง 1 เดือนก่อนงาน

1.ข้อความหลัก (Key Messages)

  • “ลงเชียงราย ใกล้พะเยาที่สุด แวะพานครึ่งวัน ได้รูป ได้รส ได้ของฝาก ก่อนเคาท์ดาวน์”
  • “พะเยา เมืองเทศกาล เมืองดอกไม้ / พาน เมืองพัก เมืองแนะนำ (CR–PY Gateway)”

2.ช่องทางและรูปแบบ

  • Short-form Video 30–45 วินาที โชว์ทริปจริง “ลง CEI แวะพาน เข้ากว๊านช่วงเย็น”
  • Influencer/Travel Creator สายครอบครัว สุขภาพ ถ่ายรูปธรรมชาติ
  • แผนที่อินเตอร์แอคทีฟ บนแอป/เว็บ กนบ.2 (ใช้งบ 6.5 ล้านบาทที่จัดสรรเพื่อระบบดิจิทัล)

3.ข้อเสนอเชิงการค้า (Trade Offers)

  • คูปอง ค่าน้ำมัน/เครื่องดื่ม เมื่อเช็กอินจุด “Phan Stop”
  • ส่วนลด 10–15% แพ็กเกจเวิร์กช็อป/อาหารชุมชน เมื่อแสดงตั๋วคอนเสิร์ตเคาท์ดาวน์

บริบทความเสี่ยงและการบรรเทา

  • ฝุ่นควัน (PM2.5) ไตรมาส 1–2 ใช้กลยุทธ์ Green Season และ Wellness นำเสนอกิจกรรมกลางแจ้งเบา ๆ และผลิตภัณฑ์สุขภาพ น้ำพุร้อน (ในแผนยกระดับ) กระจายฤดูกาลเดินทาง
  • ความระมัดระวังการใช้จ่ายของคนไทย ลดการพึ่งพาตลาดในประเทศของพะเยา (ปัจจุบัน  95.7%) ผ่านแคมเปญยิงตลาดต่างชาติที่ลง CEI/CNX โดยจับคู่ เที่ยวบิน แพ็กเกจ และสร้างเส้นทาง CR–Phan–PY ภาษาอังกฤษ–จีน
  • ความไม่แน่นอนการเบิกจ่ายงบ ติดตามความคืบหน้าโครงการ 300 ล้านบาทอย่างใกล้ชิด จัดลำดับความสำคัญโครงการที่ “ยก ASV ได้ทันที” เช่น ปรับปรุงจุดบริการนักท่องเที่ยว, สุขลักษณะ, ไฟ ป้าย ที่จอด ห้องน้ำ, ทดลองเปิด Pop-up Market ริมกว๊านและในพาน

มุมเศรษฐศาสตร์ท่องเที่ยว ทำไม “ASV” คือคำตอบ

ช่องว่าง ASV เชียงราย  พะเยา = 3.4 : 1 หมายความว่า รายได้ 10 ล้านบาท ของเชียงราย ใช้นักท่องเที่ยวน้อยกว่าพะเยา  4.4 เท่า การจะทำให้พะเยา “ทัน” จึงต้องเลิกวิ่งแข่งที่ ปริมาณ แต่ยกระดับ มูลค่า/คน” ด้วยผลิตภัณฑ์คุณภาพ (เทศกาล อาหาร สุขภาพ สร้างสรรค์) และ เมืองพักระหว่างทาง อย่างพาน ทำหน้าที่ “Hedonic Add-on” เติมคุณค่าให้ทริป

ในเชิงปฏิบัติ หากนักท่องเที่ยวที่ใช้จ่ายเฉลี่ย 7,608 บาท/คน ในเชียงราย แวะพานแล้วเพิ่มการใช้จ่ายเพียง 10% ( 760 บาท) ต่อหัว จะเกิด รายได้ประจำ (repeatable revenue) กับผู้ประกอบการชุมชนทันที โดยไม่ต้องเร่ง “จำนวน” จนเกินขีดความสามารถของเมือง

สิ่งที่ อำเภอพาน ควร “ทำทันที” ก่อนถึงสัปดาห์เคาท์ดาวน์

  • คัดเลือก 6–8 จุดแวะ (ธรรมชาติ วัฒนธรรม กิน ช้อป) และกำหนดเวลาอยู่ต่อจุด 20–40 นาที
  • ตั้งจุด “Phan Stop” พร้อม QR เดียวเข้าสู่ “เส้นทางครึ่งวัน คูปอง จองเวิร์กช็อป”
  • ทำสื่อ 3 ภาษา (ไทย–อังกฤษ–จีน) สั้น กระชับ พร้อมภาพถ่าย ถ่ายซ้ำได้จริง
  • ซ้อมเส้นทางรถ ที่จอด ห้องน้ำ เพิ่มปริมาณชั่วคราวช่วง 21 ธ.ค. (THAI FIGHT) และ 28–31 ธ.ค. (Flora Fest) เพื่อทดสอบโหลด
  • เชื่อม Call Center/Chat ของจังหวัด อุทยาน ชุมชน เพื่อรับจอง ตอบคำถามแบบเรียลไทม์

ปลายปีนี้ พะเยา กำลัง “เร่งเครื่อง” จากเมืองธรรมชาติสู่ เมืองเทศกาล ด้วย THAI FIGHT และ Flora Fest–Countdown 2026 ขณะที่ เชียงราย ยังคงบทบาทประตูหลักของภาคเหนือ ด้วยเที่ยวบินและโครงสร้างพื้นฐานที่พร้อม การเชื่อมสองเมืองด้วยถนน 1020 และการจัดเส้นทาง CR–Phan–PY คือกลยุทธ์ที่ทุกฝ่ายได้ประโยชน์ พะเยา ยก ASV, เชียงราย ยืดเวลาพัก, และ อ.พาน เก็บรายได้ระหว่างทาง อย่างมีเกียรติและยั่งยืน

หากทุกชิ้นส่วน “ส่งมอบทันเวลา” และ “เล่าเรื่องร่วมกัน” ปลายปี 2568 อาจไม่ใช่แค่ภาพพลุเหนือน้ำกว๊านที่สวยที่สุด แต่คือ จุดเริ่มต้นของระเบียงท่องเที่ยวคุณภาพ CR–PY ที่ทำให้คำว่า #เมืองพานไม่ใช่เมืองผ่าน เกิดขึ้นจริง

ข้อมูลชวนคิด (Highlights)

  • ระยะ เวลาเดินทาง CEI–พะเยา  90–92 กม./1 ชม.20–30 นาที, พาน–กว๊าน  47–50 กม./45–55 นาที
  • ฐาน 2566 เชียงราย 6.15 ล้านคน/46,774 ลบ., ASV  7,608 บ.; พะเยา 1.01 ล้านคน/2,290 ลบ., ASV  2,268 บ.
  • โครงการขับเคลื่อน งบ ครม.สัญจร กนบ.2 รวม 300 ลบ.; แผน 5 ปี (ทบทวน 2568) จัดงบท่องเที่ยว 72.6 ลบ. และระบบแอป 6.5 ลบ.
  • โครงสร้างพื้นฐาน ถนน 1020 ระยะ 43.709 กม., งบ 1,199 ลบ., เป้าหมายเสร็จ 2567

พฤติกรรมเป้าหมาย “ลงเชียงราย แวะพานครึ่งวัน เข้ากว๊านเย็น” เพิ่มการใช้จ่ายเล็ก กลาง แต่อย่างต่อเนื่อง

เครดิตภาพและข้อมูลจาก :

  • บทความโดย : กันณพงศ์ ก.บัวเกษร
  • เรียบเรียงโดย : มนรัตน์ ก.บัวเกษร
  • มติคณะรัฐมนตรีสัญจร กลุ่มจังหวัดภาคเหนือตอนบน 2 (กนบ.2) อนุมัติโครงการพัฒนารวมวงเงิน 300 ล้านบาท
  • โครงการก่อสร้างถนนสายแยกทางหลวงหมายเลข 1020 บ้านกิ่วแก้ว ระยะ 43.709 กม. งบ 1,199 ล้านบาท กำหนดเสร็จปี 2567
  • สถิติการท่องเที่ยว จังหวัดเชียงราย ปี 2566 นักท่องเที่ยวรวม 6,147,860 คน รายได้ 46,774 ล้านบาท เติบโต +64.86% เทียบก่อนโควิด   แหล่ง การท่องเที่ยวแห่งประเทศไทย (ททท.)/ข้อมูลจังหวัดเชียงราย
  • สถิติการท่องเที่ยว จังหวัดพะเยา ปี 2566 นักท่องเที่ยว 1,009,648 คน รายได้ 2,290 ล้านบาท สัดส่วนคนไทย   95.7%   แหล่ง ททท./ข้อมูลจังหวัดพะเยา
  • สินค้าท่องเที่ยวพรีเมียมเชียงราย (สนามกอล์ฟ/ที่พัก 4–5 ดาว/เส้นทางวัฒนธรรม) และบทบาท “ประตู GMS”   แหล่ง แผนยุทธศาสตร์การท่องเที่ยวจังหวัด/ททท. ภาคเหนือ
  • แผน 5 ปี (ทบทวนปี 2568) กลุ่มกนบ.2 งบด้านท่องเที่ยว 72.6 ล้านบาท และพัฒนาระบบแอป 6.5 ล้านบาท รวมถึงแผนยกระดับแหล่งน้ำพุร้อน สุขภาพ
  • ยุทธศาสตร์ภาคเหนือ เขตเศรษฐกิจพิเศษ/ระเบียงการท่องเที่ยวเชิงคุณภาพ และเป้าหมาย Quality Tourism 2568 – แหล่ง ททท./หน่วยงานเศรษฐกิจการท่องเที่ยว
  • เป้าหมายผู้มาเยือนภาคเหนือ 45 ล้านคน (2567) รายได้ 2.09 แสนล้านบาท และแนวทาง Green Season – แหล่ง ททท.
  • เป้าหมายนักท่องเที่ยวต่างชาติ 39–40 ล้านคน ปี 2568 (ระดับประเทศ) – แหล่ง นโยบายการท่องเที่ยวระดับชาติ/ททท.

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
AROUND CHIANG RAI ECONOMY

65 ปีที่รอคอย รถไฟทางคู่ เด่นชัย–เชียงของ คืบ 46% เร็วกว่าแผน เปิดใช้ปี 2571

“65 ปีที่รอคอย” รถไฟทางคู่เด่นชัย–เชียงของ คืบ 46% เร็วกว่าแผน หนุนเชียงรายเป็น “ประตูโลจิสติกส์ GMS” เปิดใช้ปี 2571

เชียงราย, 16 พฤศจิกายน 2568 — เสียงเครื่องจักรยังดังสม่ำเสมอเหนือแนวสันเขาและหุบลุ่มแม่น้ำกก ขบวนรถบรรทุกคอนกรีต เหล็กโครงสร้างสลับกันเข้าออกไซต์งาน ในวันที่หลายคนเชื่อว่า “ความฝัน 65 ปี” ของภาคเหนือกำลังจับต้องได้จริง—โครงการรถไฟทางคู่สาย เด่นชัย–เชียงราย–เชียงของ ความยาว 323.10 กิโลเมตร งบลงทุน 85,345 ล้านบาท เดินหน้าไปแล้ว 46.112% ณ สิ้นเดือนตุลาคม 2568 เร็วกว่าแผนงานสะสม 0.901 จุดเปอร์เซ็นต์ และ “ล็อกเป้า” เปิดให้บริการเชิงพาณิชย์ใน ปี 2571 เพื่อเชื่อมไทย–ลาว–จีน และอนุภูมิภาคลุ่มน้ำโขง (GMS) บนระเบียงเศรษฐกิจเหนือ ใต้ที่กำลังเติบโตอย่างต่อเนื่อง

เมกะโปรเจกต์ที่เดินทางยาวนานกว่า 65 ปี

แนวคิดรถไฟไปเชียงรายเริ่มต้นถูกหยิบยกตั้งแต่ พ.ศ. 2503 ผ่านการศึกษาหลายรอบในยุครัฐบาลต่าง ๆ ทว่าติดค้างอยู่บนกระดาษด้วยข้อจำกัดงบประมาณและลำดับความสำคัญโครงสร้างพื้นฐาน จนกระทั่งรัฐเร่งเครื่อง “ลงทุนราง” ภายใต้ยุทธศาสตร์คมนาคมช่วงทศวรรษที่ผ่านมา โครงการเด่นชัย–เชียงราย–เชียงของจึงถูก “ปลดล็อก” และเริ่มสัญญาก่อสร้างใน ก.พ. 2565 นับเป็นก้าวสำคัญในการยกระดับระบบรางไทยสู่มาตรฐานโลจิสติกส์ภูมิภาค

โครงสร้าง ผังสถานี 4 จังหวัด 26 สถานี แก้จุดตัด 254 จุด ด้วยมาตรฐานสากล

เส้นทางวิ่งจาก อ.เด่นชัย จ.แพร่ ผ่าน ลำปาง–พะเยา สู่ เชียงราย รวม 26 สถานี (สถานีใหญ่ 4, สถานีเล็ก 9, ป้ายหยุดรถ 13) พร้อมงานโครงสร้าง “ผสมผสาน” ทั้งทางยกระดับ ทางลอด อุโมงค์ และสะพาน เพื่อรักษาความเร็ว ความปลอดภัย ‘บนร่อง ใต้ราง ข้ามราง’ ไปพร้อมกัน ที่สำคัญ โครงการนี้ตั้งเป้า แก้ปัญหาจุดตัดทางรถไฟ 254 จุด ตลอดแนว ทำให้การเดินรถทำได้ปลอดภัย เร็วขึ้น และลดอุบัติเหตุซ้ำซากในชุมชนชนบท เมืองระหว่างทาง นอกจากนี้ ทุกสถานีออกแบบตามหลัก Universal Design เพื่อให้ทุกคนเข้าถึงได้อย่างเท่าเทียม ทั้งลิฟต์ ทางลาด พื้นผิวสัมผัส สัญลักษณ์สื่อสารสากลสำหรับผู้สูงอายุ/ผู้ใช้วีลแชร์/ผู้มีข้อจำกัดการมองเห็น การได้ยิน ฯลฯ

เฉพาะ จังหวัดเชียงราย รับระยะทางมากที่สุด ~139.40 กม. พร้อม 11 สถานี ครอบคลุมอำเภอเศรษฐกิจสำคัญ ตั้งแต่ ‘ประตูสู่เมือง’ จนถึง ด่านพรมแดนเชียงของ ที่วางตัวเป็นฮับขนส่งชายแดนสู่ สปป.ลาว–จีน ซึ่งจะเป็นฐานต่อเชื่อมขบวนตู้คอนเทนเนอร์กับลานกองเก็บ บรรทุกตู้ขนาด 150 ไร่ บริเวณ สถานีเชียงของ เพิ่มศักยภาพ “ราง–ถนน–ด่าน” ให้กลายเป็นวงจรโลจิสติกส์ครบห่วงโซ่ในฝั่งเหนือของประเทศ

งานโยธา “วิ่งแซงแผน” และความคืบหน้าอุโมงค์

กราฟความคืบหน้างานโยธาของโครงการในปี 2568 “กระดกขึ้น” ต่อเนื่อง โดยรายงานหลายสำนักระบุภาพรวมถึงสิ้น ต.ค. 2568 แตะ 46.1% เร็วกว่าแผนประมาณ 0.9 จุดเปอร์เซ็นต์ ขณะที่ “หมุดหมาย” ด้านอุโมงค์สำคัญอย่าง อุโมงค์แม่กา ในจังหวัดพะเยา มีรายงานความก้าวหน้าว่า “ทะลุ เดินหน้าเร็วกว่าแผน” ซึ่งหากรักษาโมเมนตัมนี้ไว้ จะช่วยลดแรงกดดันบนงานประกอบราง–ระบบและสถาปัตยกรรมสถานีช่วงท้ายโครงการได้พอสมควร

เชียงราย  ประตูโลจิสติกส์และโอกาสทางเศรษฐกิจใหม่ของ GMS

เมื่อปลายทาง “จอดที่ชายแดน” ความหมายของรถไฟทางคู่นี้จึงไม่ได้จบแค่การโดยสาร ท่องเที่ยว แต่คือ การวางเครื่องยนต์เศรษฐกิจใหม่ ให้เชียงรายและภาคเหนือ—การบรรทุกตู้สินค้าจากฐานผลิตภาคเหนือ–อีสานตอนบน ข้าม สะพานมิตรภาพไทย–ลาว แห่งที่ 4 (เชียงของ–ห้วยทราย) เข้าสู่ สปป.ลาว แล้วเชื่อมต่อ โครงข่ายจีนตอนใต้ และ ระเบียงเศรษฐกิจ GMS ลดต้นทุนโลจิสติกส์–การเสียเวลาด่าน การขนถ่ายซ้ำ โยกน้ำหนักขนส่งจากถนนสู่รางได้อย่างเป็นระบบ และหนุนการลงทุนคลังสินค้า–ดรายพอร์ต–อุตสาหกรรมต่อเนื่องในแนวชายแดนเพิ่มขึ้นในระยะกลาง

ตัวเลขที่ควรรู้

  • จุดรับ–ส่งตู้สินค้า สถานีเชียงของ (150 ไร่)  เพิ่มขีดความสามารถขนส่งตู้คอนเทนเนอร์ อุปกรณ์ยกขน–ลานพักสินค้า เชื่อม “ราง–ด่าน–ถนน” ได้ต่อเนื่อง
  • เวลาเดินทาง  เมื่อเทียบการเดินทางด้วยรถยนต์ เส้นทางรถไฟใหม่นี้มีการประเมินว่าจะ ประหยัดเวลา ~1–1.5 ชั่วโมง (ขึ้นกับช่วงสถานี–สภาพการจราจร)
  • ความปลอดภัย  การ ยกเลิก/ลดจุดตัด 254 จุด จะลดเหตุข้ามรางผิดกฎหมาย การชนตัดหน้า อุบัติเหตุซ้ำจุดเดิมอย่างมีนัยสำคัญ
  • Universal Design ครบถ้วน  สนับสนุนเมืองท่องเที่ยว สังคมสูงวัยของเชียงราย โดยเฉพาะพื้นที่สถานีหลักในเมือง–รอบมหาวิทยาลัย–จุดเปลี่ยนถ่ายสำคัญ

รางพานักท่องเที่ยวสู่ภูมิทัศน์เหนือ  ขุนเขา–สะพาน–อุโมงค์

แม้ “โลจิสติกส์” จะเป็นพระเอก แต่ “ท่องเที่ยว” คือผู้เล่นสมทบที่มีพลัง—เส้นทางผ่าน ทิวเขา–สะพาน–อุโมงค์ จำนวนมาก จะสร้างประสบการณ์การเดินทางรูปแบบใหม่บนรางอำนวยความสะดวกต่อ “นักเดินทางเชิงธรรมชาติ–คาเฟ่–ไร่องุ่น–ไร่ชา–โฮมสเตย์ลุ่มโขง” อันเป็นสินค้าท่องเที่ยวขึ้นชื่อของเชียงราย–เชียงแสน–เชียงของ ช่วยกระจายรายได้สู่ชุมชนแนวเส้นทาง และปั้น “รูทท่องเที่ยวข้ามแดน” ที่ต่อเนื่องกับ หลวงพระบาง–บ่อแก้ว ได้ในอนาคต นี่คือ “รายได้ทางอ้อม” ที่โครงสร้างพื้นฐานมักทิ้งความประทับใจยาวนานกว่าเอกสารเชิงเทคนิคเสมอ (สอดคล้องกับยุทธศาสตร์ผลักดันท่องเที่ยวคุณภาพ ระยะพำนักยาวขึ้น)

ความท้าทาย  งานระบบ–ทดสอบ–ความพร้อมสถานี และการเชื่อมต่อ “ไมล์สุดท้าย”

แต่เมกะโปรเจกต์ไม่ได้โรยด้วยกลีบกุหลาบ—ช่วง โค้งสุดท้ายก่อนเปิดใช้ คือบททดสอบจริงของงานระบบ (สัญญาณ อาณัติสัญญาณ ไฟฟ้า สื่อสาร), การทดสอบความปลอดภัยเดินรถ, การซ้อมเดินรถ, และการจัดการ “ไมล์สุดท้าย” ในเมืองใหญ่ เช่น การเชื่อมต่อรถโดยสาร ตุ๊กตุ๊กไฟฟ้า มอเตอร์ไซค์รับจ้าง รถสองแถว ระบบขนส่งท้องถิ่น ให้ผู้โดยสาร/แรงงาน/นักท่องเที่ยวถึงปลายทางได้สะดวก รวดเร็ว ปลอดภัย หากวางผัง ป้าย ลิฟต์  ทางลาด จุดจอดรับ ส่ง ให้ไหลลื่นตั้งแต่วันแรก ความพึงพอใจผู้ใช้จะ “คูณสอง” จากความใหม่ของสถานีและความรวดเร็วของขบวนรถ (แนวปฏิบัติร่วมสมัยของสถานีรถไฟไทยรุ่นใหม่)

เชื่อมเศรษฐกิจ–ชุมชน  รางต้องเติบโตไปพร้อม “เสียงท้องถิ่น”

รถไฟจะคุ้มค่าเมื่อ “ชุมชนใช้จริง” โครงการนี้พาดผ่าน 59 ตำบล 17 อำเภอ ใน 4 จังหวัด—การเยียวยา ชดเชย จัดการผลกระทบทางสังคม สิ่งแวดล้อม (เช่น เสียง ฝุ่น แนวรั้ว ทางข้าม) ที่สอดคล้อง EIA/EIS เป็นเงื่อนไขสำคัญให้ “ความไว้ใจ” อยู่กับโครงการไปจนเปิดใช้ ตัวอย่างการสื่อสารเชิงรุกในบางพื้นที่ เช่น การเผยแพร่สถานะงานอุโมงค์ การประชาสัมพันธ์ความคืบหน้าอย่างสม่ำเสมอ—สะท้อนธรรมาภิบาลโครงการที่ดี และช่วยลดข่าวลือ ความเข้าใจคลาดเคลื่อน (ซึ่งเคยเป็นอุปสรรคของหลายโครงการในอดีต)

ไทม์ไลน์สู่เป้าหมายปี 2571  สิ่งที่ต้อง “ล็อกให้แน่น”

  1. เร่งปิดงานโครงสร้างหลัก  ทางยกระดับ–ทางลอด–อุโมงค์–สะพาน ให้เสร็จตามกรอบเวลา เพื่อเคลียร์คิวติดตั้งราง–ทางประธาน–รางหลีก–ทางโยก
  2. ติดตั้งระบบอาณัติสัญญาณ–สื่อสาร–พลังงาน  วางระบบให้พร้อมสำหรับการทดสอบเดินรถจริง
  3. ทดสอบ–ทวนสอบ–รับรองความปลอดภัย  เชิญหน่วยงานกำกับ/ผู้เชี่ยวชาญร่วมตรวจสอบระบบก่อนเปิดจริง
  4. บริหารความเสี่ยงจุดตัด 254 จุด  ตรวจรับงานกำแพง สะพานลอย ทางลอด รั้วแนวเขตให้ครบ ใช้จริง
  5. ทำแผนบริการผู้โดยสาร–ไมล์สุดท้าย–ค่าโดยสาร–ตารางเดินรถ  สื่อสารล่วงหน้าให้ประชาชน ภาคธุรกิจวางแผนการเดินทาง/ขนส่งได้ตั้งแต่วันแรกเปิดเดินรถ

ประโยคชวนคิด  “1% ที่แซงแผนบนกราฟอาจเป็นเพียงเส้นบาง ๆ แต่สำหรับชุมชนชายแดน มันคือหลายหมื่นชีวิตที่รอรถไฟเทียบท่า—รอให้รางพาพืชผล สินค้า โอกาส ออกสู่โลกกว้างกว่าถนนสองเลน”

โครงการรถไฟทางคู่ เด่นชัย–เชียงราย–เชียงของ กำลังเดินหน้า “ตามนาฬิกาโครงการ” และ “เร็วกว่าแผนเล็กน้อย” โดยมีนัยสำคัญเชิงยุทธศาสตร์ต่อ เศรษฐกิจเหนือ–ชายแดน–GMS  ลดเวลาขนส่ง, ลดอุบัติเหตุจุดตัด, ยกระดับการเดินทางมวลชน, ปั้นคลัสเตอร์โลจิสติกส์ ท่องเที่ยว บริการใหม่ให้เชียงรายและจังหวัดแนวเส้นทาง สิ่งที่ท้าทายคือการ ล็อกคุณภาพงานระบบ ความปลอดภัย ไมล์สุดท้าย ให้พร้อมในปี 2571 ซึ่งหากทำได้ โครงการที่ “รอคอย 65 ปี” จะไม่เพียง เปิดเดินรถ แต่จะ เปิดทางเลือกชีวิต–อาชีพ–โอกาส ให้คนเหนืออย่างยั่งยืน

เครดิตภาพและข้อมูลจาก :

  • รถไฟทางคู่ เด่นชัย เชียงราย เชียงของ


NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
AROUND CHIANG RAI ECONOMY

สนามบินเชียงรายติดตั้งสะพานเทียบอากาศยานใหม่ 2 ตัว: เจาะมาตรการ SRM คุมเข้มความเสี่ยง FOD และยกหนัก

เชียงรายเดินหน้าอัปเกรด “สะพานเทียบอากาศยาน” ยกระดับความปลอดภัย-บริการ เจาะมาตรการ SRM, การสื่อสาร NOTAM และข้อเสนอแนะเชิงระบบ

เชียงราย, 15 พฤศจิกายน 2568 — เพจ GATC Thailand เผยแพร่ภาพความคืบหน้า “โครงการรื้อถอนและติดตั้งสะพานเทียบอากาศยาน (Passenger Boarding Bridges: PBB) จำนวน 2 ตัว” ที่ท่าอากาศยานนานาชาติแม่ฟ้าหลวง เชียงราย (CEI) โดยสนามบินยืนยันแนวทางปฏิบัติตามหลัก การบริหารการเปลี่ยนแปลง (Management of Change: MOC) และ การบริหารความเสี่ยงด้านความปลอดภัย (Safety Risk Management: SRM) ภายใต้ระบบบริหารความปลอดภัยการบิน (SMS) ตามข้อกำหนดขององค์การการบินพลเรือนระหว่างประเทศ (ICAO Annex 19) และกรอบกำกับดูแลของสำนักงานการบินพลเรือนแห่งประเทศไทย (CAAT) ซึ่งจากตัวเลข รายละเอียดเชิงเทคนิคบางส่วนของโครงการ (เช่น การเว้นเขต Fall Zone, รอบการ FOD sweep, ขั้นตอน Crane Lift Plan, รายการทดสอบ PBB ใหม่ และเกณฑ์ทางเทคนิคของผู้ผลิต) อ้างอิงจาก เอกสารโครงการ/ร่างรายงาน MOC–SRM ของท่าอากาศยานแม่ฟ้าหลวง เชียงราย และ ข้อมูลผู้ใช้จัดเตรียม ในคำสั่งงานฉบับนี้ ซึ่งผู้สื่อข่าวได้ใช้ประกอบการรายงานเชิงวิเคราะห์ โดยหลีกเลี่ยงการตั้งข้อมูลใหม่ที่ไม่มีแหล่งอ้างอิง การเปลี่ยน PBB เป็น “การเปลี่ยนแปลงโครงสร้างพื้นฐานที่สำคัญ” ซึ่งตามกรอบ SMS ต้องระบุอันตราย (hazards) ประเมินความเสี่ยงด้วยเมทริกซ์ ICAO 5×5 และกำหนดมาตรการควบคุมก่อน อนุมัติ และหลังการใช้งานจริง เพื่อให้ “ระดับความปลอดภัยที่ยอมรับได้ (ALoS)” คงอยู่ตลอดวงจรโครงการ

ทำไม “สะพานเทียบอากาศยาน” จึงเป็นหัวใจของความปลอดภัยและคุณภาพบริการ

สะพานเทียบอากาศยาน (PBB) คือทางเชื่อมยกระดับระหว่างอาคารผู้โดยสารกับประตูอากาศยาน เป็นจุดสัมผัสสำคัญของผู้โดยสารกับเครื่องบิน หาก PBB มีความพร้อมด้าน โครงสร้าง-กลไก-การควบคุม จะช่วยให้การขึ้น/ลงเครื่องราบรื่น ปลอดภัย และลดเวลาหมุนเวียนเครื่องบิน (turnaround time) ซึ่งส่งผลต่อ ความตรงต่อเวลา (OTP) และ ความพึงพอใจผู้โดยสาร โดยตรง

โครงการที่ CEI มีทั้ง “การรื้อถอน PBB เก่า” และ “ติดตั้ง PBB ใหม่” ในพื้นที่ Airside (ลานจอด/เขตปฏิบัติการอากาศยาน) ซึ่งยังมีเที่ยวบินใช้งานจริง จึงจัดเป็นงานที่ต้องวางมาตรการความปลอดภัยเฉพาะเพื่อป้องกันการรุกล้ำพื้นที่เคลื่อนไหว (movement area), การใช้เครนยกหนัก (heavy lifting) และการเกิด FOD (Foreign Object Debris) หรือ “เศษวัสดุแปลกปลอม” ที่อาจถูกเครื่องยนต์ดูดเข้าไปจนเสียหายรุนแรง

รายงาน SRM ชี้ 2–3 ความเสี่ยงต้นทางสูง ต้องบังคับใช้มาตรการทันที

รายงานการบริหารความเสี่ยงด้านความปลอดภัย (SRM) ของโครงการ (ข้อมูลผู้ใช้จัดเตรียม) ระบุ “อันตรายหลัก” ที่ต้องควบคุมเข้มข้น ดังนี้

  1. FOD (เศษวัสดุแปลกปลอม) — ความเสี่ยงที่เศษโลหะ/เครื่องมือ/วัสดุก่อสร้างหลุดสู่ลานจอดและถูกดูดเข้าเครื่องยนต์อากาศยาน ถูกจัดเป็นความเสี่ยงระดับสูง (ตัวอย่างแนวคิดความรุนแรงตามการบินพลเรือน: FOD อาจก่อ “Hazardous severity”) จึงต้องมี FOD sweep ต่อเนื่อง, คุมเส้นทางขนส่ง (haul routes) และวินัยการเข้าถึง AOA อย่างเคร่งครัด
  2. การยกหนัก (Heavy Lifting) ด้วยเครน — การชักรอก/เคลื่อนย้าย PBB ในพื้นที่จำกัดใกล้อากาศยานและอาคารผู้โดยสารถูกประเมิน “ความรุนแรงระดับ Catastrophic” จึงต้องมี แผนการยก (Crane Lift Plan) ที่วิศวกรผู้มีคุณสมบัติอนุมัติ, กำหนด Fall Zone ชัดเจน และ หยุดการปฏิบัติการบนลานจอดชั่วคราวช่วง critical lift โดยประสานหอควบคุมการบิน (ATC)
  3. การรุกล้ำพื้นที่ปฏิบัติการ (Airside Incursion) — ยานพาหนะ/บุคลากรก่อสร้างเข้าสู่ movement area โดยไม่ได้รับอนุญาต เสี่ยงต่อการชนกับอากาศยานที่กำลัง taxi/pushback จึงต้องมี low-profile barricades, ระบบอนุญาตขับขี่ในเขต airside, และการคุม “escort” ตลอดเวลา

รายงานยังย้ำว่า หลังติดตั้ง PBB ใหม่ ต้องทดสอบความเข้ากันได้ในการปฏิบัติงาน (operational compatibility) และทดสอบทางเทคนิค/โครงสร้าง (เช่น load test และการควบคุมแรงกดบนลำตัวอากาศยานตามสเปกผู้ผลิต) ให้ผ่านเกณฑ์ก่อนเปิดใช้งานจริง

เครื่องมือกำกับ “มองไม่เห็น” แต่สำคัญ MOC, SRM, AOM และการสื่อสารแบบ NOTAM

ด้วยสถานะ “การเปลี่ยนแปลงที่สำคัญ” สนามบินต้องเดินกระบวนการอนุมัติ 3 ช่วง ได้แก่ Compliance–Control–Completion (ยื่นรายละเอียด/แผนความปลอดภัย–ควบคุมงานจริงตาม SRM–ทดสอบรับรองและปรับปรุงเอกสาร) ภายใต้กรอบ SMS/Annex 19 ของ ICAO และกฎ CAAT

ส่วน “การสื่อสารข้อจำกัดการใช้งานสนามบิน” ต้องทำผ่าน AIS/NOTAM อย่างทันท่วงที เพื่อให้สายการบิน นักบิน ผู้ควบคุมจราจร และผู้ปฏิบัติงานภาคพื้นรับรู้ตรงกันว่า “ช่วงไหน/หลุมจอดใด/ขอบเขตใด” มีงานก่อสร้างหรือข้อจำกัดเพื่อหลีกเลี่ยงความสับสนและลดอุบัติการณ์ โดยไทยมีการจัดทำ eAIP/NOTAM ภายใต้มาตรฐาน CAAT/AEROTHAI ซึ่งแยก series (เช่น Series A/C) สำหรับประกาศข้อจำกัดสนามบินระหว่างประเทศ/ในประเทศตามลำดับ

ในทางปฏิบัติ หลายเหตุการณ์ไม่ปลอดภัยในสนามบินทั่วโลกมักเกี่ยวข้อง “ข้อมูลสนามบินช่วงก่อสร้างสื่อสารไม่ชัด” หรือ “แผนภาพพื้นที่จำกัดไม่ครบถ้วน” แนวทางสากลจึงแนะนำ Construction Notice Diagram ควบคู่ NOTAM เพื่อให้เห็นภาพรวมจุดกั้น/เส้นทางวิ่งใหม่อย่างเข้าใจง่าย ลดความคลุมเครือระหว่างงานกับการจราจรอากาศยาน

มาตรการภาคสนาม จากรั้วกั้นเตี้ยสะท้อนแสง ถึง “FOD Sweep” รายชั่วโมง

เพื่อให้ “ดัชนีความเสี่ยงตกค้าง (Residual Risk)” ลดลงสู่ระดับยอมรับได้ แผนควบคุมในภาคสนามที่ CEI (ข้อมูลผู้ใช้จัดเตรียม) มีทั้งมาตรการ บริหารจัดการพื้นที่ก่อสร้าง และ มาตรการเฉพาะ PBB อาทิ

  • การแบ่งเขตก่อสร้าง (barricading/demarcation) ด้วย low-profile barricades สีสะท้อนแสงตามมาตรฐานการบิน, ป้าย/ไฟเตือนกลางคืน และการติดตั้งล่วงหน้าก่อนเริ่มงานจริง เพื่อให้ผู้ปฏิบัติการภาคพื้นและนักบินสังเกตเห็นได้ชัดเจน
  • AOA access control จำกัดเส้นทางขนส่งวัสดุ (haul routes), อนุญาตเฉพาะบุคลากรที่ผ่านการอบรมขับขี่ในเขต airside, และมี safety officer เฝ้าระวังเฉพาะงานก่อสร้างสนามบิน
  • Crane Lift Plan/Fall Zone แผนยกโดยวิศวกรที่มีคุณสมบัติ, คุมเขตอันตรายห้ามบุคคลอยู่ใต้โหลด, ใช้ qualified rigger และอุปกรณ์ rigging ที่มีตัวล็อกอัตโนมัติ พร้อม “หยุดปฏิบัติการบริเวณใกล้เคียงช่วง critical lift”
  • FOD Control กำหนดรอบ FOD sweep ถี่ขึ้น (ก่อน/ระหว่าง/หลังงานแต่ละช่วง), บังคับเก็บกวาดเส้นทาง haul routes และกำหนดบทลงโทษเรื่องวินัย FOD ไว้ในสัญญาผู้รับเหมา
  • การทดสอบ/รับรอง PBB ใหม่ ดำเนิน docking test, load test และทวนสอบ “ข้อกำหนดของผู้ผลิต” เพื่อยืนยันความเข้ากันได้กับชนิดอากาศยานที่ CEI รองรับ ก่อนบรรจุขั้นตอนใช้งาน/บำรุงรักษาใน คู่มือการดำเนินงานสนามบิน (AOM) ฉบับปรับปรุง

เมื่อนำมาตรการเหล่านี้ไปใช้ตามแผน SRM รายการเสี่ยงสูงหลายรายการ—เช่น FOD/การยกหนัก/การรุกล้ำพื้นที่—จะ “เลื่อนลง” สู่โซนยอมรับได้หรือยอมรับได้แบบมีเงื่อนไข ซึ่งต้องมีการ ติดตามผลต่อเนื่อง และ Post-Implementation Review (PIR) ในระยะ 6–12 เดือน เพื่อตรวจว่ามาตรการยังมีประสิทธิผลจริงในงานประจำวัน (ข้อมูลผู้ใช้จัดเตรียม)

ผู้โดยสาร–สายการบิน–ชุมชนท้องถิ่น ได้อะไร/ต้องรับรู้อะไร

ต่อผู้โดยสาร — ช่วงก่อสร้างอาจมี “ข้อจำกัดการใช้งานหลุมจอด/ประตู” บางช่วงเวลา ผู้โดยสารอาจพบการเปลี่ยนประตูขึ้นเครื่องหรือใช้รถบัสรับส่ง (bus gate) แทน PBB ชั่วคราว แต่มาตรการสื่อสารผ่าน NOTAM/ประกาศสนามบิน ช่วยให้ผู้มีส่วนได้ส่วนเสียวางแผนล่วงหน้า ลดผลกระทบความล่าช้า

ต่อสายการบิน/ผู้ปฏิบัติการภาคพื้น — การวางแผน turnaround ต้องประสานหนาแน่นขึ้น โดยเฉพาะช่วง critical lift ที่อาจมี “หยุดการปฏิบัติการบนลานจอดเฉพาะจุด” ชั่วคราว การมี “แผนภาพเขตก่อสร้าง (construction diagram)” ชัดเจนและ brief ร่วมรายสัปดาห์ช่วยให้การขยับหลุมจอด/สลับอุปกรณ์เป็นระเบียบและปลอดภัย

ต่อชุมชน/เศรษฐกิจท้องถิ่น — PBB ใหม่ที่ปลอดภัยและทันสมัยช่วยหนุนภาพลักษณ์ “เมืองท่องเที่ยวคุณภาพ” ของเชียงราย สอดคล้องยุทธศาสตร์ Green/BCG และความต้องการรองรับนักท่องเที่ยวที่เติบโตต่อเนื่องในฐานะ “เมืองรองรายได้สูง” ของประเทศ

ข้อเสนอแนะเชิงนโยบายและการจัดการ (เพื่อความปลอดภัย+ประสิทธิภาพระยะยาว)

อ้างอิงรายงานโครงการ/แนวปฏิบัติสากล ประสานกับบริบทสนามบินที่ยังปฏิบัติการจริงตลอดเวลา บทวิเคราะห์นี้เสนอ “สามคานงัด” เพื่อให้ CEI ได้ Safety + Efficiency ไปพร้อมกัน

  1. บูรณาการ SMS ของผู้รับเหมา (Contractor SMS Integration)
    กำหนดให้ผู้รับเหมาหลัก/ผู้ผลิต PBB จัดทำ “Project Safety Plan เฉพาะโครงการสนามบิน” (ไม่ใช่คู่มือองค์กรทั่วไป) ครอบคลุม hazards เฉพาะ เช่น FOD/hot works/rigging/airside driving และ nominate safety officer ที่คุ้นเคยกฎ Part 139/มาตรฐานสนามบินในไทย ข้อกำหนดนี้ช่วยแปลง “ความปลอดภัยโครงการ” ให้กลายเป็น “ความปลอดภัยของระบบ” เมื่อบันทึกลง AOM
  2. ยกระดับเทคโนโลยี PBB/การนำร่องอัตโนมัติ
    พิจารณา PBB ที่รองรับ remote control/automatic docking เพื่อลด human error ระหว่างเชื่อมต่อประตูอากาศยาน และพิจารณา VDGS/AGDGS ในหลุมจอดที่เกี่ยวข้องเพื่อเพิ่มความแม่นยำการเข้าประจำหลุมของอากาศยาน พร้อมทั้งทำ SOP+training แก่ช่าง/ภาคพื้นให้สอดคล้อง (ข้อมูลผู้ใช้จัดเตรียม)
  3. Lifecycle Management และอะไหล่สำรอง (Spares & Warranty)
    จัดสัญญาบำรุงรักษาระยะกลาง–ยาวกับผู้ผลิต PBB ใหม่ (เช่น 3–5 ปี) ควบคุมอะไหล่กุญแจสำคัญและวางแผน “reuse/repurpose” ชิ้นส่วนจาก PBB เก่าที่ปลอดภัยได้ เพื่อลด downtime และต้นทุน รวมถึงวัดผล KPI ความพร้อมใช้งาน (availability) และ Mean Time Between Failures ของ PBB เพื่อดูแลความเสี่ยงตกค้างด้านความต่อเนื่อง

มุมมองมาตรฐาน/กฎระเบียบ “ไม่ใช่แค่ทำให้เสร็จ” แต่ต้อง “ทำให้สอดคล้องและตรวจสอบได้”

MOC/SRM ไม่ใช่เอกสารพิธีการ แต่เป็น “หลักฐานความปลอดภัย” ที่ผู้ตรวจสอบสนามบินของ CAAT ใช้รับรองความพร้อม โดยหลังทดสอบ PBB ใหม่เสร็จ สนามบินต้อง “ปรับปรุง AOM” ให้สะท้อนสภาพจริง—ทั้งขีดความสามารถหลุมจอด/ชนิดอากาศยานที่รองรับ ขั้นตอนปฏิบัติ/บำรุงรักษา และแผนฉุกเฉิน—เพื่อให้มาตรการควบคุมที่เคยเป็น Project Controls ถูกถ่ายโอนเป็น System Controls ของสนามบินในชีวิตจริง

การสื่อสารต่อผู้มีส่วนได้ส่วนเสีย ต้องเดินหน้าควบคู่—โดยเฉพาะการแจ้ง NOTAM ผ่าน AIS ของไทย (CAAT/AEROTHAI) อย่างครบถ้วน ชัดเจน และทันเวลา รวมถึงทำ แผนภาพพื้นที่ก่อสร้าง เผยแพร่ให้สายการบิน/ภาคพื้นใช้ประกอบการวางแผนปฏิบัติการเพื่อลดความเสี่ยงจาก “ช่องว่างข้อมูล”

โครงการรื้อถอนและติดตั้ง PBB ใหม่ 2 ตัวที่ CEI คือ “แบบฝึกหัดความปลอดภัย” ที่สะท้อนความพร้อมของสนามบินไทยในการยกระดับมาตรฐานตาม ICAO/CAAT ในบริบทที่ยังต้อง “บินจริง-ก่อสร้างจริง” พร้อมกัน การคุมเข้ม “สามเสี่ยงหลัก”—FOD, Heavy Lifting, Airside Incursion—ด้วยมาตรการเฉพาะงานสนามบิน (barricading, FOD sweep, crane lift plan, fall zone, haul routes, airside escort) บวกการสื่อสาร NOTAM/AIS ที่ทันเวลา จะลด “ความเสี่ยงเริ่มต้น” ลงสู่ “ความเสี่ยงตกค้างที่ยอมรับได้”

ในเชิงยุทธศาสตร์ การบูรณาการ SMS ของผู้รับเหมา, ยกระดับ เทคโนโลยี PBB/ระบบนำร่อง, และจัดการ วงจรชีวิต PBB อย่างเป็นระบบ จะช่วยให้ CEI ไม่เพียง “ผ่านโครงการ” แต่ “ผ่านการพิสูจน์ระบบ”—ส่งมอบความปลอดภัยและคุณภาพบริการที่สอดคล้องมาตรฐานสากล รองรับการเติบโตของผู้โดยสาร และเสริมภาพลักษณ์เชียงรายในฐานะ “เมืองท่องเที่ยวคุณภาพสูง” อย่างยั่งยืน

แหล่งข้อมูลอ้างอิง (ตรวจสอบได้)

  1. ICAO – Safety Management (Annex 19, SMS concept & framework) ภาพรวมกรอบ Annex 19/SMS และบทบาทของผู้ให้บริการ/ผู้กำกับดูแล (อธิบายโครง SMS, MOC/SRM ในระดับหลักการ). อ้างอิง: ICAO – Safety Management (หน้า overview และ knowledge center)
  2. CAAT – บทความ/หน้าความรู้เรื่อง Safety Management System บทบาทของระบบ SMS ในการยกระดับความปลอดภัยการบินพลเรือนของไทย (แนวคิด/บทบาท/ประโยชน์)
  3. FAA AC 150/5370-2G – Operational Safety on Airports During Construction: แนวทางมาตรฐานสหรัฐฯ สำหรับ “ความปลอดภัยระหว่างก่อสร้างในสนามบินที่ยังปฏิบัติการจริง” ครอบคลุมการกั้นพื้นที่, FOD, งานยกหนัก, การประสานงาน, การแจ้งเตือน ฯลฯ
  4. AIP/eAIP Thailand – AIS/NOTAM (CAAT/AEROTHAI) โครงสร้าง/ซีรีส์ของ NOTAM ไทย (Series A/C) และรายการ NOTAM ที่ยังมีผล—ตอกย้ำบทบาท AIS/NOTAM ในการสื่อสารข้อจำกัดสนามบินช่วงก่อสร้าง

เครดิตภาพและข้อมูลจาก :

  • ท่าอากาศยานนานาชาติแม่ฟ้าหลวง เชียงราย (CEI)
  • GATC Thailand
  • ICAO — กรอบมาตรฐาน Annex 19 (SMS/MOC/SRM) สำหรับการจัดการความปลอดภัยระดับสากล
  • CAAT — หน่วยงานกำกับดูแลความปลอดภัยการบินพลเรือนของไทยและ AIS/eAIP/NOTAM
  • AEROTHAI (AIS/NOTAM) — ผู้ให้บริการข่าวสารการบินและระบบ NOTAM ไทย
  • FAA — เอกสารแนวปฏิบัติความปลอดภัยระหว่างก่อสร้างสนามบิน (AC 150/5370-2G) ซึ่งใช้เป็นอ้างอิงสากลด้านวิธีปฏิบัติ
  •

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
AROUND CHIANG RAI EDITORIAL

เร็วกว่าแผน ≠ ดีพอ จี้รัฐบาลแก้ปัญหาฝุ่น-ไฟส่องสว่างหน้า รร.เทศบาล 6 ที่เกิดซ้ำซาก

เชียงรายวาระแห่งชาติ–วาระเมือง “ทางลอด 850 ล้าน” ระหว่างทางสู่ความเจริญ กับโจทย์เร่งด่วนเรื่อง “มหาฝุ่น-ความปลอดภัย” ของพลเมือง

เชียงราย, 11 พฤศจิกายน 2568 — เมื่อ “ตัวเลขความคืบหน้า” ปะทะ “คุณภาพชีวิตรายวัน”  เมืองกำลังขยับสู่เป้าหมายใหญ่อีกครั้ง ผ่านโครงสร้างพื้นฐานที่รัฐภูมิใจ—โครงการก่อสร้างทางลอดและปรับปรุงถนนบริเวณแยกศูนย์ราชการ (แยก อบจ./ท.6) สายชร.1023 โดยกรมทางหลวงชนบท (ทช.) วงเงิน 849.800 ล้านบาท กำหนดก่อสร้าง ปี 2567–2570 ซึ่งล่าสุด “คืบหน้า ~31% เร็วกว่าแผน” ขณะเร่งทำโครงสร้างทางลอดและผนังคอนกรีตเสริมเหล็ก เพื่อปลดล็อกคอขวดหน้าสนามบินนานาชาติแม่ฟ้าหลวงและหนุนเศรษฐกิจการขนส่ง-ท่องเที่ยวภาคเหนือตอนบน

แต่ในอีกฟากหนึ่งของความก้าวหน้า—บนผิวถนนเดียวกัน—คือ “มหาฝุ่น-หลุม-ความมืด-ป้ายไม่ชัด” ที่ผู้ใช้ถนนและผู้ปกครองหน้า รร.เทศบาล 6 ต้องเผชิญทุกวัน เสียงสะท้อนในชุมชนออนไลน์ “จาวเจียงฮาย New.V3” ชี้ชัดว่า ความเดือดร้อนนั้น “เห็นและดมได้” ตั้งแต่เวลารับ-ส่งเด็กจนถึงช่วงค่ำ ซึ่งไฟส่องสว่างไม่เพียงพอและแนวกั้นพื้นที่ก่อสร้างยังสับสน

นี่คือ ความขัดแย้งเชิงนโยบาย ที่ไม่ใช่ “เอา-ไม่เอาโครงการ” หากแต่ถามว่า อะไรควรทำก่อน อะไรควรหยุดชั่วคราว และใครรับผิดชอบ” เพื่อให้ความเจริญระยะยาวไม่แลกกับสุขภาวะปัจจุบันของพลเมือง โดยเฉพาะเด็ก-คนทำงานที่ต้องผ่านจุดก่อสร้างวันละหลายครั้ง

ภาพรวมโครงการ ขอบเขต-เหตุผล-เส้นตาย

ตามเอกสาร/แถลง ทช. โครงการนี้ออกแบบเป็น อุโมงค์ลอดทางแยก 4 ช่องจราจร ความยาวประมาณ 425.50 เมตร พร้อมงาน ขยายสะพานข้ามแม่น้ำกก ให้กว้างขึ้นตลอดช่วง ~410 เมตร ปรับปรุงถนน ติดตั้งไฟฟ้าแสงสว่างและสาธารณูปโภค รวมระยะทางดำเนินการราว 1.635 กม. เป้าประสงค์หลักคือ แก้คอขวดหน้าสนามบิน และรองรับการเติบโตเมือง-ท่องเที่ยวอย่างยั่งยืน โดยตั้งธง เสร็จปี 2570 หากคุมงานได้ตามแผนปัจจุบันที่ “เร็วกว่าแผน”

ทช.ระบุด้วยว่า ได้ “กำชับผู้รับจ้าง-ผู้ควบคุมงาน” ให้ติดตั้ง ป้ายเตือน-ป้ายลดความเร็ว-สัญญาณไฟกะพริบ-อุปกรณ์ความปลอดภัย ให้สังเกตเห็นชัดเพื่อความปลอดภัยระหว่างการเดินทางของประชาชนในพื้นที่—ข้อความที่ฟังดู “ครบ” บนกระดาษ แต่ชาวเมืองจำนวนมากบอกว่า ไม่ครบเมื่อยืนอยู่หน้างานจริง”

เสียงหน้างาน บทเรียนที่กำลังก่อตัวทุกเช้าเย็น

ในรอบสัปดาห์ที่ผ่านมา ผู้ใช้ถนนหน้า อบจ./รร.เทศบาล 6 โพสต์รูป-ข้อความลักษณะคล้ายกัน—ฝุ่นลอยหนา, เศษทราย-หิน-เหล็ก, หลุม-ทางต่างระดับ, กรวยไม่พอ, ป้ายไม่ชัด, ไฟไม่พอช่วงกลางคืน บางรายอ้าง “รถตกท่อ” และ “ลื่นเพราะทรายไหลมากอง” พร้อมเรียกร้อง รถน้ำล้างถนน/รถดูดฝุ่นเป็นกิจจะลักษณะ โดยเฉพาะ “ช่วงก่อนเลิกเรียน” เพื่อลดความเสี่ยงเด็กสูดฝุ่นสะสม

“สงสารเด็กๆ รถติดไม่พอมาโดนฝุ่นอีก… ฝุ่นตลบเวลารถลงจากสะพาน… ควรมีรถน้ำล้างถนนทุกครั้งหลังทำเสร็จ เหมือนจังหวัดอื่นๆ… กรวยกั้น-ไฟส่องสว่างให้ชัด โดยเฉพาะกลางคืน” — ความเห็นจากผู้ใช้ถนนรายหนึ่ง

แม้จะเป็นการบอกเล่าจากชุมชนออนไลน์ ไม่ใช่รายงานราชการ แต่ด้วย ความถี่-ความสอดคล้องของประเด็น และ จุดเสี่ยงซ้ำ ๆ (หน้าโรงเรียน-ช่วงลงสะพาน-หน้า อบจ.) ก็เพียงพอให้เกิด “ธงเชิงปฏิบัติ” ว่าหน่วยงานรัฐ-ผู้รับจ้างควร ยกระดับมาตรการหน้างานทันที แยกจากตารางงานเทคโนโลยี/วิศวกรรม

มาตรฐานอากาศ เส้นแบ่งที่ตัวเลขอธิบายได้

ในทางสาธารณสุข “ฝุ่นจากงานก่อสร้าง” เป็นแหล่งกำเนิดสำคัญของ PM10/PM2.5 ที่กระทบระบบหายใจโดยตรง ประเทศไทยปรับมาตรฐาน PM2.5 (24 ชม.) เป็น 37.5 µg/m³ มีผลปี 2566 และปรับเกณฑ์ AQI ให้เข้มขึ้น ขณะเดียวกัน WHO 2021 แนะนำค่าที่เข้มกว่ามากที่ 15 µg/m³ (24 ชม.) เพื่อปกป้องกลุ่มเสี่ยง (เด็ก-ผู้สูงอายุ-ผู้ป่วยเรื้อรัง) ความต่างของมาตรฐานนี้ชี้ว่า แม้ไม่เกินเกณฑ์ไทย” ก็ยังไม่แปลว่าปลอดความเสี่ยงสุขภาพโดยสิ้นเชิง โดยเฉพาะเมื่อรับสัมผัสซ้ำทุกวันระหว่างก่อสร้างยาวนานหลายปี

ดังนั้น มาตรการควบคุมฝุ่นหน้างาน เช่น รถน้ำล้างถนนสม่ำเสมอ, รถดูดฝุ่น, ผ้าใบคลุมกองวัสดุ, ล้างล้อรถบรรทุกก่อนออกถนนสาธารณะ, แนวกั้นกันฝุ่น, ทำความสะอาดทางเท้า-ไหล่ทาง ไม่ใช่ “ของสวยงาม” แต่เป็น เส้นแบ่งระหว่างความคืบหน้าโครงการ กับคุณภาพชีวิตที่รับได้ของพลเมือง

ใครควรทำอะไร “ทันที” โรดแมปแก้ปัญหาระยะสั้น

1.ทช./ผู้รับจ้าง (เจ้าของงาน/ผู้ดำเนินการ)

  • ความปลอดภัย 24/7 เพิ่ม/ย้ำการติดตั้ง ป้ายเตือน-ไฟกะพริบ-ไฟส่องสว่าง-กรวยกั้น-แบริเออร์สะท้อนแสง ในจุดเสี่ยง โดยเฉพาะ “โซนลงสะพาน-หน้าโรงเรียน-คอขวดหน้า อบจ.” ให้มองเห็นได้ชัดในยามค่ำคืน และปรับผิวจราจรชั่วคราวไม่ให้เกิด “ขั้นต่างระดับ/หลุม” ที่เสี่ยงรถสองล้อ
  • ฝุ่น-ความสะอาด จัด รอบรถน้ำ/รถดูดฝุ่น เฉพาะกิจ “ช่วงก่อน-หลังเลิกเรียน” และ “ช่วงจราจรหนาแน่น” พร้อม ล้างล้อรถบรรทุก และ เก็บเศษวัสดุ-ทรายไหล ที่จุดโค้ง/จุดเลี้ยว
  • เปิดเผยข้อมูล ปัก ป้ายตารางงานรายสัปดาห์ และ ช่องทางร้องเรียนตรง ของผู้ควบคุมงาน เพื่อให้ประชาชนแจ้งเหตุได้แบบเรียลไทม์ และติดตามการแก้ไขได้

2.จังหวัด-อบจ./เทศบาล (เจ้าบ้าน/ผู้ประสาน)

  • บูรณาการหน้างาน ใช้ศักยภาพ “ศูนย์บริหารจัดการสาธารณภัยแบบเบ็ดเสร็จ (PDOSS)” หรือกลไกเทียบเท่า ตั้ง War-Room รายสัปดาห์ ร่วม ทช./ผู้รับจ้าง/ตร.จร./โรงเรียน/ชุมชน เพื่อจูนแผนงานกับ ตารางรับ-ส่งนักเรียน/ช่วงกิจกรรมเมือง
  • ล้างถนนเสริม หากผู้รับจ้างยังทำไม่ทั่วถึง ให้เทศบาล/อบจ. จัดรถล้างถนนเสริม เฉพาะจุดวิกฤตชั่วคราว (โดยทำบันทึกค่าใช้จ่ายเพื่อ เรียกคืนจากสัญญา/ค่าปรับ ตามความเหมาะสม)
  • สื่อสารเชิงรุก จัด เพจ/ไลน์ทางการ สรุปงานประจำสัปดาห์ จุดปิด-จุดเปิด เส้นทางเลี่ยง พร้อมแผนที่ เข้าใจง่าย

3.โรงเรียน-ชุมชน (ผู้ได้รับผลกระทบ)

  • จัดระเบียบรับ-ส่งนักเรียน (เลน Drop-off/รับขึ้นชัดเจน, อาสาจราจรผู้ปกครองร่วมกับตำรวจ)
  • บันทึกเหตุ-แจ้งเหตุ บันทึกภาพ/พิกัด “จุดเสี่ยงซ้ำ” ส่ง War-Room เพื่อให้การแก้ไข “จับต้องได้” และติดตามได้

แล้ว “อะไรควรหยุด-อะไรควรไปต่อ” การจัดลำดับในเมืองที่มีงานใหญ่หลายจุด

ความเห็นหนึ่งที่สะท้อนกังวลคือ “เดือนหน้าจะมีงานดอกไม้ริมน้ำกก ใกล้พื้นที่ก่อสร้าง ทำไมจึงจัดซ้อนช่วงรถติดหนัก” นี่ไม่ใช่การคัดค้านกิจกรรมท่องเที่ยว หากเป็นคำถามเรื่อง การจัดลำดับเวลาและทรัพยากร เมืองที่เดินหน้าหลายวาระพร้อมกัน—งานโครงสร้างพื้นฐาน, อีเวนต์ใหญ่, ดันซอฟต์พาวเวอร์—จำเป็นต้องมี “ตัวช่วยชั่งน้ำหนักผลลัพธ์-ต้นทุนสังคม” เช่น

  • หยุด/ชะลอบางกิจกรรม ชั่วคราวถ้ากระทบภาพลักษณ์-ประสบการณ์นักท่องเที่ยวหนักในจุดงานก่อสร้าง
  • เร่งเสร็จงานเฉพาะจุด (เช่น ปรับผิวชั่วคราว/สะสางฝุ่น) ให้ทันกรอบอีเวนต์
  • เสริมระบบขนส่ง (ชัตเทิล/ปิดถนนชั่วคราวบางช่วงเวลา) ลดการปะทะกันระหว่าง “พีคงาน” กับ “พีคจราจร”

ตัวชี้วัดใหม่ เร็วกว่าแผน ดีพอ หากยังไม่ “ปลอดภัยไร้ฝุ่น”

บทเรียนจากหลายเมืองชี้ว่า KPI งานก่อสร้าง ที่เน้น “%คืบหน้า” เพียงอย่างเดียว ไม่เพียงพออีกต่อไป เมืองควรผูก “ความเร็ว” เข้ากับ ตัวชี้วัดด้านความปลอดภัยและอากาศ เช่น

  • อุบัติเหตุ/เดือนในเขตก่อสร้างต้องเป็น ศูนย์ หรือแสดงแนวโน้มลงอย่างชัดเจน
  • ค่าฝุ่นเฉลี่ย (จุดติดตามเฉพาะกิจ) ต้องไม่เกินเกณฑ์ไทย และพยายามเข้าใกล้แนว WHO โดยเฉพาะช่วงรับ-ส่งนักเรียน
  • เวลาเดินทางเฉลี่ยช่วงพีค ต้องไม่แย่ลงจากฐานเดิม เมื่อปรับแผนปิด-เปิดช่องทาง

การประกาศ “31% เร็วกว่าแผน” จึงควรมี “ดัชนีคู่” ว่า ณ วันเดียวกันนั้น เมือง “ปลอดภัยกว่าเมื่อวาน-อากาศสะอาดกว่าเมื่อวาน” มากน้อยเพียงใด ไม่ใช่แค่ “งานก้าวหน้า” แต่ “คนอยู่ได้”

คำถามสุดท้ายที่เมืองต้องตอบ “เราได้ถามชาวเชียงรายแล้วหรือยัง?”

ผู้สื่อข่าวพบว่า แม้ประชาชนเข้าใจ “ความจำเป็นของโครงสร้างพื้นฐาน” แต่ก็เรียกร้อง สิทธิขั้นพื้นฐาน ระหว่างรอคอย ได้แก่ ถนนที่สะอาด-ปลอดภัย-มีสัญญาณเตือนที่ได้มาตรฐาน โดยเฉพาะหน้าโรงเรียน-หน้า อบจ. ซึ่งเป็น “หน้าบ้านราชการ” เอง
ในเชิงธรรมาภิบาล เวทีสื่อสารรายสัปดาห์ ระหว่าง ทช./จังหวัด/ท้องถิ่น/โรงเรียน/ชุมชน—ที่เปิดเผยตารางงาน, จุดเสี่ยง, งานแก้ไข—จะ ลดช่องว่างความไว้ใจ และทำให้ประชาชนรู้สึกว่า “เสียงของเขาแปรเป็นปฏิบัติการจริง” ไม่ใช่เพียงตัวเลขบนสไลด์

ตรงกลางของ “รัฐ-ชาวเชียงราย” เริ่มต้นที่ “ความปลอดภัย-สุขภาวะ”

รัฐมีเหตุผลเรื่องความเจริญระยะยาว เมืองมีความฝันเรื่องเศรษฐกิจ-ท่องเที่ยว แต่ จุดตั้งต้นเดียวที่ตรงกัน คือ “ประชาชนต้องปลอดภัยและหายใจได้สะดวก” วันนี้—ไม่ใช่รอปี 2570
คำตอบเชิงปฏิบัติจึงไม่ใช่ “หยุดหรือไปต่อ” แบบศูนย์-หนึ่ง หากเป็น “ไปต่ออย่างมีวินัยหน้างาน” โดย

  • ทช./ผู้รับจ้าง ยกระดับมาตรการความปลอดภัย-ควบคุมฝุ่นทันที และ เปิดข้อมูล-ช่องร้องเรียนตรง
  • อบจ./เทศบาล ตั้ง War-Room บูรณาการ เติมรถล้างถนน-สื่อสารเส้นทางเลี่ยง
  • โรงเรียน/ชุมชน จัดการจราจรรับ-ส่ง และบันทึกเหตุซ้ำ ให้การแก้ไข “มองเห็นได้” ภายในสัปดาห์ ไม่ใช่เป็นเพียงบันทึกการประชุม

เชียงรายจะ “ผ่าทางตัน” ได้ เมื่อเรา ไม่ปล่อยให้ความเจริญวิ่งแซงคุณภาพชีวิต และกล้ากำหนด KPI ที่ยึดพลเมืองเป็นศูนย์กลาง ควบคู่ ไปกับเส้นตายวิศวกรรม

โครงการทางลอดแยกศูนย์ราชการ (ชร.1023), อ.เมือง จ.เชียงราย

  • หน่วยงานเจ้าของ: กรมทางหลวงชนบท (ทช.)
  • วงเงินก่อสร้าง: 849.800 ล้านบาท
  • โครงสร้าง: อุโมงค์ลอด 4 ช่องจราจร ยาว ~425.5 ม. + ขยายสะพานข้ามแม่น้ำกก ~410 ม. + ปรับปรุงถนน-ไฟส่องสว่าง-สาธารณูปโภค รวมช่วงดำเนินการ ~1.635 กม.
  • สถานะล่าสุด: คืบหน้า ~31% เร็วกว่าแผน (อยู่ระหว่างก่อสร้างโครงสร้างทางลอด/ผนังคสล.)
  • เป้าหมาย: แก้คอขวดหน้าสนามบินนานาชาติแม่ฟ้าหลวง, หนุนโลจิสติกส์-ท่องเที่ยว, รองรับการเติบโตเมือง
  • กรอบเวลา: คาดเสร็จปี 2570

ไม่ปฏิเสธความจำเป็นของโครงสร้างพื้นฐาน แต่ย้ำว่าความเร็วของโครงการต้อง “ล็อกคู่” กับมาตรฐานความปลอดภัย-อากาศสะอาดที่ตรวจสอบได้ หากทำได้ เชียงรายจะไม่ต้องเลือกระหว่าง “ความหวังระยะยาว” กับ “ความเดือดร้อนวันนี้”—เพราะเมืองสามารถทำทั้งสองอย่างได้พร้อมกัน ด้วยวินัยและความโปร่งใส

เครดิตภาพและข้อมูลจาก :


NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
AROUND CHIANG RAI SOCIETY & POLITICS

อบจ.เชียงราย เร่งเรือธง ผุด “ฝายแกนดินซีเมนต์” บ้านป่าอ้อ-สำรวจสะพานแม่จัน วางแผนรับมือภัยพิบัติ

อบจ.เชียงรายเดินหน้าปฏิบัติการ “7 เรือธง” ด้านน้ำและคมนาคม สร้าง “ฝายแกนดินซีเมนต์” บ้านป่าอ้อ–สำรวจสะพานแม่จัน วางระบบรับมือภัยพิบัติแบบบูรณาการ (PDOSS)

เชียงราย, 2 พฤศจิกายน 2568 — องค์การบริหารส่วนจังหวัดเชียงราย (อบจ.เชียงราย) เร่งเครื่องนโยบาย “7 เรือธง” เน้นภารกิจด้านการบริหารจัดการน้ำและความปลอดภัยเชิงโครงสร้างพื้นฐาน โดย นางอทิตาธร วันไชยธนวงศ์ นายก อบจ.เชียงราย มอบหมายให้ นายจิราวุฒิ แก้วเขื่อน รองนายก อบจ. ลงพื้นที่ บ้านป่าอ้อ หมู่ที่ 6 ตำบลนางแล อำเภอเมืองเชียงราย เปิดเวทีประชาคมชี้แจงโครงการ ฝายแกนดินซีเมนต์” เพื่อเพิ่มประสิทธิภาพน้ำต้นทุนในชุมชน ควบคู่กับการขยายผล PDOSS (ศูนย์บริหารจัดการสาธารณภัยแบบเบ็ดเสร็จ) ตรวจสภาพ สะพานบ้านผาตั้ง หมู่ที่ 6 และ สะพานบ้านแม่เฟือง หมู่ที่ 5 ตำบลป่าตึง อำเภอแม่จัน โดยมีคณะผู้บริหารท้องถิ่น ผู้นำชุมชน และ สำนักงานชลประทานที่ 2 จังหวัดเชียงราย ร่วมพิจารณาแนวทางแก้ไขอย่างเร่งด่วน

“การสร้างฝายแกนดินซีเมนต์และระบบกักเก็บน้ำขนาดเล็กเป็นการลงทุนเพื่ออนาคตของชุมชน เพราะน้ำคือหัวใจของการดำรงชีวิตและเศรษฐกิจฐานราก อบจ.เชียงรายพร้อมทำงานร่วมกับชลประทานและชุมชนทุกแห่ง เพื่อให้ทุกพื้นที่มีน้ำใช้เพียงพอตลอดปี และสามารถรับมือภัยแล้งหรือน้ำหลากได้อย่างมีประสิทธิภาพ” — นางอทิตาธร วันไชยธนวงศ์ นายก อบจ.เชียงราย

 “น้ำ–ทาง” สองเสาหลักของคุณภาพชีวิต ที่ต้องแก้แบบบูรณาการ

ตลอดหลายปีที่ผ่านมา พื้นที่เมือง–ชนบทของเชียงรายเผชิญ “ความแปรปรวนด้านอุทกภัยและภัยแล้ง” ที่วนซ้ำเป็นวงจร ทั้งจากฝนทิ้งช่วงยาวในบางฤดูกาล และฝนตกหนักเฉียบพลันในบางห้วงเวลา ผลกระทบสะเทือนตั้งแต่ระดับครัวเรือน (น้ำอุปโภคบริโภคไม่พอเพียง น้ำบาดาลตื้นคุณภาพลดลง) ไปจนถึงระดับเศรษฐกิจฐานราก (ต้นทุนเกษตรสูง ผลผลิตผันผวน) ขณะที่ด้านโครงสร้างพื้นฐานคมนาคม—โดยเฉพาะ “สะพานและทางผ่านลำห้วย” ในเขตพื้นที่เชื่อมต่อภูเขา–ที่ราบ—มักเป็นจุดเปราะบางต่อกระแสน้ำหลากและการกัดเซาะตลิ่ง

การเดินหน้าญัตติ “7 เรือธง” ของ อบจ.เชียงราย โดยดึง PDOSS เป็นกรอบกลาง จึงมิใช่โครงการแบบ “จุด–จบ–จุด” แต่คือการวาง สถาปัตยกรรมการบริหารจัดการภัยพิบัติและทรัพยากรน้ำ ที่เชื่อมโยงหน่วยงาน สะท้อนเสียงประชาชน และลงสู่การแก้ปัญหา “หน้าดินจริง–สะพานจริง–ลำห้วยจริง” เพื่อผลลัพธ์ที่จับต้องได้

เวทีประชาคมบ้านป่าอ้อ ฝายแกนดินซีเมนต์—เครื่องมือเล็กที่แก้โจทย์ใหญ่

สาระของโครงการ
ฝายแกนดินซีเมนต์ (cemented-soil core weir) เป็นโครงสร้างชลศาสตร์ขนาดเล็ก–กลาง ที่ใช้แกนดินผสมปูนซีเมนต์เพิ่มความแข็งแรงและความทนทานต่อการรั่วซึม ช่วย “หน่วง–กัก–ชะลอ” การไหลน้ำในลำห้วยย่อย ยกระดับน้ำใต้วังน้ำ–แก้มลิงธรรมชาติ เพิ่ม น้ำต้นทุน” สำหรับระบบประปาหมู่บ้าน–การเกษตรแปลงเล็ก และช่วย ลดพีกน้ำหลาก ยามฝนหนัก จุดเด่นคือ คุ้มค่า–ดูแลรักษาง่าย–เข้ากับภูมิประเทศ และสามารถวางเป็น เครือข่ายหลายจุด เพื่อกระจายประโยชน์ครอบคลุมพื้นที่รับน้ำ

การมีส่วนร่วม
การประชุมประชาคมครั้งนี้มี นายวัชระ ลิ้มวิเศษศิลป์ หัวหน้าฝ่ายก่อสร้างที่ 1 และเจ้าหน้าที่ สำนักงานชลประทานที่ 2 จังหวัดเชียงราย ร่วมแลกเปลี่ยนข้อมูลด้านเทคนิค ตั้งแต่ตำแหน่งร่องน้ำ การคำนวณระดับสันฝาย การกำหนดปริมาณระบายน้ำ (spillway) ไปจนถึงมาตรการดูแลรักษาหลังงาน โดยผู้มีส่วนได้ส่วนเสีย—ตั้งแต่ผู้นำชุมชน เกษตรกร ไปจนถึงกลุ่มสตรีและเยาวชน—ได้สะท้อนมุมมองต่อ ภาวะน้ำแล้งปลายฤดู–น้ำหลากช่วงมรสุม” ซึ่งเป็นวงจรที่ต้องปรับ โครงสร้าง” ให้เดินควบคู่ วินัยน้ำ” ของชุมชน

เป้าหมายที่ชัดเจน

  • เพิ่มปริมาณน้ำต้นทุนเพื่อการอุปโภคบริโภคและเกษตร
  • ลดโอกาสเกิดน้ำหลากเฉียบพลันที่กัดเซาะคันดิน–ตลิ่ง
  • เสริมความยืดหยุ่น (resilience) ให้ระบบน้ำระดับหมู่บ้าน
  • วางต้นแบบเพื่อขยายผลเครือข่ายฝายขนาดเล็กในลำห้วยข้างเคียง

ภาพรวมนี้เสริม ยุทธศาสตร์เรือธงด้านน้ำของ อบจ. ที่ต้องการเห็น “จุดหน่วงหลายจุด–เชื่อมทั้งลำห้วย” แทนการฝากความหวังกับโครงสร้างขนาดใหญ่เพียงแห่งเดียว



PDOSS สู่พื้นที่จริง สำรวจสะพานแม่จัน—จากจุดเสี่ยงสู่แผนแก้ไขที่วัดผลได้

ในวันเดียวกัน คณะผู้บริหาร อบจ.เชียงราย นำโดย นายจิราวุฒิ แก้วเขื่อน ร่วมกับ นายประเสริฐ ชุ่มเมืองเย็น ประธานสภา อบจ.เชียงราย ลงพื้นที่ ตำบลป่าตึง อำเภอแม่จัน เพื่อตรวจสภาพสะพาน บ้านผาตั้ง (หมู่ที่ 6) และ บ้านแม่เฟือง (หมู่ที่ 5) จุดที่มีการใช้งานหนาแน่นเชื่อมหมู่บ้าน–แปลงเกษตร–สถานศึกษา และเคยรับแรงกดดันจากกระแสน้ำหลากในบางช่วงฤดู

กรอบการสำรวจ ประกอบด้วย

  • ตรวจสภาพโครงสร้างส่วนบน–ส่วนล่าง (พื้นสะพาน คาน เสา ตอม่อ)
  • ตรวจร่องรอยการกัดเซาะตลิ่ง–ฐานราก และการปะทะของท่อนซุง/วัสดุพัดพา
  • ประเมินทางน้ำไหลใต้สะพาน (hydraulic opening) เทียบกับปริมาณน้ำฝนหนัก
  • ฟังข้อมูลการใช้งานและอุบัติเหตุจากผู้นำชุมชน–ประชาชนในพื้นที่

หลักคิด PDOSS คือ “เห็น–รู้–ปฏิบัติ” ในสายเดียวกัน ตั้งแต่การสำรวจหน้างาน การคัดลำดับความเสี่ยง การวางมาตรการแก้ไข (เสริมโครงสร้าง/ป้องกันตลิ่ง/ปรับปรุงทางระบายน้ำใต้สะพาน/ติดตั้งสัญญาณเตือน) ไปจนถึงการกำหนด ตัวชี้วัด เช่น ระยะเวลาปิด–เปิดใช้งานช่วงน้ำหลาก จำนวนเหตุสะดุดการสัญจร และระดับความพึงพอใจของผู้ใช้ทาง

การเชื่อมโยง “น้ำ–คมนาคม–ความปลอดภัย” ทำไมต้องขับเคลื่อนพร้อมกัน

  1. น้ำหลาก–สะพาน หากไม่มีจุดหน่วง–กักต้นน้ำ กระแสน้ำหลากจะพุ่งเข้าจุดคอขวดใต้สะพาน เพิ่มแรงปะทะต่อโครงสร้างและกัดเซาะตลิ่ง การสร้าง “ฝายแกนดินซีเมนต์” ช่วย “ปรับกราฟน้ำหลาก” ให้ต่ำลงและยืดระยะเวลาไหล ลดความเสี่ยงสะพาน
  2. น้ำแล้ง–เศรษฐกิจครัวเรือน น้ำต้นทุนที่เสถียรช่วยลดค่าใช้จ่ายด้านน้ำประปาชุมชน/สูบน้ำ ลดต้นทุนเกษตร และปลดล็อกการปลูกพืชหลังนา สร้างรายได้แฝงในฤดูแล้ง
  3. คมนาคม–การเข้าถึงบริการสาธารณะ สะพานที่ปลอดภัยลดเวลาการเดินทาง เพิ่มการเข้าถึงโรงเรียน–สถานพยาบาล ลดความเสี่ยงอุบัติเหตุ และลดต้นทุนขนส่งผลผลิตเกษตร—สะท้อนกลับเป็น “รายได้สุทธิ” ของครัวเรือน

กล่าวอย่างย่อ จุดหน่วงน้ำที่ดี + สะพานที่ปลอดภัย” = คุณภาพชีวิตที่ดีขึ้นแบบยั่งยืน และนี่คือเหตุผลที่ อบจ.เชียงราย เลือกเดินพร้อมกันทั้งสองขา ภายใต้เรือธง PDOSS

เสียงสะท้อนจากพื้นที่ ความต้องการที่ชัด–เงื่อนไขความสำเร็จที่จับต้องได้

ระหว่างเวทีประชาคม มีเสียงสะท้อน 3 มิติหลักที่สอดคล้องกัน ได้แก่

  • ความพอเพียงของน้ำตลอดปี ครัวเรือนต้องการความมั่นคงของน้ำอุปโภคบริโภคและน้ำเกษตร โดยเฉพาะปลายฤดูแล้งที่บ่อบาดาลตื้นแห้งเร็ว
  • ความปลอดภัยโครงสร้าง ผู้ใช้เส้นทางต้องการความมั่นใจช่วงฝนหนัก—ไม่ต้องลุ้นปิดสะพาน/ทางขาด
  • การมีส่วนร่วมอย่างต่อเนื่อง ชุมชนพร้อมร่วมดูแลฝาย/คู–ร่องน้ำ และเฝ้าระวังขยะ–เศษวัสดุที่กีดขวางทางน้ำ หากมีระบบ “อาสาสมัครน้ำ–สะพาน” ที่ชัดเจน

เงื่อนไขความสำเร็จจึงไม่ได้อยู่ที่ “งบ–แบบ–สเปก” เท่านั้น หากแต่รวมถึง การบำรุงรักษาเชิงป้องกัน (preventive maintenance) กลไกเฝ้าระวังชุมชน และ ฐานข้อมูลน้ำฝน–ระดับน้ำ ที่ชุมชนเข้าถึงได้ เพื่อให้การบริหารน้ำเป็นเรื่องของทุกคน

กรอบติดตาม–ประเมินผล (M&E) วัดผลให้ชัด เห็นผลให้เร็ว

เพื่อให้ประชาชนรับรู้ความก้าวหน้าของงาน อบจ.เชียงรายสามารถกำหนด ตัวชี้วัดเชิงปฏิบัติการ ร่วมกับชุมชนและชลประทาน อาทิ

  • ระยะเวลามีน้ำใช้อย่างต่อเนื่องในฤดูแล้ง (วัน/ปี)
  • ระดับน้ำหลากสูงสุด (peak) ใต้สะพานในปีที่มีพายุฝนเทียบกับก่อนสร้างฝาย
  • จำนวนครั้งการปิดสะพาน/จำกัดการสัญจรต่อปี
  • ค่าใช้จ่ายซ่อมฉุกเฉินโครงสร้างเทียบปีก่อนหน้า
  • ความพึงพอใจของประชาชนต่อความมั่นคงน้ำ–ความปลอดภัยทางสัญจร

การสื่อสารตัวชี้วัดเหล่านี้อย่างโปร่งใส จะ เปลี่ยนโครงการจาก “ความรู้สึกดี” เป็น “ผลลัพธ์จริง” และช่วยจัดลำดับความสำคัญการลงทุนในจุดเสี่ยงอื่น ๆ ต่อไป

มิติการขยายผล จากต้นแบบบ้านป่าอ้อ สู่เครือข่ายฝายขนาดเล็กทั้งลุ่มน้ำย่อย

หากต้นแบบบ้านป่าอ้อสัมฤทธิ์ผล อบจ.เชียงรายสามารถขยับสู่ เครือข่ายฝายแกนดินซีเมนต์หลายจุด” ตามแนวคิด หลายแกน–หลายจุด–มากผล” ในลำห้วยข้างเคียง โดยเดินคู่กับแผนบูรณะสะพาน–ป้องกันตลิ่งจุดเสี่ยงสำคัญในแม่จันและอำเภออื่น ๆ ทำให้ แผน PDOSS กลายเป็น โครงข่ายป้องกัน–หน่วง–ระบาย” ที่ทำงานสอดประสานในระดับพื้นที่จริง

ทำไม “โครงสร้างเล็ก–งบเหมาะ–ชุมชนมีส่วนร่วม” จึงตอบโจทย์ยุคความเสี่ยงสูง

  1. คุ้มค่าต่อหน่วยงบประมาณ โครงสร้างขนาดเล็กจำนวนมาก ช่วยเฉลี่ยความเสี่ยงและให้ผลลัพธ์เร็วกว่าโครงการใหญ่ที่ใช้เวลาศึกษา–ก่อสร้างนาน
  2. เสริมภูมิคุ้มกันการเปลี่ยนแปลงสภาพอากาศ เมื่อฝนหนัก–แล้งยาวเกิดถี่ขึ้น เครือข่ายฝายช่วยหน่วง–เติมน้ำได้ยืดหยุ่น
  3. เสริมทุนสังคม การมีส่วนร่วมดูแล–เฝ้าระวังของชุมชน ทำให้โครงสร้างคงสภาพดี ลดค่าใช้จ่ายซ่อมฉุกเฉินระยะยาว
  4. ข้อมูล–การเรียนรู้ ทุกจุดฝาย/สะพานคือ “สถานีเรียนรู้” ที่เก็บบทเรียน—นำไปสู่การปรับแบบที่เหมาะกับภูมิประเทศจริงของเชียงราย

 “น้ำมั่นคง–ทางปลอดภัย–ชุมชนเข้มแข็ง” ภายใต้ 7 เรือธง

การลงพื้นที่ บ้านป่าอ้อ–แม่จัน ในวันเดียวกัน สะท้อนภาพ บูรณาการบนดินจริง” ของ อบจ.เชียงราย ที่จับ “โจทย์น้ำ” และ “โจทย์ทาง” พร้อมกันในกรอบ PDOSS การผลักดัน ฝายแกนดินซีเมนต์ ไม่เพียงเพิ่มน้ำต้นทุน แต่ยังปรับเสถียรภาพทางชลศาสตร์เพื่อคุ้มครองสะพานและเส้นทางสัญจร ขณะที่การสำรวจสะพานอย่างเป็นระบบ จะต่อยอดสู่แผนเสริมความปลอดภัยที่วัดผล–สื่อสารได้

สาระสำคัญคือ การเดินงานต่อเนื่อง จากประชาคม–ออกแบบ–ก่อสร้าง–ดูแลรักษา–ติดตามประเมินผล—โดยมีประชาชน “ร่วมถือหางเสือ” เคียงข้างหน่วยงานรัฐ เมื่อทุกภาคส่วนเดินไปในทิศเดียวกัน น้ำ–ทาง–ชีวิต” ของเชียงรายจะไม่ใช่เรื่องของโชคชะตาอีกต่อไป แต่เป็น ผลลัพธ์ของการออกแบบร่วมกัน

แก่นของ “7 เรือธง” จึงไม่ใช่คำขวัญ แต่คือ กลไกเปลี่ยนโครงสร้างความเสี่ยงให้กลายเป็นความมั่นคง ด้วยโครงการที่พอเหมาะ พอดี พึ่งพาตนเองได้ และต่อยอดได้จริง

ไทม์ไลน์เหตุการณ์ (สรุปประเด็นสำคัญ)

  • 2 พ.ย. 2568 (เช้า–บ่าย) เวทีประชาคม บ้านป่าอ้อ หมู่ 6 ต.นางแล อ.เมืองเชียงราย ชี้แจงโครงการ ฝายแกนดินซีเมนต์ รับฟังความเห็นประชาชนและข้อเสนอจาก สำนักงานชลประทานที่ 2
  • 2 พ.ย. 2568 (บ่าย–เย็น) คณะผู้บริหาร อบจ.เชียงราย ลงพื้นที่ ต.ป่าตึง อ.แม่จัน ตรวจสภาพ สะพานบ้านผาตั้ง (ม.6) และ สะพานบ้านแม่เฟือง (ม.5) ประเมินความเสี่ยง–กำหนดแนวแก้ไขเบื้องต้น
  • ระยะถัดไป จัดทำแบบ–ถอดรายการ–จัดลำดับความเร่งด่วน–กำหนด ตัวชี้วัด M&E ร่วมกับชุมชน และจัดตารางรายงานความคืบหน้าโปร่งใส



ข่าวชิ้นนี้เรียบเรียงเชิงกลางตามมาตรฐานวิชาชีพสื่อมวลชน โดยอาศัยข้อมูลและถ้อยแถลงที่มาจากหน่วยงานที่เกี่ยวข้องในพื้นที่ การนำเสนอเชื่อมโยง นโยบาย 7 เรือธง–กรอบ PDOSS–โครงสร้างฝายแกนดินซีเมนต์–การสำรวจสะพาน เพื่อให้ผู้อ่านเข้าใจ “เหตุ–ผล–ผลลัพธ์คาดหมาย” อย่างต่อเนื่องและตรวจสอบได้

เครดิตภาพและข้อมูลจาก :

  • องค์การบริหารส่วนจังหวัดเชียงราย (อบจ.เชียงราย)
  • สำนักงานชลประทานที่ 2 จังหวัดเชียงราย

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
TOP STORIES

ผู้รับเหมาจีนรุกตลาดไทยแรง เงินลงทุนพุ่ง 21% SCB EIC เตือนรัฐเร่งสกัด “นอมินี”

ผู้รับเหมาจีนรุกตลาดก่อสร้างไทยแรง—เงินลงทุนพุ่งเฉลี่ยปีละ 21% SCB EIC เตือนรัฐเร่งสกัด “นอมินี” สร้างสมดุลเปิดรับต่างชาติปกป้องผู้ประกอบการไทย

ประเทศไทย, 22 ตุลาคม 2568 – กระแสเงินทุนและแรงงานก่อสร้างจากจีนกำลังไหลบ่าเข้าสู่ประเทศไทยอย่างต่อเนื่อง ภาพที่เห็นชัดคือป้ายโครงการขนาดกลางใหญ่จำนวนมากที่มีรายชื่อบริษัทจีนในฐานะคู่ร่วมทุนหรือผู้รับเหมาหลัก ขณะที่ผู้รับเหมาไทยจำนวนไม่น้อยเริ่มตั้งคำถามว่า “การแข่งขันยุติธรรมเพียงใด” และ “กติกาบ้านเราปกป้องผู้ประกอบการภายในประเทศมากพอหรือยัง”


รายงานล่าสุดของ ศูนย์วิจัยเศรษฐกิจและธุรกิจ (SCB EIC) วันที่ 18 ตุลาคม 2568 ยืนยันแนวโน้มดังกล่าวด้วยตัวเลข การลงทุนโดยตรงจากจีนในภาคก่อสร้างไทยโตเฉลี่ยสะสม (CAGR) 21% ตลอดปี 2020–2024 และเฉพาะปี 2567 (2024) มีมูลค่า 3,052 ล้านบาท เพิ่มขึ้น 14% จากปีก่อนหน้า ขณะที่การร่วมลงทุนของผู้รับเหมาจีนในกลุ่มอาคารที่ไม่ใช่ที่พักอาศัย คิดเป็น 34% ของมูลค่าร่วมทุนผู้รับเหมาสัญชาติอื่นรวมกัน ณ ก.ย. 2568/2569 และยังเพิ่มขึ้น 21% เมื่อเทียบช่วงเดียวกันของปีก่อน

เมื่อจีน “อ่อนแรงในบ้าน” จึง “มองนอกบ้าน” — ไทยกลายเป็นเป้าหมายสำคัญ

วิกฤตอสังหาริมทรัพย์ในจีนที่ลากยาวตั้งแต่ช่วงโควิด-19 ทำให้กิจกรรมก่อสร้างภายในประเทศจีนชะลอตัว รัฐบาลจีนจึงเร่ง “ทางออกนอกบ้าน” ทั้งผ่านการผลักดันโครงการต่างประเทศภายใต้แนวคิด Belt and Road Initiative (BRI) การสนับสนุนรัฐวิสาหกิจยักษ์ใหญ่ด้านก่อสร้างให้ไปลุยตลาดต่างแดน และการสนับสนุนทางการเงินรูปแบบต่าง ๆ สำหรับผู้รับเหมาของตน


ในเวลาเดียวกัน ประเทศไทย อยู่ในช่วงเดินหน้าโครงสร้างพื้นฐานขนาดใหญ่และการขยายตัวของเมืองอย่างต่อเนื่อง—ตั้งแต่ระบบราง รถไฟฟ้าภูมิภาค สนามบิน ท่าเรือ คลังสินค้า ไปจนถึงพื้นที่อุตสาหกรรมใหม่—จึงไม่แปลกที่ผู้รับเหมาจีนจะ “ปักหมุด” ประเทศไทยเป็นสนามแข่งขันสำคัญ

รูปแบบที่นิยม ตามรายงาน SCB EIC คือ การร่วมลงทุน (Joint Venture) กับบริษัทไทย โดยเฉพาะกลุ่ม อาคารเพื่อการพาณิชย์ เช่น โรงงาน อาคารสำนักงาน โรงแรม ศูนย์การค้า ท่าอากาศยาน และคลังสินค้า เหตุผลหลักคือผู้รับเหมาจีนต้องการพันธมิตรที่รู้กติการะบบอนุญาตในไทย ขณะที่ผู้ประกอบการไทยต้องการเงินทุน ความเร็ว และเทคโนโลยีการก่อสร้างสมัยใหม่เพื่อแข่งขันในตลาดที่ตึงตัว

ภาพใหญ่ของตัวเลข การเงินโต…แต่ “คุณภาพการแข่งขัน” ต้องถูกตั้งคำถาม

ตัวเลขเติบโต 21% CAGR ในช่วง 5 ปี และการขยายตัว 14% ในปีล่าสุด สะท้อนว่า “เค้กก่อสร้าง” ของไทยมีความน่าดึงดูดและยังขยายได้ แต่การเติบโตดังกล่าวก็มาพร้อมคำถามใหญ่ 3 ข้อที่ SCB EIC กระตุกเตือน

  1. การแข่งขันยุติธรรมหรือไม่  มีสัญญาณ “เสนอราคาต่ำผิดปกติ” เพื่อชนะงาน จากนั้นค่อยบริหารความเสี่ยงด้วยการลดสเปกหรือกดต้นทุนแรงงาน ซึ่งนำไปสู่ปัญหาคุณภาพงาน ความปลอดภัย และความสัมพันธ์กับผู้รับเหมาช่วง
  2. การใช้ “นอมินี” บางกรณีมีการอาศัยผู้ประกอบการไทยเป็นเพียง “นอมินี” เพื่อหลบเลี่ยงข้อจำกัดทางกฎหมายและความรับผิดชอบจริงในโครงการ เมื่อเกิดข้อพิพาทเรื่องมาตรฐานวัสดุ อุบัติเหตุ ความล่าช้า ผู้ว่าจ้างและรัฐกลับหาตัว “ผู้รับผิดชอบจริง” ยากกว่าที่ควร
  3. ความเสี่ยงทิ้งงาน ค้างจ่าย  การเสนอราคาระดับต่ำมากอาจทำให้โครงการเผชิญภาวะขาดทุน สภาพคล่องตึงจนเกิด การทิ้งงาน หรือ ค้างจ่ายค่าจ้าง แก่แรงงานและผู้รับเหมาช่วง สร้าง “ต้นทุนทางสังคม” ที่สูงกว่ามูลค่าโครงการเดิม

ประโยคชวนคิด “ราคาถูกวันนี้ อาจหมายถึงค่าซ่อม ค่าชดเชยที่แพงกว่าในวันหน้า” — แก่นปัญหาที่รายงานของ SCB EIC ต้องการชี้ให้เห็น

เจาะโครงสร้างความเสี่ยง จากไซต์งานถึงระบบนิเวศก่อสร้าง

  • ความปลอดภัยและมาตรฐานวัสดุ
    เมื่องานถูกกดราคาไม่สมเหตุสมผล ความเสี่ยงแรกคือ “ลดสเปก” วัสดุโครงสร้างและระบบความปลอดภัย รายงานเตือนว่ากรณีลักษณะนี้อาจนำไปสู่ “อุบัติเหตุที่ไม่ควรเกิด” ทั้งกับแรงงาน ผู้สัญจร และทรัพย์สินรอบโครงการ
  • ระบบแรงงานและผู้รับเหมาช่วง
    การกดราคาต้นทางส่งผลต่อห่วงโซ่ทั้งระบบ ผู้รับเหมาช่วง แรงงานมักเป็นผู้ “รับแรงกระแทก” ทั้งจากการเจรจาต่อราคาหนัก การค้างจ่าย และภาระความเสี่ยงด้านความปลอดภัยในไซต์งาน
  • ความรับผิดชอบตามกฎหมาย
    โครงสร้าง “นอมินี” ทำให้การติดตามความรับผิดหลังเกิดเหตุทำได้ยาก ผลคือการเยียวยา ซ่อมแซมล่าช้า และความเชื่อมั่นของตลาด ชุมชนโดยรอบลดลง

ทางรอดฝั่งไทย แข่งด้วย “คุณภาพ+เทคโนโลยี” และสร้าง “กติกาแฟร์”

รายงานของ SCB EIC ไม่ได้หยุดที่การเตือน แต่เสนอ สองแกนยุทธศาสตร์ ได้แก่ (1) ยกระดับศักยภาพผู้รับเหมาไทยด้วยเทคโนโลยี และ (2) ให้ภาครัฐวางกติกาที่สร้างสมดุลระหว่างการดึงดูดต่างชาติและการปกป้องผู้ประกอบการภายในประเทศ

1) ยกระดับเทคโนโลยี—ขยับ Productivity ให้ชนะ “สงครามราคา”

เครื่องมือที่ถูกชี้เป้าชัด ได้แก่

  • BIM (Building Information Modeling)  ทำให้การออกแบบปริมาณงานการประสานแบบของทุกวิชาเป็นแพลตฟอร์มเดียว ลดความผิดพลาดหน้างานและเคลมงาน
  • Prefabrication / Modular Construction   ย้ายงานจากไซต์ไปโรงงาน ลดเวลา ของเสีย ความเสี่ยงด้านความปลอดภัย
  • AI / Data Analytics   วางแผนทรัพยากร ควบคุมตารางงาน และคาดการณ์ความเสี่ยงล่วงหน้า
  • Drone / LiDAR / เซนเซอร์ความปลอดภัย   ตรวจความก้าวหน้า คุณภาพความปลอดภัยแบบเรียลไทม์
  • 3D Printing / หุ่นยนต์ก่อสร้าง  สำหรับชิ้นงานซ้ำ ๆ และพื้นที่เสี่ยง ช่วยลดการพึ่งพาแรงงาน

ประโยชน์ตรงคือ เพิ่มประสิทธิภาพลดต้นทุนผิดฝั่ง (ของเสีย/งานแก้/ดีเลย์) จนทำให้ผู้รับเหมาไทย “แข่งขันแบบคุณภาพ” ได้ ไม่ต้อง “ตัดราคา” เพื่อแย่งงาน

2) กติกาภาครัฐ—รับต่างชาติอย่างมี “เงื่อนไขถ่ายทอด”

SCB EIC ชี้ว่ารัฐควรสร้าง “สมดุล” ระหว่างการเปิดรับผู้รับเหมาต่างชาติที่นำเงินเทคโนโลยีมาตรฐานใหม่เข้ามา กับการ ปกป้องฐานอุตสาหกรรมในประเทศ ผ่านมาตรการเชิงหลักการ 5 ข้อ

  1. บังคับ JV อย่างมีความหมาย  โครงการระดับหนึ่งควรกำหนดการ ร่วมลงทุนกับผู้รับเหมาไทย ไม่ใช่เพียง “ชื่อ” แต่ต้องมีสัดส่วนงานจริงและถ่ายทอดองค์ความรู้
  2. ข้อกำหนดถ่ายทอดเทคโนโลยี  ผูก “ตัวชี้วัดการถ่ายทอด” เข้ากับสัญญา เช่น จำนวนช่างเทคนิคที่ได้รับอบรม BIM/Prefabrication/มาตรฐานความปลอดภัย
  3. การใช้แรงงานไทยและวัสดุภายในประเทศ  สร้างมูลค่าเพิ่มในห่วงโซ่ไทย พร้อมเงื่อนไขยืดหยุ่นตามความเชี่ยวชาญเฉพาะทาง
  4. เข้มงวดโครงสร้าง “นอมินี” ตรวจสอบผู้รับผิดชอบแท้จริง ตั้ง “บทลงโทษ” ชัดเจน และให้ผู้ควบคุมงาน/ที่ปรึกษาไทยมีอำนาจรายงานสั่งแก้
  5. คุมข้อเสนอราคาต่ำผิดปกติ  นำแนวทาง “Abnormally Low Bid” มาใช้จริงจัง กำหนดหลักฐานต้นทุนวิธีการก่อสร้างรองรับก่อนให้เซ็นสัญญา

เปิดรับต่างชาติได้—แต่ต้อง “รับอย่างฉลาด” ให้เกิด การยกระดับ อุตสาหกรรมไทยทั้งระบบ ไม่ใช่เพียงการว่าจ้างราคาถูก

เลนส์ระดับพื้นที่ โอกาสความเสี่ยงในจังหวัดท่องเที่ยวและหัวเมืองอุตสาหกรรม

แม้ตัวเลขการลงทุนเป็นภาพระดับประเทศ แต่ผลกระทบ “ตกตะกอน” ลงสู่ หัวเมืองชั้นสอง–สาม ที่กำลังขยายตัวแรง ทั้งเมืองท่องเที่ยวโลจิสติกส์ชายแดน และนิคมอุตสาหกรรมเกิดใหม่ ตัวอย่างเช่น

  • ภาคเหนือ เมืองท่องเที่ยว/ชายแดนบางแห่งเริ่มมีโครงการโรงแรมคลังสินค้า ศูนย์กระจายสินค้า ที่ใช้ผู้รับเหมาจีนร่วมกับผู้ประกอบการไทย
  • ภาคตะวันออก/อีอีซี โครงการโรงงาน คลังสินค้าอัจฉริยะมีแนวโน้มใช้เทคโนโลยีก่อสร้างสำเร็จรูปและผู้รับเหมาจากต่างชาติที่เชี่ยวชาญระบบอัตโนมัติ

โอกาสคือ เทคโนโลยี มาตรฐานใหม่ จะเข้ามาเร็วขึ้นพร้อมเงินทุน แต่ความเสี่ยงคือ ระบบกำกับดูแลท้องถิ่น ต้องตามทัน ทั้งด้าน ความปลอดภัยไซต์งาน สิ่งแวดล้อม และความสัมพันธ์แรงงาน หากปล่อยให้โครงการขยายตัวโดยกติกาหลวม บังคับใช้ไม่ทั่วถึง ปัญหาทิ้งงาน ค้างจ่าย ความเสียหายโครงสร้างพื้นฐานจะตามมาในที่สุด

เคสตัวอย่างเชิงนโยบาย (จากข้อเสนอของรายงาน) ทำให้ “กติกามีฟัน”

เพื่อให้ข้อเสนอไม่หยุดอยู่บนกระดาษ รายงานเสนอ “เครื่องมือปฏิบัติ” ที่รัฐและผู้ว่าจ้าง (โดยเฉพาะภาครัฐ) สามารถหยิบใช้ได้ทันที ได้แก่

  • สเปกสัญญาแบบผูก KPI การถ่ายทอด  ระบุจำนวนชั่วโมงอบรม/ตำแหน่งงานเทคนิคของคนไทยที่ต้องถูกยกระดับทักษะ พร้อมกลไกตรวจรับ
  • ระบบ e-Procurement ตรวจข้อเสนอราคาต่ำผิดปกติ  หากราคาต่ำกว่าเกณฑ์ ให้ผู้เสนอแนบ “แผนเทคนิค ทรัพยากร ตารางงาน ที่มาของวัสดุ” เพื่อพิสูจน์ความเป็นไปได้
  • บัญชีรายชื่อผู้รับเหมาช่วงที่ผ่านคุณสมบัติ   ลดการว่าจ้าง “ผู้รับเหมาช่วงลับ” ที่ไม่มีมาตรฐานและทำให้การควบคุมปลายทางล้มเหลว
  • กองทุนค้ำประกันแรงงาน/ผู้รับเหมาช่วง  สำรองเพื่อจ่ายกรณีค้างค่าจ้างจากการทิ้งงาน แล้วไปไล่เบี้ยกับผู้รับเหมาหลักภายหลัง
  • บูรณาการตรวจไซต์ร่วม ระหว่าง ผู้ว่าจ้าง วิศวกรรมสถาน หน่วยงานท้องที่ ผูกกับแผนความปลอดภัย/สิ่งแวดล้อมเชิงรุก

มุมของผู้ประกอบการไทย “ปรับก่อนถูกปรับออกข้างสนาม”

แม้การแข่งขันจะเข้มขึ้น แต่ทางรอดของผู้รับเหมาไทยไม่ได้ปิดตาย รายงานชี้ “สามทิศทาง” ที่ควรปรับโดยเร็ว

  1. เชี่ยวชาญเฉพาะทาง   เลือกนิชที่มีความต้องการสูง เช่น ระบบอาคารประหยัดพลังงาน งานคลีนรูม โรงงานอัตโนมัติ โครงสร้างเหล็กสำเร็จรูป
  2. มาตรฐาน ความปลอดภัย ความตรงเวลา   ทำให้เป็น “จุดขาย” ด้วยการรับรองมาตรฐานสากลและการใช้ดิจิทัลไซต์
  3. พันธมิตรเชิงกลยุทธ์   หากต้อง JV ให้เลือกคู่ที่เสริมกันจริง มีสัญญาถ่ายทอดเทคโนโลยีและเปิดพื้นที่ให้ทีมไทยได้ลงมือ ไม่ใช่เพียงถือหุ้นเชิงสัญลักษณ์

ผลที่ได้คือ ความสามารถชนะงานคุณภาพ ไม่ต้องพึ่งการกดราคา และลดความเสี่ยงทางการเงินในระยะยาว

สรุปภาพรวม “เปิดประเทศได้ แต่ต้องเปิดอย่างรู้เท่าทัน”

  • ข้อเท็จจริง: เงินลงทุนผู้รับเหมาจีนในไทย โตแรงและยังโตต่อ   21% CAGR (2020–2024), ปี 2567 อยู่ที่ 3,052 ล้านบาท (+14%YoY), สัดส่วน JV ในอาคารไม่ใช่ที่พักอาศัย 34% ณ ก.ย. 2568/2569
  • ข้อท้าทาย: ความเสี่ยง นอมินี ข้อเสนอราคาต่ำผิดปกติ คุณภาพงาน ทิ้งงาน ค้างจ่าย
  • ทางออก: รัฐ ออกกติกา “ถ่ายทอด ใช้แรงงานไทย วัสดุไทย คุม ALB ปราบนอมินี” / เอกชนไทย ยกระดับด้วย BIM Prefab AI หุ่นยนต์ Drone และเลือก JV ที่มีความหมาย

ถ้าทำได้ “เม็ดเงินต่างชาติ” จะกลายเป็น “เครื่องเร่งการยกระดับอุตสาหกรรมก่อสร้างไทย” แทนที่จะเป็นแรงกดดันที่ทำให้ผู้ประกอบการไทยถอยหลัง

ตัวเลขสำคัญจากรายงาน SCB EIC (เผยแพร่ 18 ต.ค. 2568)

  • การลงทุนโดยตรงจากจีนในภาคก่อสร้างไทย (2020–2024): CAGR 21%
  • ปี 2567 (2024): 3,052 ล้านบาท เพิ่ม 14% จากปี 2566
  • สัดส่วนมูลค่า JV ของผู้รับเหมาจีน ในกลุ่มอาคารที่ไม่ใช่ที่พักอาศัย เมื่อเทียบกับผู้รับเหมาสัญชาติอื่นรวมกัน ณ ก.ย. 2568/2569: 34% (+21% จากปีก่อน)
  • ความเสี่ยงหลัก: การใช้ “นอมินี”, เสนอราคาต่ำผิดปกติ, ทิ้งงานค้างจ่าย, มาตรฐานวัสดุความปลอดภัย



การเข้ามาของผู้รับเหมาจีนเป็น “ความจริงใหม่” ของตลาดก่อสร้างไทย จะปิดประเทศก็ไม่ได้ จะปล่อยเสรีจนระบบเสียสมดุลก็ไม่ควร ทางออกมีเพียง การออกแบบกติกาที่ทันยุค และ ยกระดับผู้เล่นในประเทศ ให้แข่งขันได้ในสนามสากล
หากรัฐทำให้ “ทุกบาทของเงินลงทุนจากต่างชาติ” ผูกกับ “การถ่ายทอดความรู้ให้คนไทย” และ “การสร้างมูลค่าในห่วงโซ่ไทย” ในขณะที่เอกชนไทย “ลงทุนในเทคโนโลยีมาตรฐานคน” อย่างจริงจัง ภาพฝัน “อุตสาหกรรมก่อสร้างไทยคุณภาพสูง ปลอดภัย ตรงเวลา ต้นทุนเหมาะสม” ก็จะไม่ไกลเกินเอื้อม

เครดิตภาพและข้อมูลจาก :

  • ศูนย์วิจัยเศรษฐกิจและธุรกิจ (SCB EIC)

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
Categories
AROUND CHIANG RAI SOCIETY & POLITICS

อบจ.เชียงราย ซ่อมคันอ่างเก็บน้ำห้วยสักทันที เดินเครื่องนโยบาย “กระจายเครื่องจักรกลสู่ชุมชน”

อบจ.เชียงรายเร่งซ่อม “คันอ่างเก็บน้ำห้วยสัก” หลังเสียหาย เดินเครื่องนโยบาย “กระจายเครื่องจักรกลสู่ชุมชน” บรรเทาความเดือดร้อนเกษตรกร–ชาวบ้าน ต่อยอดสู่แผนฟื้นฟูเชิงระบบก่อนฤดูแล้ง

เชียงราย, 14 ตุลาคม 2568 — เช้าวันอังคารที่ตำบลท่าสุด อำเภอเมืองเชียงราย จุดรวมสายตาคือ “คันอ่างเก็บน้ำห้วยสัก” ที่ เกิดการขาดและชำรุดบางส่วน จนถูกประกาศให้เป็นพื้นที่เร่งซ่อมทันที หลังองค์การบริหารส่วนจังหวัด (อบจ.) เชียงราย รับรายงานสถานการณ์และสั่งการลงพื้นที่ สำรวจ–ประเมิน–แก้ไข แบบ “บูรณาการหน่วยงาน” ตามนโยบาย “7 เรือธง” โดยย้ำหัวใจข้อที่ 1 คือ กระจายเครื่องจักรกลและบุคลากรสู่ชุมชน” เพื่อให้ความช่วยเหลือถึงมือประชาชนอย่างรวดเร็วและตรงจุด

ภาพแรกที่เห็นไม่ใช่เพียงร่องดินแตกร้าวของคันอ่าง หากคือเงาสะท้อนของ “ระบบน้ำ” ที่หล่อเลี้ยง นาข้าว แปลงพืชผักสวนครัว และน้ำอุปโภคบริโภค ของครัวเรือนใกล้เคียง ซึ่งถ้าการชำรุดลุกลามหรือซ่อมล่าช้า อาจกลายเป็น ความเสี่ยงซ้อน ต่อความมั่นคงน้ำในช่วง ปลายฤดูฝน–ต้นฤดูแล้ง ที่กำลังมาถึงอย่างหลีกเลี่ยงไม่ได้

 “คันอ่างขาด–ชำรุด” และแรงกระทบเชิงพื้นที่

ข้อเท็จจริงจากภาคสนาม ระบุว่า คันอ่างเก็บน้ำห้วยสักเกิดการขาดและชำรุดบางส่วน ส่งผลกระทบต่อการกักเก็บและส่งน้ำสำหรับ พื้นที่การเกษตร รอบอ่าง รวมถึง น้ำเพื่ออุปโภคบริโภค ของชุมชนใกล้เคียง เหตุการณ์นี้ถูกประเมินให้เป็น ภารกิจเร่งด่วน ด้วยเหตุผลสำคัญ 3 ประการ

  1. ลดความเสี่ยงเชิงโครงสร้าง ถ้ารอยขาด–ชำรุดขยายตัว อาจกระทบเสถียรภาพคันอ่างเป็นวงกว้างขึ้น
  2. ป้องกันการสูญเสียน้ำ ฐานสำคัญต่อฤดูกาลเพาะปลูกถัดไป แม้การรั่วซึมเพียงบางส่วนก็ทำให้เกิดการสูญเสียเชิงปริมาณในระยะยาว
  3. คุ้มครองสิทธิขั้นพื้นฐานด้านน้ำ น้ำสะอาดสำหรับครัวเรือนคือบริการสาธารณะ ที่รัฐท้องถิ่นต้องประกันความต่อเนื่อง

ความเสียหายครั้งนี้จึงไม่ใช่ “งานโครงสร้างธรรมดา” แต่คือ “งานคุ้มครองความเป็นอยู่” ของประชาชนแบบเป็นรูปธรรม

สั่งการฉับไว ปฏิบัติการ “กระจายเครื่องจักรกล–บุคลากร” ลงพื้นที่จริง

นางอทิตาธร วันไชยธนวงศ์ นายก อบจ.เชียงราย มอบหมายให้ นายจิราวุฒิ แก้วเขื่อน รองนายก อบจ.เชียงราย นำคณะปฏิบัติการลงพื้นที่ร่วมกับ สำนักช่าง อบจ.เชียงราย, สำนักจัดการทรัพยากรป่าไม้ที่ 2 (เชียงราย), ผู้บริหารเทศบาลตำบลท่าสุด, ผู้นำท้องที่–ท้องถิ่น และ ตัวแทนประชาชน เพื่อสำรวจจุดชำรุด กำหนดแนวทางแก้ไข และ นำเครื่องจักรกลหนักเข้าพื้นที่ทันที ยืนยันเจตนารมณ์ อยู่เคียงข้างประชาชนในทุกสถานการณ์” โดยเน้น 4 ยุทธวิธีภาคสนามที่ทำคู่ขนานกันอย่างเป็นระบบ

  1. ปักหมุดจุดวิกฤต (Critical Points) ระบุแนวคันอ่างที่เสียหาย จุดเริ่ม–จุดสิ้นสุด ระดับความลึก–ความกว้างของรอยขาด และความเสี่ยงต่อโครงสร้างข้างเคียง
  2. เสริมเสถียรภาพชั่วคราว (Temporary Stabilization) วาง บิ๊กแบ็ก–ดินถมคัดขนาด–หินคลุก ลดแรงน้ำและยึดขอบคันไม่ให้ขยายวง
  3. เชื่อมต่อการใช้งาน (Functional Reconnection) เมื่อคันอ่างกลับมามีเสถียรภาพเบื้องต้น เร่งจัดการ จุดส่งน้ำหลัก ให้สามารถทำงานต่อเนื่อง เพื่อลดผลกระทบต่อเกษตรกร
  4. วางแผนซ่อมถาวร (Permanent Repair Plan) เก็บข้อมูลธรณี–อุทกวิทยาหน้างาน เพื่อนำไปออกแบบ คันอ่างเสริม–ระบบระบายน้ำดาดคอนกรีต–ชั้นกรอง ที่เหมาะสมกับสภาพพื้นที่

แนวทางดังกล่าวสอดคล้องกับ นโยบาย “7 เรือธง อบจ.เชียงราย” โดยเฉพาะ เรือธงที่ 1 “กระจายเครื่องจักรกลและบุคลากรสู่ชุมชน” ที่มุ่งให้ทีมเครื่องจักร–ช่างเทคนิคของ อบจ. เข้าถึงจุดวิกฤตเร็ว–แก้ปัญหาได้ตรงจุด–และลดเวลาหยุดชะงักของบริการสาธารณะ ในพื้นที่จริง

เหตุใด “ความเร็ว” จึงสำคัญในงานซ่อมคันอ่าง

หนึ่งวันที่ล่าช้า อาจเท่ากับ ปริมาณน้ำที่สูญเสีย หลายหมื่น–แสนลูกบาศก์เมตร ขึ้นกับขนาดรอยรั่วและสภาพภูมิประเทศ ยิ่งในช่วงรอยต่อฤดูกาล ปลายฝน–ต้นแล้ง น้ำทุกลูกบาศก์เมตรมีค่าต่อการเพาะปลูกและการใช้น้ำในครัวเรือน การยื้อเวลาให้ระบบกลับมาทำงาน เร็วที่สุดเท่าที่ปลอดภัย จึงเป็นตัวชี้วัด “ประสิทธิภาพเชิงนโยบาย” อย่างแท้จริง

นอกจากนั้น ความเร็ว ยังมีนัยต่อ ความเชื่อมั่นของประชาชน ยิ่งเมื่อชาวบ้าน “เห็น–ได้ยิน–สัมผัสได้” ว่ามีเครื่องจักรและคนของรัฐท้องถิ่นเข้ามาอยู่หน้างานอย่างจริงจัง ความกังวลย่อมลดลง และการมีส่วนร่วมของชุมชนในการเฝ้าระวัง–แจ้งเตือน–สนับสนุนการทำงานก็จะเพิ่มขึ้นโดยอัตโนมัติ

แจกบท–จับมือ–ทำงานคนละส่วน ลดซ้ำซ้อน เพิ่มประสิทธิภาพ

การลงพื้นที่ครั้งนี้ไม่ได้มีแต่เครื่องจักรและช่างเทคนิคของ อบจ. หากยังมี สำนักจัดการทรัพยากรป่าไม้ที่ 2 (เชียงราย) ที่ช่วยประสานข้อจำกัดด้านพื้นที่ป่าและแนวเขต, เทศบาลตำบลท่าสุด ที่สนับสนุนด้านการสื่อสารกับชุมชนและการจัดระเบียบพื้นที่ปฏิบัติการ, ขณะที่ ผู้นำท้องที่–ตัวแทนประชาชน เติมข้อมูลประวัติระดับน้ำ–ทิศทางไหล–พฤติการณ์น้ำหลากในอดีต ซึ่งช่วยให้การวิเคราะห์หน้างาน แม่นยำกว่าอ่านแผนที่ และลดความเสี่ยงจากการตัดสินใจโดยอิงแบบจำลองอย่างเดียว

รูปแบบการทำงานเช่นนี้สะท้อน ธรรมาภิบาลเชิงปฏิบัติ ทุกหน่วย มีบท–มีข้อมูล–มีอำนาจตัดสินใจเท่าที่จำเป็น เพื่อให้การแก้ปัญหาเคลื่อนไปข้างหน้าได้อย่างต่อเนื่อง ไม่สะดุดกับขั้นตอนที่ซ้ำซ้อน

จากฉุกเฉินสู่ยั่งยืน แผนซ่อมถาวรและยกระดับ “ความแกร่ง” ของคันอ่าง

แม้การเสริมชั่วคราวจะคืนฟังก์ชันอ่างเก็บน้ำได้ในระดับหนึ่ง แต่ ซ่อมถาวร คือเป้าหมายที่ต้องเดินหน้าโดยเร็ว แกนหลักของงานระยะกลาง–ยาว มีอย่างน้อย 5 ประเด็น

  1. ตรวจโครงสร้างอย่างละเอียด (Detailed Inspection)
    สำรวจชั้นดิน–ชั้นกรวด–ค่าสัมประสิทธิ์การซึมผ่าน (Permeability) และพฤติกรรมฐานรากของคันอ่าง เพื่อออกแบบการซ่อมให้เหมาะสม ไม่ “ซ่อมเฉพาะหน้า” จนปัญหากลับมา
  2. ออกแบบระบบระบายน้ำ (Drainage & Relief)
    ติดตั้งท่อระบายน้ำ (Toe Drain)–ชั้นกรอง (Filter)–หินเรียง (Riprap) เพื่อป้องกัน Piping และการพังทลายจากแรงน้ำและฝนหนักในอนาคต
  3. เสริมคันอ่าง–ผิวดาด (Slope Protection)
    เลือกวัสดุและมุมลาดที่เหมาะกับสภาพฝน–ดินของพื้นที่ บางช่วงอาจใช้ ดาดคอนกรีต/หินเรียง ลดการกัดเซาะ โดยไม่ขัดกับระบอบนิเวศท้องถิ่น
  4. อุปกรณ์ตรวจ–เตือน (Monitoring & Early Warning)
    ติดตั้ง Staff Gauge (ไม้เกาะระดับน้ำ)–จุดสังเกตรอยร้าว–กล้องวงจร–เซนเซอร์น้ำฝนในพื้นที่ชุมชน เพื่อให้ ตาชาวบ้าน” กับ ตาเทคโนโลยี” ทำงานร่วมกัน
  5. คู่มือบำรุงรักษา (O&M Manual)
    ทำตารางตรวจรอบเดือน/ไตรมาส/ก่อน–หลังฤดูฝน พร้อมแบบฟอร์มรายงานที่ลดภาระเอกสาร แต่ส่งสัญญาณไปถึงผู้เกี่ยวข้อง เร็ว–ครบ–ตรวจสอบย้อนกลับได้

แนวทางดังกล่าวจะเปลี่ยน “งานซ่อมครั้งนี้” ให้เป็น “มาตรฐานใหม่” ของการดูแลอ่างเก็บน้ำระดับชุมชนในจังหวัดเชียงราย

มุมเกษตรกร–ชุมชน ทำไม “น้ำ” คือเส้นเลือดใหญ่ของเศรษฐกิจฐานราก

สำหรับเกษตรกรในตำบลท่าสุดและพื้นที่ใกล้เคียง อ่างเก็บน้ำห้วยสักไม่เพียงช่วยให้ ฤดูกาลเพาะปลูกเดินต่อได้ หากยังเป็นหลักประกันต่อ รายได้สม่ำเสมอ ของครัวเรือน ทั้งข้าวและพืชผักสวนครัว รวมถึงปศุสัตว์บางส่วนที่ต้องการน้ำประปากลางจากแหล่งต้นทางที่มั่นคง

เมื่อคันอ่างชำรุด การชะลอส่งน้ำแม้เพียง 1–2 สัปดาห์ อาจแปลเป็น ค่าเสียโอกาส ที่เพิ่มสูงในช่วงรอยต่อฤดู ยิ่งหากเกิด คลื่นความร้อน–ฝนทิ้งช่วง ในปีหน้า การมีน้ำสำรองที่เพียงพอจะลดความเสี่ยงของ ผลผลิตเสียหาย ที่มักเกิดแบบรวดเร็วและยากต่อการเยียวยาทีหลัง

ความเคลื่อนไหวของ อบจ.เชียงราย ที่ ลงมือทันที” จึงไม่ใช่เพียงภาพลักษณ์ของรัฐท้องถิ่นที่คล่องตัว แต่เป็น กันชนทางเศรษฐกิจ ให้ครัวเรือนฐานรากในทางปฏิบัติ

เปิดข้อมูล–เปิดหน้างาน–เปิดการมีส่วนร่วม

วิกฤตโครงสร้างสาธารณะบอกเราว่า ข้อมูลที่ดี” สร้าง พลังร่วม” ได้มากแค่ไหน อบจ.เชียงรายสามารถต่อยอดการลงพื้นที่ครั้งนี้ ด้วยการสื่อสารเชิงรุก 3 ระดับ

  • หน้างาน ป้ายข้อมูลสั้น ๆ ณ จุดซ่อม ระบุ “อะไร–ทำไม–ทำอย่างไร–เสร็จเมื่อใด” เพื่อให้ประชาชนในพื้นที่เข้าใจภาพรวม
  • ออนไลน์ อัปเดตความคืบหน้าเป็นช่วง ๆ ผ่านช่องทางทางการของ อบจ., เทศบาลตำบลท่าสุด และเครือข่ายชุมชน เพื่อให้ผู้มีส่วนได้เสียติดตามความคืบหน้าได้
  • เวทีชุมชน เมื่อเข้าสู่ระยะออกแบบซ่อมถาวร จัดเวทีรับฟังความคิดเห็นเรื่องแนวทาง–ผลกระทบ–มาตรการป้องกันฝุ่น–เสียง–เวลาเข้าพื้นที่ของเครื่องจักร เพื่อให้ชาวบ้านร่วมกำหนดเงื่อนไขการทำงาน

การ “เปิดข้อมูล” จะช่วยลดข่าวลือ–ข้อกังวล และเปลี่ยนชาวบ้านจาก “ผู้รับผล” เป็น “หุ้นส่วน” ของงานซ่อม

สิ่งที่ประชาชนทำได้ทันที เฝ้าระวัง–แจ้งเหตุ–ร่วมดูแล

  1. แจ้งเหตุผิดปกติ เช่น น้ำขุ่นจัด–ตลิ่งกัดเซาะ–เสียงน้ำไหลผิดธรรมชาติ ผ่านช่องทางของ อบจ. หรือเทศบาลตำบลท่าสุด
  2. เว้นระยะปลอดภัย ขณะเครื่องจักรทำงาน ไม่ลงเล่นน้ำ–ไม่จอดรถกีดขวางแนวขนส่งวัสดุ
  3. รณรงค์ขยะต้นทาง หลีกเลี่ยงทิ้งขยะลงลำห้วย–คูน้ำ เพราะจะอุดตันท่อระบาย–รางน้ำ และซ้ำเติมรอยชำรุด

เครือข่ายภาคประชาชนที่เข้มแข็ง คือ ด่านหน้า” ของการดูแลโครงสร้างพื้นฐานน้ำให้คงประสิทธิภาพหลังการซ่อม

เชื่อมโยงนโยบาย “7 เรือธง อบจ.เชียงราย” ในมิติความมั่นคงน้ำชุมชน

แม้ในรายละเอียด “7 เรือธง” ครอบคลุมหลายด้านของการพัฒนาจังหวัด แต่กรณี อ่างเก็บน้ำห้วยสัก ทำให้เห็นภาพชัดเจนของเรือธงที่ 1 ว่า กระจายเครื่องจักรกล–บุคลากร” ไม่ใช่สโลแกน หากเป็น ความสามารถเชิงปฏิบัติการ ที่ย่นระยะจาก “รับเรื่อง” ไปสู่ “ลงมือ” ให้สั้นที่สุด

เมื่อนโยบายระดับองค์รวม แตะพื้นดิน กลายเป็นรถแบ็กโฮ–รถบรรทุก–ทีมสำรวจ–ทีมสื่อสาร และ คู่มือความปลอดภัยหน้างาน ความคาดหวังของสังคมก็จะเปลี่ยนจากคำถามว่า “จะทำไหม” ไปเป็น “ทำอย่างไรให้เร็ว–ปลอดภัย–ยั่งยืน” ซึ่งเป็นมาตรฐานใหม่ที่ท้องถิ่นยุคใหม่ต้องไปให้ถึง

จาก “จุดซ่อม” สู่ “แผนจัดการเขตอ่าง” (Basin-Level Thinking)

การซ่อมคันอ่างครั้งนี้ควรถูกใช้เป็น จุดเริ่มต้น ของการมองพื้นที่น้ำแบบ ทั้งระบบ” ได้แก่

  • แผนที่เสี่ยง (Risk Map) ระบุแนวคัน–จุดอ่อน–ทางน้ำล้น–แหล่งตะกอน เพื่อกำหนดลำดับการลงทุนซ่อมบำรุงในอนาคต
  • ดัชนีเตือนภัย (Early Indicators) กำหนดเกณฑ์สีเขียว–เหลือง–แดง สำหรับระดับน้ำ–อัตราการซึม–รอยร้าว เพื่อให้ทีมงานและชุมชน พูดภาษาเดียวกัน
  • ปฏิทินงาน (Seasonal Calendar) ผูกตารางตรวจ–ซ่อม–ลอกตะกอน เข้ากับฤดูกาลฝน–แล้ง และรอบเพาะปลูก เพื่อหลีกเลี่ยงผลกระทบซ้ำซ้อน
  • งบประมาณร่วม วางแบบจำลองค่าใช้จ่าย O&M รายปี พร้อม กองทุนชุมชน สมทบเพื่อการดูแลระยะยาว

เมื่อวาง “ภาษา–เครื่องมือ–งบประมาณ” ครบชุด การบำรุงรักษาอ่างเก็บน้ำจะไม่เป็นงานปะทุเฉพาะหน้าอีกต่อไป แต่เป็น ระบบประจำปี ที่เดินได้ด้วยตัวเอง

วิกฤตคือ “แบบฝึกหัด” ของรัฐท้องถิ่นที่ขยัน–คล่องตัว

คันอ่างเก็บน้ำห้วยสักชำรุด ทำให้เห็น ความจำเป็น ของความเร็ว–ความแม่น–ความร่วมมือ ในการจัดการโครงสร้างสาธารณะระดับฐานราก อบจ.เชียงราย ตอบสนองด้วยการ กระจายเครื่องจักรกล–บุคลากรสู่ชุมชน” ตามเรือธงข้อที่ 1 อย่างเป็นรูปธรรม พร้อม บูรณาการหน่วยงาน และวางทางไปสู่การ ซ่อมถาวร–ยกระดับมาตรฐานดูแลน้ำ ในระยะยาว

วิกฤตครั้งนี้จะยุติลงอย่างมั่นคง เมื่อเราเปลี่ยนจากคำถามว่า “ซ่อมเสร็จหรือยัง” เป็น “หลังซ่อมแล้วจะ ดูแลอย่างไร ให้ไม่เกิดซ้ำ—และให้ระบบน้ำแข็งแรงขึ้นกว่าเดิม” คำตอบมีอยู่แล้วในหน้างานวันนี้ ความร่วมมือ คือคำใบ้แรก และ การจัดการเชิงระบบ คือคำตอบสุดท้าย

เครดิตภาพและข้อมูลจาก :

  • องค์การบริหารส่วนจังหวัดเชียงราย (อบจ.เชียงราย)
  • สำนักจัดการทรัพยากรป่าไม้ที่ 2 (เชียงราย)
  • เทศบาลตำบลท่าสุด อำเภอเมืองเชียงราย

NAKORN CHIANG RAI NEWS TEAM
กองบรรณาธิการ นครเชียงรายนิวส์ – Nakorn Chiang Rai News
